試題五:
某實施監理的工程項目,監理工程師對施工單位報送的施工組織設計審核時發現兩個問題:一是施工單位為方便施工,將設備管道豎井的位置做了移位處理;二是工程的有關試驗主要安排在施工單位試驗室進行??偙O(jiān)理工程師分析后認為,管道豎井移位方案不會影響工程使用功能和結構安全,因此,簽認了該施工組織設計報審表并送達建設單位;同時指示專業監理工程師對施工單位試驗室資質等級及其試驗范圍等進行考核。
項目監理過程中有如下事件:
事件1:在建設單位主持召開的第一次工地會議上,建設單位介紹工程開工準備工作基本完成,施工許可證正在辦理,要求會后就組織開工。總監理工程師認為施工許可證未辦理好之前,不宜開工。對此,建設單位代表很不滿意,會后建設單位起草了會議紀要,紀要中明確邊施工邊辦理施工許可證,并將此會議紀要送發監理單位、施工單位,要求遵照執行。
事件2:設備安裝施工,要求安裝人員有安裝資格證書。專業監理工程師檢查時發現施工單位安裝人員與資格報審名單中的人員不完全相符,其中五名安裝人員無安裝資格證書,他們已參加并完成了該工程的一項設備安裝工作。
事件3:設備調試時,總監理工程師發現施工單位未按技術規程要求進行調試,存在較大的質量和安全隱患,立即簽發了《工程暫停令》,并要求施工單位整改。施工單位用了2天時間整改后被指令復工。對此次停工,施工單位向總監理工程師提交了費用索賠和工程延期的申請,強調設備調試為關鍵工作,停工2天導致窩工,建設單位應給予工期順延和費用補償,理由是雖然施工單位未按技術規程調試但并未出現質量和安全事故,停工2天是監理單位要求的。
問題:
1.總監理工程師應如何組織審批施工組織設計?總監理工程師對施工單位報送的施工組織設計內容的審批處理是否妥當?說明理由。
2.專業監理工程師對試驗室除考核資質等級及其試驗范圍外,還應考核哪些內容?
3.事件1中建設單位在第一次工地會議的作法有哪些不妥?寫出正確的作法。
4.監理單位應如何處理事件2?
5.在事件3中,總監理工程師的作法是否妥當?施工單位的費用索賠和工程延期要求是否應該被批準?說明理由。
試題五答案與評分標準:(20分)
問題1:
總監理工程師應在約定的時間內,組織專業監理工程師審查,提出意見后,由總監理工程師審核簽認(1分)。需要承包單位修改時,由總監理工程師簽發書面意見,退回承包單位修改后再報審,總監理工程師重新審查(1分)。
對于施工組織設計內容的審批,第一個問題的處理不妥(1分),因總監理工程師無權改變設計(1分)。第二個問題的處理妥當(1分),屬于施工組織設計審查應處理的問題(1分)。
問題2:
專業監理工程師還應從以下4個方面對承包單位的試驗室進行考核:
?、俜ǘㄓ嬃坎块T對試驗設備出具的計量鑒定證明(1分);
②試驗室的管理制度(1分);
③試驗人員的資格證書(1分);
④本工程的試驗項目及其要求(1分)。
問題3:
建設單位要求邊施工邊辦施工許可證的做法不妥(1分)。
正確的做法:建設單位應在自領取施工許可證起3個月內開工(1分)。
此外,建設單位起草會議紀要不妥(1分),第一次工地會議紀要應由監理機構負責起草,并經與會各方代表會簽(1分)。
問題4:
監理單位應要求施工單位將無安裝資格證書的人員清除出場(1分),并請有資格的檢測單位對已完工的部分進行檢查,合格給予驗收,否則要求返工。(1分)。
問題5:
監理工程師的做法是正確的(1分)。施工單位的費用索賠和工程延期要求不應該被批準(1分),因為暫停施工的原因是施工單位未按技術規程要求操作(1分),屬施工單位的原因(1分)。
試題六:
某工程項目業主通過工程量清單招標確定某承包商為該項目中標人,并簽訂了工程合同,工期為16天。該承包商編制的初始網絡進度計劃(每天按一個工作班安排作業)如圖6-1所示,圖中箭線上方字母為工作名稱,箭線下方括號外數字為持續時間,括號內數字為總用工日數(人工工資標準均為45.00元/工日,窩工補償標準均為30.00元/工日)。由于施工工藝和組織的要求,工作A、D、H需使用同一臺施工機械(該種施工機械運轉臺班費800元/臺班,閑置臺班費550元/臺班),工作B、E、I需使用同一臺施工機械(該種施工機械運轉臺班費600元/臺班,閑置臺班費400元/臺班),工作C、E需由同一班組工人完成作業,為此,該計劃需做出相應的調整。

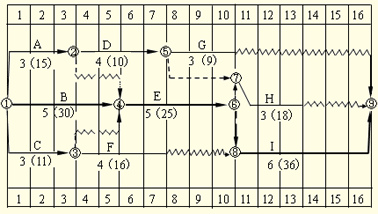

圖6-1 初始網絡進度計劃
問題:
1.請對圖6-1所示的時標網絡進度計劃做出相應的調整,繪制出調整后的時標網絡進度計劃,并指出關鍵線路。
2.試分析工作A、D、H的最早開始時間、最早完成時間。如果該三項工作均以最早開始時間開始作業,該種施工機械需在現場多長時間?閑置多長時間?若盡量使該種施工機械在現場的閑置時間最短,該三項工作的開始作業時間如何安排?請繪制出相應的時標網絡計劃。
3.在施工過程中,由于設計變更,致使工作E增加工程量,作業時間延長2天,增加用工10個工日,材料費用2500元,增加相應措施費用600元;因工作E作業時間的延長,致使工作H、I的開始作業時間均相應推遲2天;由于施工機械故障,致使工作G作業時間延長1天,增加用工3個工日,材料費用800 元。如果該工程管理費按人工、材料、機械費之和的7%計取,利潤按人工、材料、機械費、管理費之和的4.5%計取,規費費率3.31%,稅金 3.477%.試問承包商應得到的工期和費用補償是多少?
試題六答案與評分標準:(20分)
問題1:

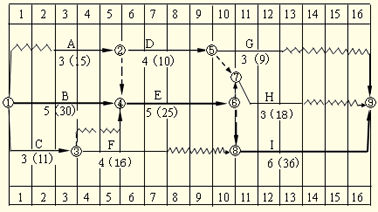

根據施工工藝和組織的要求,對初始網絡進度計劃做出調整后的網絡進度計劃如圖6-2所示。關鍵線路為圖中粗線所示(3分)。
圖6-2 根據施工工藝和組織要求調整后的施工網絡進度計劃
問題2:
(1)根據圖6-2所示的施工網絡計劃,工作A、D、H的最早開始時間分別為0、3、10(0.5分),最早完成時間分別為3、7、13(0.5分)。
?。?)如果該三項工作均以最早開始時間開始作業,該種施工機械需在現場時間由工作A的最早開始時間和工作H的最早完成時間確定為:13-0=13天(0.5分);
在現場工作時間為:3+4+3=10天(0.5分);在現場閑置時間為:13-10=3天(0.5分)。
?。?)若使該種施工機械在現場的閑置時間最短,則應令工作A的開始作業時間為2(即第3天開始作業)(0.5分),令工作D的開始作業時間為5或6 (即工作A完成后可緊接著開始工作D或間隔1天后開始工作D)(0.5分),令工作H按最早開始時間開始作業(0.5分),這樣,該種機械在現場時間為 11天(0.5分),在現場工作時間仍為10天(0.5分),在現場閑置時間為:11-10=1天(0.5分)。相應的時標網絡進度計劃如圖6-3(2 分)
圖6-3 根據施工機械在現場最少閑置要求調整后的施工網絡進度計劃
問題3:
(1)工期補償2天(0.5分)。
因為只有工作I(該工作為關鍵工作)的開始作業時間推遲2天導致工期延長,且該項拖延是甲方的責任(1分);工作H(該工作為非關鍵工作,總時差為3 天)的開始作業時間推遲2天不會導致工期延長;由于施工機械故障致使工作G作業時間延長1天,其責任不在甲方(1分)。
?。?)費用補償7497.80元(1分),包括:
1) 分項工程費用補償:
工作E費用增加=(人工費+材料費+機械費)×(1+管理費率)×(1+利潤率)×(1+規費費率)×(1+稅金率):
=(10×45.00+2500+2×600)×(1+7%)×(1+4.5%)×(1+3.31%)×(1+3.477%)=4960.60元(2分)
工作H費用增加=人工費用增加+機械費用增加
=18/3×2×30.00+2×550=1460.00元(1分)
工作I人工費用增加:36/6×2×30.00=360.00元(1分)(E、I使用同一臺施工機械,所以I工作沒有機械費用增加。)
2) 措施項目費用補償:
措施項目費用增加=(措施直接費)×(1+管理費率)×(1+利潤率)×(1+規費費率)×(1+稅金率)
=600×(1+7%)×(1+4.5%)×(1+3.31%)×(1+3.477%)=717.20元(2分)
建設工程教育網原創·轉載請注明出處
- ·2020年廣安監理工程師考試題型及可報考專業
- ·2020年固原監理工程師考試題型及可報考專業
- ·2020年贛州監理工程師考試題型及可報考專業
- ·2020年甘南監理工程師考試題型及可報考專業
- ·2020年阜陽監理工程師考試題型及可報考專業
- ·2020年阜新監理工程師考試題型及可報考專業
- ·2020年撫州監理工程師考試題型及可報考專業
- ·2020年撫順監理工程師考試題型及可報考專業
- ·2020年福州監理工程師考試題型及可報考專業
- ·2020年佛山監理工程師考試題型及可報考專業
