手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼了解并領取一建資訊及資料
當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 歷年試題 > 正文

2013年一建機電工程實務考試案例試題第1題及答案

2014-03-02 10:28   來源:建設工程教育網 字體: 打印 收藏

  【高清版】2013年一級建造師《機電工程管理與實務》試題及答案,一建老師【達江】帶隊完成試題答案的解析,【全網獨家】。

  ---------------------------------------------------------------

  試題word版:2013年一級建造師《機電工程管理與實務》試題及答案解析

  ---------------------------------------------------------------

  一級建造師機電工程實務案例第1題解析如下:

  --------------------------------------------------------------------------

背景:

某安裝公司承擔某市博物館機電安裝工程總承包施工,該工程建筑面積32000㎡,施工內容包括:給排水、電氣、通風空調、消防、建筑智能化工程,工程于20108月開工,20117月竣工,計劃總費用2100萬元。

施工過程中項目部繪制了進度和費用的S形曲線(見圖1),對工程進度和費用偏差進行分析:通風空調工程于20116月進行系統調試,安裝公司主要考核了室內空氣溫度是否達到設計要求是否滿足生產工藝和建筑環境要求,并做了10小時帶冷源的試運轉。

工程竣工驗收合格后,建設方立即向公安機關消防機構報送了工程竣工驗收報告,有防火性能要求的建筑構件、建筑材料、室內裝飾材料符合國家標準或行業標準的證明文件、施工和檢測單位的合法身份證明及資質等級證明文件等資料,申請備案。

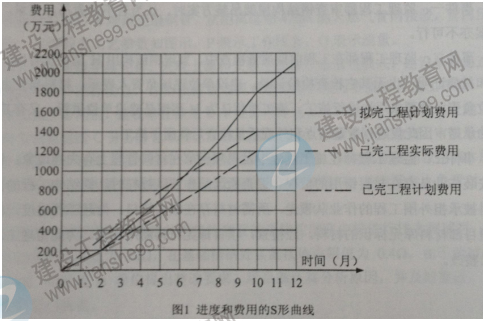

1  進度和費用的S形曲線

一級建造師

問題:

1.    計算工程施工到第10個月時,項目部的進度偏差和費用偏差。

2.    通風空調系統調試中還有哪些考核指標?

3.    建設方申請消防竣工驗收備案是否正確?說明理由。

4.    消防竣工驗收還應提交哪些資料?

一級建造師

  --------------------------------------------------------------------------

  點擊進入論壇參與試題討論

  點擊以下鏈接查看更多:

  2013年一級建造師《機電工程管理與實務》試題及答案:

  第1-8題 第9-17題 18-24題 25-30題 案例1 案例2 案例3 案例4 案例5

  --------------------------------------------------------------------------

  推薦閱讀:

  【高清】2013年一級建造師《工程經濟》試題及答案

  【高清】2013年一級建造師《法規及相關知識》試題及答案

  【高清】2013年一級建造師《建設工程項目管理》試題及答案

  添加一級建造師官方微信,了解最新動態

一級建造師官方微信

責任編輯:天藍

報考指南

一級建造師_報考指南
  • 報 名 時 間

    預計6月開始

  • 大綱 / 教材

    預計1月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計9月初

  • 考 試 成 績

    考試結束后3個月左右

  • 合格證領取

    考后3個月起

閱讀排行

招生
  • 免費試聽
  • 免費直播
  • 免費題庫
達江 工程經濟 零基礎預習免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
