2016一級建造師《建設工程項目管理》試題答案51-60
2016年一級建造師《建設工程項目管理》試題及答案,由考生回憶題干,建設工程教育網一級建造師考試教研組團提供參考答案,給廣大考生進行參考!
老師針對每一道一級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!2016一級建造師《建設工程項目管理》試題答案 2017年一級建造師招生方案
2016年一級建造師《建設工程項目管理》答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準?。?a target="_blank" >點擊進入試題討論區 >> 就著試題咱們聊聊?。?font color="#ffffff"> 2016年一建《建設工程項目管理》試題回憶!
51.某雙代號網絡計劃中,工作M的自由時差3天,總時差5天。在進度計劃實施檢查中發現工作M實際進度落后,且影響總工期2天。在其他工作均正常的前提下,工作M的實際進度落后(?。┨?。
A.7
B.5
C.6
D.8
【標準答案-建設工程教育網】A
【建設工程教育網-老師解析】本題考查的是雙代號網絡計劃。因為本項工作已有總時差5天,但還是影響總工期2天,所以工作M的實際進度是落后了5+2=7天。參見教材P127。
52.下列建設工程項目策劃工作中,屬于實施階段策劃的是(?。?/div>
A.編制項目實施期組織總體方案
B.編制項目實施期管理總體方案
C.編制項目實施期合同結構總體方案
D.制訂項目風險管理與工程保險方案
【標準答案-建設工程教育網】D
【建設工程教育網-老師解析】本題考查的是項目實施階段策劃的工作內容。建設工程項目實施階段策劃的基本內容中包括項目實施的管理策劃,其主要工作內容包括:(1)項目實施各階段項目管理的工作內容;(2)項目風險管理與工程保險方案。參見教材P40。
53.關于建設工程安全事故報告的說法,正確的是(?。?/div>
A.各行業專業工程可只向有關行業主管部門報告
B.安全生產監督管理部門除按規定逐級上報外,還應同時報告本級人民政府
C.一般情況下,事故現場有關人員應立即向安全生產監督部門報告
D.事故現場有關人員應直接向事故發生地縣級以上人民政府報告
【標準答案-建設工程教育網】B
【建設工程教育網-老師解析】本題考查的是建設工程安全事故的處理。選項A,正確的說法應為“各個行業的建設施工中出現了安全事故,都應當向建設行政主管部門報告”;選項C,正確的說法應為“事故發生后,事故現場有關人員應當立即向本單位負責人報告;單位負責人接到報告后,應當于1小時內向事故發生地縣級以上人民政府安全生產監督管理部門和負有安全生產監督管理職責的有關部門報告”;選項D,正確的說法應為“情況緊急時,事故現場有關人員可以直接向事故發生地縣級以上人民政府安全生產監督管理部門和負有安全生產監督管理職責的有關部門報告”。參見教材P255。
54.建立項目質量控制體系的過程包括:①分析質量控制界面;②確立系統質量控制網絡;③制定質量控制制度;④編制質量控制計劃。其正確的工作步驟是( )。
A.②→③→①→④
B.①→②→③→④
C.②→①→③→④
D.①→③→②→④
【標準答案-建設工程教育網】A
【建設工程教育網-老師解析】本題考查的是項目質量控制體系的建立。項目質量控制體系的建立過程,一般可按以下環節依次展開工作:(1)確立系統質量控制網絡;(2)制定質量控制制度;(3)分析質量控制界面;(4)編制質量控制計劃。參見教材P171~172。
55.施工合同的實施中,應由( )對各工程小組進行建設工程施工合同交底。
A.施工員
B.項目技術負責人
C.項目經理
D.施工企業負責人
【標準答案-建設工程教育網】C
【建設工程教育網-老師解析】本題考查的是施工合同交底的任務。項目經理或合同管理人員應將各種任務或事件的責任分解,落實到具體的工作小組、人員或分包單位。參見教材P321。

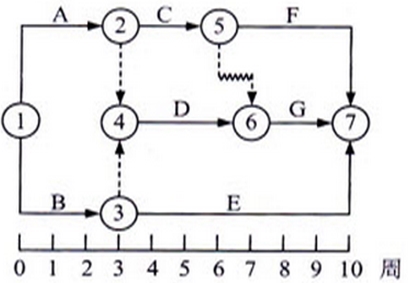

56.某工程的時標網絡計劃如下圖,下列工期延誤事件中,屬于共同延誤的是(?。?。
A.工作C因發包人原因和工作G因承包人原因各延誤2周
B.工作D因發包人原因和工作F因承包人原因各延誤2周
C.工作A因發包人原因和工作B因承包人原因各延誤2周
D.工作E因發包人原因和工作F因承包人原因各延誤2周
【標準答案-建設工程教育網】C
【建設工程教育網-老師解析】本題考查的是工期索賠的計算。當兩個或兩個以上的延誤事件從發生到終止的時間完全相同時,這些事件引起的延誤稱為共同延誤。參見教材P345。
57.根據《建設項目工程總承包管理規范》(GB/T50358—2005),下列項目總承包方的工作中,首先應進行的是(?。?/div>
A.進行項目策劃
B.召開開工會議
C.任命項目經理
D.施工開工準備
【標準答案-建設工程教育網】C
【建設工程教育網-老師解析】本題考查的是項目總承包方的工作程序。項目總承包方的工作程序,首先應進行的是項目啟動:在工程總承包合同條件下,任命項目經理,組建項目部。參見教材P43。
58.關于竣工質量驗收程序和組織的說法,正確的是(?。?。
A.單位工程的分包工程完工后,總包單位應組織進行自檢,并按規定的程序進行驗收
B.工程竣工質量驗收由建設單位委托監理單位負責組織實施
C.單位工程完工后,總監理工程師應組織各專業監理工程師對工程質量進行竣工預驗收
D.工程竣工報告應由監理單位提交并須經總監理工程師簽署意見
【標準答案-建設工程教育網】C
【建設工程教育網-老師解析】本題考查的是竣工質量驗收程序和組織。選項A,正確的說法應為“單位工程中的分包工程完工后,分包單位應對所承包的工程項目進行自檢,并應按規定的程序進行驗收”;選項B,正確的說法應為“工程竣工質量驗收由建設單位負責組織實施”;選項D,正確的說法應為“實行監理的工程,工程竣工報告須經總監理工程師簽署意見”。參見教材P198~199。
59.下列項目質量控制體系中,屬于質量控制體系第二層次的是(?。?。
A.建設單位項目管理機構建立的項目質量控制體系
B.交鑰匙工程總承包企業項目管理機構建立的項目質量控制體系
C.項目設計總負責單位建立的項目質量控制體系
D.施工設備安裝單位建立的現場質量控制體系
【標準答案-建設工程教育網】C
【建設工程教育網-老師解析】本題考查的是項目質量控制體系的性質、特點和構成。第二層次的質量控制體系,通常是指分別由項目的設計總負責單位、施工總承包單位等建立的相應管理范圍內的質量控制體系。參見教材P170。
60.施工企業在工程投標及簽訂合同階段編制的估算成本計劃,屬于(?。┏杀居媱?。
A.指導性
B.實施性
C.作業性
D.競爭性
【標準答案-建設工程教育網】D
【建設工程教育網-老師解析】本題考查的是施工成本計劃的類型。競爭性成本計劃是施工項目投標及簽訂合同階段的估算成本計劃。參見教材P85。
|
【第1-10題】【第11-20題】【第21-30題】【第31-40題】【第41-50題】
【第51-60題】【第61-70題】【第71-80題】【第81-90題】【第91-100題】
點擊進入試題討論區 >> 就著試題咱們聊聊~
相關推薦:
- ·2024年一級建造師電子證書下載入口已開通
- ·根據《建設工程質量管理條例》,設計單位在設計文件中選用的建筑材料、建筑構配件和設備,應當(?。?/a>
- ·根據《建筑法》及相關法規,建設單位應當辦理施工許可證是工程是(?。?。
- ·需要驗收的危大工程,在專項施工方案實施驗收完成后,由(?。┖炞趾蠓娇蛇M行下一道工序。
- ·根據《建設工程質量管理條例》,建設工程質量保修書的提交時間是(?。?。
- ·關于承攬合同中解除權的說法,正確的是( )。
- ·關于擔保的說法,正確的是(?。?/a>
- ·關于兩階段招標的說法,正確的(?。?。
- ·在全國重點文物保護單位的保護范圍內進行爆破、鉆探、挖掘作業的,必須經(?。┡鷾?。
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
