背景:

某安裝公司承接一商務樓(地上30層、地下2層)的電梯安裝工程,工程有3232站曳引式電梯8臺,工期為90天,開工時間為318日,其中6臺客梯需智能群控,2臺消防電梯需在430日交付使用,并通過消防驗收,在工程后期作為施工電梯使用。電梯井道的腳手架、機房及層門預留孔的安全技術措施由建筑公司實施。

安裝公司項目部進場后,將擬安裝的電梯工程,書面告知了電梯安裝工程所在地的特種設備安全監督管理部門,并按合同要求編制了電梯施工方案和電梯施工進度計劃(見表4)。電梯安裝前,項目部對機房的設備基礎、井道的建筑結構進行檢測,土建施工質量均符合電梯安裝要求;曳引電機、轎廂、層門等部件外觀檢查合格,并采用建筑塔吊及施工升降機將部件搬運到位。安裝中,項目部重點關注了層門等部件的安全技術要求,消防電梯按施工進度計劃完成,并驗收合格。

施工進度到客梯單機試運行調試時,有一臺客梯轎廂晃動厲害,經檢查是導軌的安裝精度沒達到技術要求,安裝人員對導軌重新校正固定,單機試運行合格,但導軌的校正固定,使單機試運行比原工序多用了3天,其后面的工序(群控試運行調試、竣工驗收)均按工序時間實施,電梯安裝工程比合同工期提前完工,交付業主。

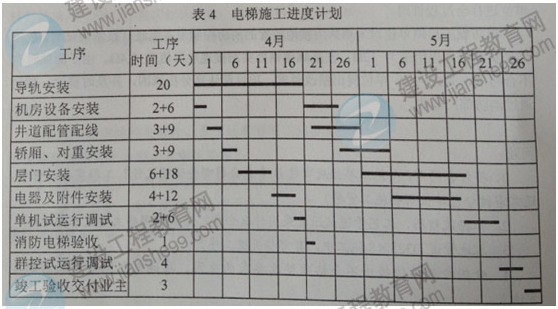

4  電梯施工進度計劃

一級建造師

問題:

1.    電梯安裝前,項目部應提供哪些安裝資料?

2.    項目部在機房、井道的檢查中,應關注哪幾項安全技術措施?

3.    消防電梯從開工到驗收合格用了多少天?電梯安裝工程比合同工期提前了多少天?

4.    影響導軌安裝精度的因素有幾個?

5.    電梯完工后應向哪個機構申請消防驗收?寫出電梯層門的驗收要求。
