一級建造師考試成本計劃

2019-01-14 11:11   來源:建設工程教育網 字體: 打印 收藏

  一級建造師考試成本計劃,2018年一級建造師考試結束不久,就有許多小伙伴開始準備2019年一級建造師考試了,為了幫助大家高效備考2019年一級建造師考試,今天為大家整理了一級建造師考試成本計劃,希望對大家有幫助!

  1Z202020 成本計劃

  2021 成本計劃的類型

  成本計劃的編制以成本預測為基礎,關鍵是確定目標成本。

  1.不同階段劃分成本計劃

類型
概念
競爭性
施工項目投標及簽訂合同階段的估算成本計劃
指導性
選派項目經理階段的預算成本計劃,是項目經理的責任成本目標。以合同價為依據,按照企業預算定額標準制定的設計預算成本計劃
實施性
項目施工準備階段的施工預算成本計劃,采用企業的施工定額通過施工預算的編制而形成

  2.施工預算與施工圖預算的區分

一級建造師考試成本計
施工圖預算
施工預算
編制的依據
預算定額
施工定額(更細)
適用的范圍
同時適用于發包人、承包人
是施工企業內部管理用的一種文件,與發包人無直接關系
發揮的作用
是投標報價的主要依據
是承包人組織生產、編制施工計劃等的依據

  3.”兩算”對比(分析節約和超支的原因)

  在編制實施性計劃成本時需進行“兩算”對比分析。

  方法:實物對比法(消耗量)、金額對比法(費用)

  (1)人工量及人工費的對比分析

  施工定額的用工量一般都比預算定額低(6%)。

  (2)材料消耗量及材料費的對比分析

  施工預算的材料消耗量及材料費一般低于施工圖預算。

  (3)施工機具費的對比分析

  如果施工預算的機具費大量超支,應改變原施工方案。

  (4)周轉材料使用費的對比分析

施工預算
施工圖預算
腳手架根據施工方案確定的搭設方式和材料計算
綜合了腳手架的搭設方式,按不同結構和高度,以建筑面積為基數計算
模板是接觸面積
按混凝土體積綜合計算
  【例題·單選】(2011、2014年)施工成本計劃的編制以成本預測為基礎,關鍵是確定( )。

  A.預算成本

  B.計劃成本

  C.目標成本

  D.實際成本

  『正確答案』C

  『答案解析』本題考查的是競爭性成本計劃。成本計劃的編制以成本預測為基礎,關鍵是確定目標成本。參見教材P75。

  【例題·單選】(2017年)編制實施性成本計劃的主要依據是( )。

  A.施工圖預算

  B.投資估算

  C.施工預算

  D.設計概算

  『正確答案』C

  『答案解析』本題考查的是實施性成本計劃。實施性成本計劃是項目施工準備階段的施工預算成本計劃,它是以項目實施方案為依據,以落實項目經理責任目標為出發點,采用企業的施工定額通過施工預算的編制而形成的實施性成本計劃。參見教材P76?! ?/p>

類型
概念
競爭性
施工項目投標及簽訂合同階段的估算成本計劃
指導性
選派項目經理階段的預算成本計劃,是項目經理的責任成本目標。以合同價為依據,按照企業預算定額標準制定的設計預算成本計劃
實施性
項目施工準備階段的施工預算成本計劃,采用企業的施工定額通過施工預算的編制而形成

  【例題·單選】(2016年)施工企業在工程投標及簽訂合同階段編制的估算成本計劃,屬于( )成本計劃。

  A.指導性

  B.實施性

  C.作業性

  D.競爭性

  『正確答案』D

  『答案解析』本題考查的是競爭性成本計劃。競爭性成本計劃是施工項目投標及簽訂合同階段的估算成本計劃。參見教材P75。

  【例題·單選】(2016年)在編制施工成本計劃時,通常需要進行“兩算”對比分析,“兩算”指的是( )。

  A.施工圖預算、成本核算

  B.施工圖預算、施工預算

  C.施工預算、成本核算

  D.施工預算、施工決算

  『正確答案』B

  『答案解析』本題考查的是施工預算。“兩算”指施工預算與施工圖預算。參見教材P78。

  【例題·單選】(2015年)關于施工預算、施工圖預算“兩算”對比的說法,正確的是( )。

  A.施工預算的編制以預算定額為依據,施工圖預算的編制以施工定額為依據

  B.“兩算”對比的方法包括實物對比法

  C.一般情況下,施工圖預算的人工數量及人工費比施工預算低

  D.一般情況下,施工圖預算的材料消耗量及材料費比施工預算低

  『正確答案』B

  『答案解析』本題考查的是施工預算。施工預算的編制以施工定額為主要依據,施工圖預算的編制以預算定額為主要依據,選項A錯誤;兩算對比的方法包括實物對比法和金額對比法,選項B正確;施工預算的人工數量及人工費比施工圖預算一般要低6%左右,選項C錯誤;施工預算的材料消耗量及材料費一般低于施工圖預算,選項D錯誤。參見教材P78~79。

  【例題·單選】(2011年)關于施工圖預算和施工預算的說法,錯誤的是( )。

  A.施工圖預算中的腳手架是根據施工方案確定的搭設方式和材料計算的

  B.施工預算的材料消耗量一般低于施工圖預算的材料消耗量

  C.施工預算是施工企業內部管理的一種文件,與建設單位無直接關系

  D.施工預算的用工量一般比施工圖預算的用工量低

  『正確答案』A

  『答案解析』本題考查的是施工預算。選項A,正確的表述應為“施工預算的腳手架是根據施工方案確定的搭設方式和材料計算的”。參見教材P78~79。

  2022 成本計劃的編制依據和編制程序

  成本計劃編制應符合的規定:

  項目管理機構負責組織編制

  對項目成本控制具有指導性

  各成本項目指標和降低成本指標明確

編制依據
編制程序
合同文件;
項目管理實施規劃;
相關設計文件;
價格信息;
相關定額;
類似項目的成本資料
預測項目成本;
確定項目總體成本目標;
編制項目總體成本計劃;
項目管理機構與組織的職能部門根據其責任成本范圍,分別確定自己的成本目標,并編制相應的成本計劃
針對成本計劃制定相應的控制措施;
由項目管理機構與組織的職能部門負責人分別審批相應的成本計劃;
【總結】預測、總體、各自、措施、審批(總體各自含目標計劃)

  【例題·多選】施工成本計劃編制依據包括( )。

  A.合同文件

  B.相關設計文件

  C.項目管理規劃大綱

  項目管理實施規劃

  D.價格信息

  E.類似項目的成本資料

  『正確答案』ABDE

  『答案解析』本題考查的是成本計劃編制依據。成本計劃編制依據應包括下列內容:(1)合同文件。(2)項目管理實施規劃。(3)相關設計文件。(4)價格信息。(5)相關定額。(6)類似項目的成本資料。參見教材P79~80。

  【例題·單選】項目成本計劃編制程序的第一步是( )。

  A.確定項目總體成本計劃

  B.預測項目成本

  C.針對成本計劃制定相應的控制措施

  D.項目管理機構與組織的職能部門分別確定自己的成本目標

  『正確答案』B

  『答案解析』本題考查的是成本計劃編制程序。項目成本計劃編制的程序為:(1)預測項目成本。(2)確定項目總體成本目標。(3)編制項目總體成本計劃。(4)項目管理機構與組織的職能部門根據其責任成本范圍,分別確定自己的成本目標,并編制相應的成本計劃。(5)針對成本計劃制定相應的控制措施。(6)由項目管理機構與組織的職能部門負責人分別審批相應的成本計劃。參見教材P80。

  2023 按成本組成編制成本計劃的方法


對象
內容

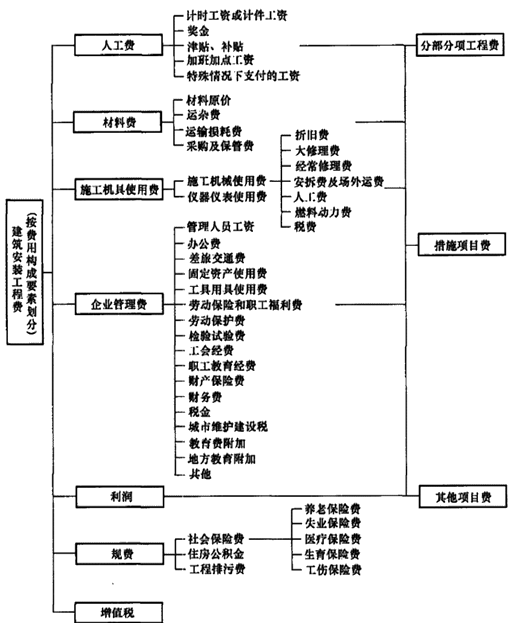

按照成本構成要素
建筑安裝工程費
人工費、材料(包含工程設備)費、施工機具使用費、企業管理費、利潤、規費和增值稅
成本構成
施工成本
人工費、材料費、施工機具使用費和企業管理費等
【總結】人、材、機、管

  【總結】人、材、機、管



一級建造師考試成本計

  【例題·單選】(2013年改)編制施工成本計劃時,建筑安裝工程費可以按成本構成要素分解為( )。

  A.人工費,材料費(包含工程設備費),施工機具使用費,企業管理費、利潤、規費和增值稅

  B.人工費,材料費(包含工程設備費),施工機具使用費,規費、企業管理費、增值稅

  C.人工費,材料費(包含工程設備費),施工機具使用費,規費、間接費、利潤和增值稅

  D.人工費,材料費(包含工程設備費),施工機具使用費,間接費,利潤和增值稅

  『正確答案』A

  『答案解析』本題考查的是按成本組成編制成本計劃的方法。按照成本構成要素劃分,建筑安裝工程費由人工費、材料(包含工程設備)費、施工機具使用費、企業管理費、利潤、規費和增值稅組成。參見教材P80。

  【例題·多選】(2012、2011年)施工成本可以按成本構成分解為人工費、材料費和( )等。

  A.措施項目費

  B.施工機具使用費

  C.企業管理費

  D.暫估價

  E.規費

  『正確答案』BC

  『答案解析』本題考查的是按成本組成編制施工成本計劃的方法。按成本構成編制施工成本時,施工成本可分解為人工費、材料費、施工機具使用費和企業管理費等。參見教材P80。

  2024 按項目結構編制成本計劃的方法

  項目總成本分解到單項工程和單位工程中,再進一步分解到分部工程和分項工程中。



一級建造師考試成本計

  分項工程成本計劃         表1Z202024



分項工程編碼
工程內容
計量單位
工程數量
計劃成本
本分項總計
(1)
(02)
(3)
(4)
(5)
(6)







  編制成本支出計劃時,要在項目總體層面上考慮總的預備費,也要在主要的分項工程中安排適當?shù)牟豢深A見費。

  【例題·單選】某施工承包企業將其承接的高速公路項目的目標總成本分解為橋梁、隧道、道路工程成本等子項,并編制相應的成本計劃,這是按( )分解的。

  A.成本組成

  B.項目結構

  C.工程類別

  D.工程性質

  『正確答案』B

  『答案解析』本題考查的是按施工項目組成編制施工成本計劃的方法。施工成本計劃的編制方式有:按施工成本組成編制施工成本計劃;按施工項目組成編制施工成本計劃;按施工進度編制施工成本計劃。大中型工程項目通常是由若干單項工程構成的,而每個單項工程包括了多個單位工程,每個單位工程又是由若干個分部分項工程所構成,題干內容屬于按項目組成對成本計劃進行分解。

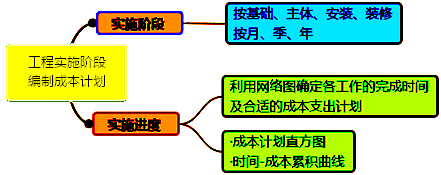

  2025 按工程實施階段編制施工成本計劃的方法

  看圖做題



一級建造師考試成本計

  項目分解程度對時間控制合適的話,則對施工成本支出計劃可能分解過細,不可能對每項工作確定其施工成本計劃支出,所以應二者兼顧。

  時間-成本累積曲線的繪制步驟:

  (1)確定工程項目進度計劃,編制進度計劃的橫道圖;

  (2)根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的成本,在時標網絡圖上按時間編制成本支出計劃;

  (3)計算計劃累計支出的成本額。

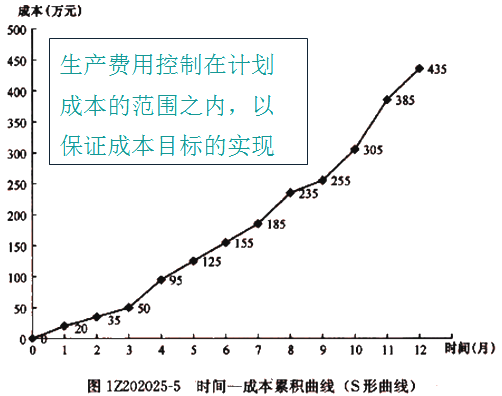

  (4)繪制S形曲線。

  【總結】先進度、后成本(單位、累計)、繪圖



一級建造師考試成本計

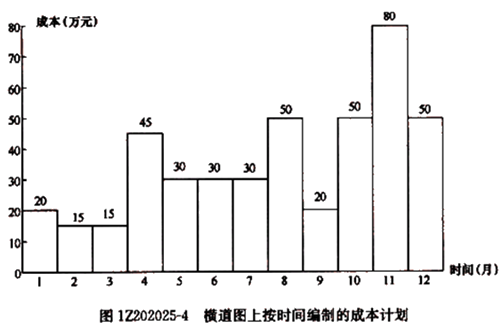

  成本計劃直方圖



一級建造師考試成本計

  【例題】已知某施工項目的數據資料見表1Z202025,繪制該項目的時間一成本累積曲線。

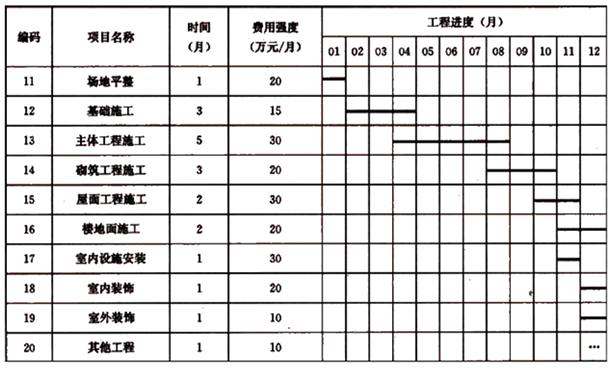

  工程數據資料表  1Z202025



編碼
項目名稱
最早開始時間(月份)
工期(月)
成本強度(萬元/月)
11
場地平整
1
1
20
12
基礎施工
2
3
15
13
主體工程施工
4
5
30
14
砌筑工程施工
8
3
20
15
屋面工程施工
10
2
30
16
樓底面施工
11
2
20
17
室內設施安裝
11
1
30
18
室內裝飾
12
1
20
19
室外裝飾
12
1
10
20
其他工程

1
10

  【問題】

  1.確定施工項目進度計劃,編制進度計劃的橫道圖。

  2.在橫道圖上按時間編制成本計劃。

  3.計算規定時間t計劃累計支出的成本額。



一級建造師考試成本計



一級建造師考試成本計



一級建造師考試成本計

  一般而言,所有工作都按最遲開始時間開始,對節約資金貸款利息是有利的。但同時也降低了項目按期竣工的保證率,因此項目經理必須合理地確定成本支出計劃,達到既節約成本支出又能控制項目工期的目的。

  成本計劃的編制方法:



一級建造師考試成本計

  【例題·單選】(2017年)繪制時間-成本累積曲線的環節有:①計算單位時間成本;②確定工程項目進度計劃;③計算計劃累計支出的成本額;④繪制S形曲線。正確的繪制步驟是( )。

  A.①-②-③-④

  B.②-①-③-④

  C.①-③-②-④

  D.②-③-④-①

  『正確答案』B

  『答案解析』本題考查的是按施工進度編制施工成本計劃的方法。時間-成本累計曲線的繪制步驟:(1)確定工程項目進度計劃,編制進度計劃的橫道圖;(2)根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的成本,在時標網絡圖上按時間編制成本支出計劃;(3)計算計劃累計支出的成本額。(4)繪制S形曲線。

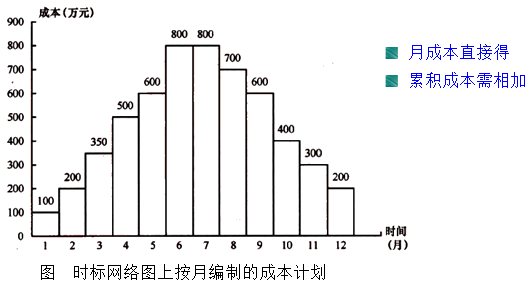

  【例題·單選】(2015年)某項目按施工進度編制的施工成本計劃如下圖,則4月份計劃成本是( )萬元。

  A.300

  B.400

  C.750

  D.1150



一級建造師考試成本計

  『正確答案』B

  『答案解析』本題考查的是按工程實施階段編制成本計劃的方法。根據時間-成本累積曲線,可以推導出每月的進度計劃成本,1150-750=400萬元。

  【例題·多選】(2012年)按施工進度編制施工成本計劃時,若所有工作均按照最早開始時間安排,則對項目目標控制的影響有( )。

  A.工程按期竣工的保證率較高

  B.工程質量會更好

  C.不利于節約資金貸款利息

  D.有利于降低投資

  E.不能保證工程質量

  『正確答案』AC

  『答案解析』本題考查的是按施工進度編制施工成本計劃的方法。按施工進度編制施工成本,若所有工作均按最早開始時間安排,對項目目標控制的影響有AC(A工程按期竣工的保證率較高,C不利于節約資金貸款利息)。

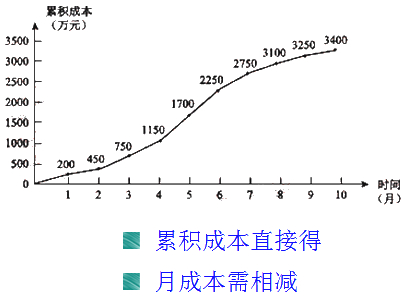

  【例題·單選】(2011年)已知某施工項目的計劃數據資料如下表所示。則第3周的施工成本計劃值是( )萬元?! ?/p>

項目名稱
時間
費用強度
工程進度(周)
(周)
(萬元/周)
1
2
3
4
5
6
7
8
9
10
場地平整
1
10











土方開挖
3
15













混凝土墊層
3
15













混凝土基礎
6
60
















土方回填
3
15














  A.30

  B.60

  C.90

  D.75

  『正確答案』C

  『答案解析』本題考查的是按施工進度編制施工成本計劃的方法。根據上圖可知,第3周的施工成本計劃值=15+15+60=90(萬元/周)。

  【例題·多選】(2017年改)施工成本計劃的編制方式有( )。

  A.按工程實施階段編制施工成本計劃

  B.按成本組成編制施工成本計劃

  C.按質量編制施工成本計劃

  D.按合同編制施工成本計劃

  E.按項目結構編制施工成本計劃

  『正確答案』ABE

  『答案解析』本題考查的是按施工成本組成編制施工成本計劃的方法。施工成本計劃的編制方式有:(1)按施工成本組成編制施工成本計劃;(2)按施工項目組成編制施工成本計劃;(3)按施工進度編制施工成本計劃。

  更多考試信息可關注【一級建造師】微信公眾號~

一級建造師考試成績查詢時間及入口(2018年)

報考指南

一級建造師_報考指南
  • 報 名 時 間

    預計6月開始

  • 大綱 / 教材

    預計1月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計9月初

  • 考 試 成 績

    考試結束后3個月左右

  • 合格證領取

    考后3個月起

閱讀排行

招生
  • 免費試聽
  • 免費直播
  • 免費題庫
達江 工程經濟 零基礎預習免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
