一級建造師建筑務知識專題:地連墻施工
“地連墻”全稱——“地下連續墻”是基礎工程在地面上采用一種挖槽機械,沿著深開挖工程的周邊軸線,在泥漿護壁條件下,開挖出一條狹長的深槽,清槽后,在槽內吊放鋼筋籠,然后用導管法灌筑水下混凝土筑成一個單元槽段,如此逐段進行,在地下筑成一道連續的鋼筋混凝土墻壁,作為截水、防滲、承重、擋水結構。
對于地下連續墻的施工來說也是建造師實務考試的范疇。涉及到各個實務專業。然而單純的從文字角度理解,可能還是比較晦澀,那么我們先看看地連墻的施工視頻有個大體了解。

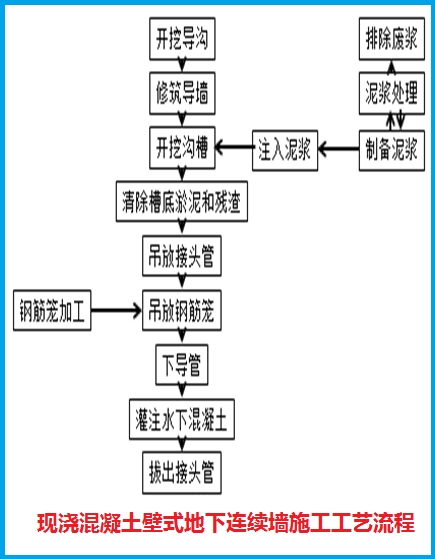

對于地下連續墻的施工涉及到多個工序的內容,存在即合理,每個工序都有著自己的作用。

現場圖片:
對于考試而言,導墻和接頭管則是一個高頻點
1.導墻
導墻是控制挖槽精度的主要構筑物,導墻結構應建于堅實的地基之上,并能承受水土壓力和施工機具設備等附加荷載,不得移位和變形,其主要作用有:a.擋土;b.基準作用;c.承重;d.存蓄泥漿。

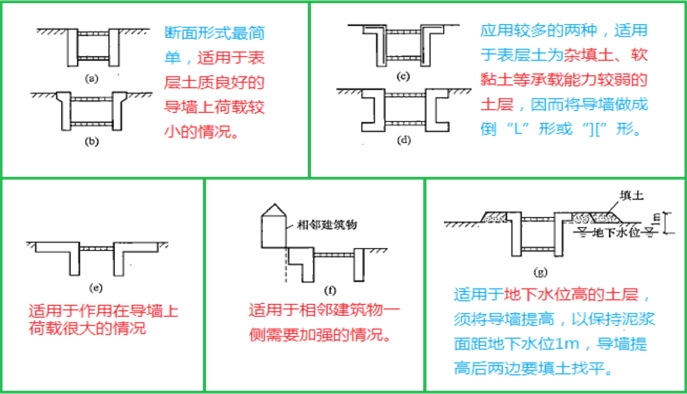

導墻的形式有以下幾種(2018一建市政教材新增內容)
2.接頭管

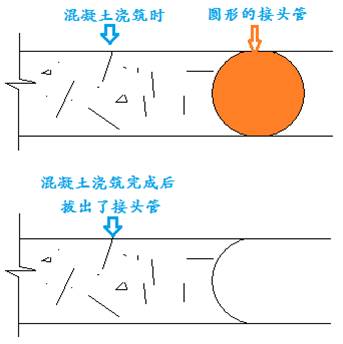

接頭管作為端模板,設置成不同形狀(圓形接頭管使用最為廣泛),使新舊混凝土更好的進行結合,并在一定程度上起到了止水的作用。
對于其他的一些工序而言考試的考查點則并不是很大,如鋼筋籠制作、吊放,混凝土澆筑則較為普遍,這里不再贅述。

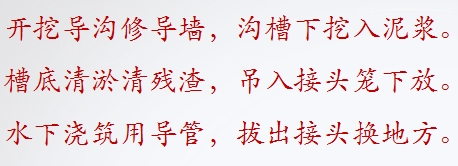

還是老規矩,田老師為大家準備了這個地連墻的記憶口訣,希望能夠幫助大家更好的記憶。
