2020年二級建造師考試在即,考生們都在積極備考,小編為大家整理了二級建造師《機電工程管理與實務》的一些知識點與考點,希望對考生們有所幫助。
考點:吊裝方案
(一)吊裝方案的評價和選擇
吊裝方案應進行評價,并根據評價結論綜合擇優選用。評價主要論證方案的可行性、安全性、經濟性等方面。
步驟:可行性論證→安全性分析→進度分析→成本分析。
注意“例如”。
1.可行性論證
例如,進行超高層建筑的上部塔樓結構或設備吊裝,由于超高層建筑的樓群面積較大,如采用履帶式起重機常規的主臂工況實施吊裝作業,起重機需要經常變換站位,占用較大的空間。若采用履帶式起重機的塔式工況,則可貼近塔樓吊裝,變換站位少,占用空間小。
2.安全性分析
例如,流動式起重機吊裝體長臥式構件,如不采取措施,構件可能發生變形破壞。又如在軟地基上采用汽車起重機吊裝重型設備,若不按要求進行地基處理,則可能在吊裝過程中發生地基沉陷而導致起重機傾覆,發生重大吊裝事故。
(二)吊裝方案管理
2.管理要點
(1)危險性較大的分部分項工程(簡稱“危大工程”),是指房屋建筑和市政基礎設施工程在施工過程中,容易導致人員群死群傷或者造成重大經濟損失的分部分項工程。
(2)施工單位應當在危大工程施工前組織工程技術人員編制專項施工方案。實行施工總承包的,專項施工方案應當由施工總承包單位組織編制。危大工程實行分包的,專項施工方案可以由相關專業分包單位組織編制。
(3)“起重吊裝及起重機械安裝拆卸工程”屬于危大工程,其劃分范圍詳見表2H312022。

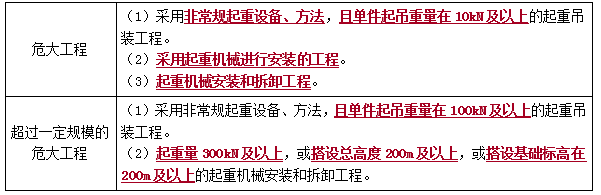

起重吊裝及起重機械安裝拆卸工程劃分范圍
(4)專項施工方案應當由施工單位技術負責人審核簽字、加蓋單位公章,并由總監理工程師審查簽字、加蓋執業印章后方可實施。
危大工程實行分包并由分包單位編制專項施工方案的,專項施工方案應當由總承包單位技術負責人及分包單位技術負責人共同審核簽字并加蓋單位公章。
(5)對于超過一定規模的危大工程,施工單位應當組織召開專家論證會對專項施工方案進行論證。實行施工總承包的,由施工總承包單位組織召開專家論證會。專家論證前專項施工方案應當通過施工單位審核和總監理工程師審查。
專家應當從地方人民政府住房城鄉建設主管部門建立的專家?guī)熘羞x取,符合專業要求且人數不得少于5名。與本工程有利害關系的人員不得以專家身份參加專家論證會。
(6)專項施工方案實施前,編制人員或者項目技術負責人應當向施工現場管理人員進行方案交底。
施工現場管理人員應當向作業人員進行安全技術交底,并由雙方和項目專職安全生產管理人員共同簽字確認。
(7)施工單位應當對危大工程施工作業人員進行登記,項目負責人應當在施工現場履職。
項目專職安全生產管理人員應當對專項施工方案實施情況進行現場監督。
補充《建設工程安全生產管理條例》有關規定:
對下列達到一定規模的危險性較大的分部分項工程編制專項施工方案,并附具安全驗算結果,經施工單位技術負責人、總監理工程師簽字后實施,由專職安全生產管理人員進行現場監督:
(1)基坑支護與降水工程;
(2)土方開挖工程;
(3)模板工程;
(4)起重吊裝工程;
(5)腳手架工程;
(6)拆除、爆破工程;
(7)國務院建設行政主管部門或者其他有關部門規定的其他危險性較大的工程。對以上所列工程中涉及深基坑、地下暗挖工程、高大模板工程的專項施工方案,施工單位(總包單位)還應當組織專家進行論證、審查。
總結:專項方案(危大工程)出題形式:
(1)給定背景資料,找危大工程的類型。需要從背景中找是否有條例中規定的上述幾種類型,尤其對于起重吊裝工程,還得符合機電教材中的表格范圍規定。
(2)背景資料已經指出了屬于危大工程,考核專項方案如何審批。一般的專項方案,審批程序為“兩總(三總)簽字”,超過一定規模的危大工程,除“三總(四總)簽字”外,需專家論證。
推薦:
二級建造師法規知識點及相關模擬題【匯總】
二建考試臨近,5大課程火力全開,助力高效備考,進入二級建造師點題密訓班>>
- · 【最后沖刺!】2024二級建造師??济荑€、大咖密訓直播課表
- · 【直播安排】2024二級建造師模考密鑰、考前串講、大咖密訓課表
- · 2022年二建《機電工程管理與實務》考后點評
- · 2022年二級建造師教材變動解析直播預告
- · 思維導圖帶你了解一建和二建的區別和聯系
- · 二級建造師《機電實務》科目特點及學習方法
- · 2022年二級建造師考試 零基礎考二建如何備考
- · 2021年二級建造師考試時間及考試科目!
- · 湖南2021年二級建造師考試疫情防控事項
- · 湖南長沙2021年二級建造師考試疫情防控事項
