  • 當前位置:建設工程教育網 > 二級建造師考試 > 備考資料 > 復習資料

    2020二建施工管理:贏得值(掙值)法(視頻+講義)

    2020-05-13 17:36 來源:建設工程教育網
    打印
    字體:

      2020年二級建造師考試備考進行中,你復習得怎么樣了?

      為了幫助考生更好地進行復習,建設工程教育網為考生整理了二級建造師《建設工程施工管理》李娜老師精彩課程,供大家學習使用。

      知識點:贏得值(掙值)法

    贏得值(掙值)法

      1.贏得值法的三個基本參數

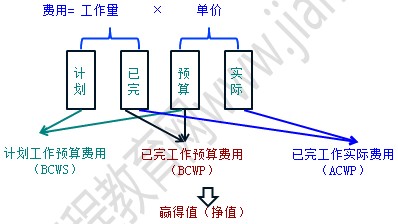

    計算公式

    三個基本參數

    已完工作預算費用(BCWP)=已完成工作量×預算單價

    計劃工作預算費用(BCWS)=計劃工作量×預算單價

    已完工作實際費用(ACWP)=已完成工作量×實際單價

      2.贏得值法的四個評價指標

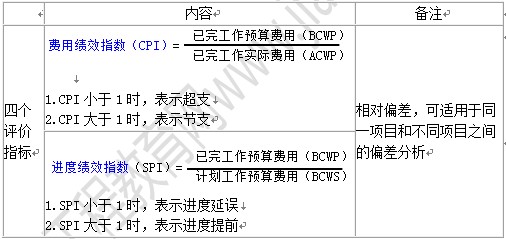

    贏得值法的四個評價指標表格

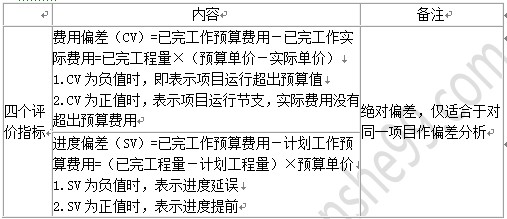

    贏得值得法的四個評價指標

      【總結】偏差>0,比值>1,節約資金、工期提前,有利。

      【2019年·單選】對某建設工程項目進行成本偏差分析,若當月計劃完成工作量是100m3,預算單價為300元/m3;當月實際完成工作量是120m3,實際單價為320元/m3,下列關于該項目當月成本偏差分析的說法,正確的是(?。?

      A.費用偏差為-2400元,成本超支

      B.費用偏差為6000元,成本節約

      C.進度偏差為6000元,進度延誤

      D.進度偏差為2400元,進度提前

      [正確答案]A

      [答案解析]本題考查的是贏得值法。

      【CBA】費用偏差(CV)=已完工作預算費用(BCWP)-已完工作實際費用(ACWP),

      【SBB】進度偏差(SV)=已完工作預算費用(BCWP)-計劃工作預算費用(BCWS)

      已完工作預算費用=120×300=36000元,

      已完工作實際費用=120×320=38400元,

      計劃工作預算費用=100×300=30000元。

      因此費用偏差=36000-38400=-2400元,成本超支;

      進度偏差=36000-30000=6000元,進度提前。

      【2018年·單選】某分部分項工程預算單價為300元/m3,計劃1個月完成工程量100m3,實際施工中用了兩個月(勻速)完成工程量160m3,由于材料費上漲導致實際單價為330元/m3.則該分部分項工程的費用偏差為(?。┰?。

      A.4800        B.-4800

      C.18000        D.-18000

      [正確答案]B

      [答案解析]本題考查的是贏得值法。費用偏差=已完工作預算費用-已完工作實際費用=160×300-160×330=-4800元。

      【2017年·多選】某工程主要工作是混凝土澆筑,中標的綜合單價是400元/m3,計劃工程量是8000m3.施工過程中因原材料價格提高使實際單價為500元/m3,實際完成并經監理工程師確認的工程量是9000m3.若采用贏得值法進行綜合分析,正確的結論有(?。?

      A.已完工作預算費用為360萬元

      B.費用偏差為90萬元,費用節省

      C.已完工作實際費用為450萬元

      D.進度偏差為40萬元,進度拖延

      E.計劃工作預算費用為320萬元

      [正確答案]ACE

      [答案解析]本題考查的是贏得值法。選項A正確,已完工作預算費用=已完成工程量×預算單價=9000×400=360萬元;選項B錯誤,費用偏差=已完工作預算費用-已完工作實際費用=360-450=-90萬元,表示項目運行超出預算費用;選項C正確,已完工作實際費用=已完成工程量×實際單價=9000×500=450萬元;選項D錯誤,進度偏差=已完工作預算費用-計劃工作預算費用=360-320=40萬元,進度超前;選項E正確,計劃工作預算費用=計劃工程量×預算單價=8000×400=320萬元。

      【2017年·單選】某工程的贏得值曲線如下圖,關于t1時點成本和進度狀態的說法,正確的是(?。?

    贏得值曲線

      A.費用節約、進度超前

      B.費用超支、進度拖延

      C.費用節約、進度拖延

      D.費用超支、進度超前

      [正確答案]D

      [答案解析]本題考查的是施工成本控制的方法。費用偏差(CV)=已完工作預算費用(BCWP)-已完工作實際費用(ACWT),當費用偏差(CV)為負值時,即表示項目運行超出預算費用;當費用偏差(CV)為正值時,表示項目運行節支,實際費用沒有超出預算費用。t1時點已完工作預算費用小于已完工作實際費用,所以費用超支。進度偏差(SV)=已完工作預算費用(BCWP)-計劃工作預算費用(BCWS),當進度偏差(SV)為負值時,表示進度延誤,即實際進度落后于計劃進度;當進度偏差(SV)為正值時,表示進度提前,即實際進度快于計劃進度。t1時點已完工作預算費用大于計劃工作預算費用,所以進度超前。

      李娜老師視頻講解:

      講義下載: 二級建造師《施工管理》知識點微講李娜老師講義下載

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    上千道典型習題
    仿真模擬卷3
    攻克薄弱點
    智能組卷練習
    價格¥99
    查看詳情
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
