1、某辦公樓工程,建筑面積42000㎡,地下三層,地上二十層,鋼筋混凝土框架剪力墻結構,距鄰近六層住宅樓7m,地基土層為粉質粘土和粉細砂,地下水為潛水。地下水位標高-9.5m,基礎為筏板基礎,基坑底部標高-14.5m,基礎底板混凝土厚1500mm,水泥采用普通硅酸鹽水泥,采取整體連續分層澆筑方式施工,基坑支護工程委托有資質的專業單位施工,降排的地下水用于現場機具、設備清洗,主體結構選擇有相應資質的A勞務公司作為勞務分包,并簽訂了勞務分包合同。
合同履行過程中,發生了下列事件:
事件一:基坑支護工程專業施工單位提出了基坑支護降水采用“排樁+錨桿+降水井”方案,施工總承包單位要求基坑支護降水方案進行比選后確定。
事件二:底板混凝土施工中,混凝土澆筑從高處開始,沿短邊方向自一端向另一端進行,在混凝土澆筑完12h內對混凝土表面進行保溫保濕養護,養護持續7d.養護至72h時,測溫顯示混凝土內部溫度70℃,混凝土表面溫度35℃。
事件三:主體結構封頂、外墻砌筑完成、結構驗收通過后,開始屋面及外墻保溫體系施工。屋面防水等級為Ⅱ級,施工單位僅做一道卷材防水,監理單位認為Ⅱ級防水必須施工二道卷材防水。施工單位卷材施工沿長邊方向,由最高處向最低處逐步鋪貼,泛水處采取空鋪法。監理認為卷材施工不滿足規范要求,提出整改。
事件四:結構施工至十層時,工期嚴重滯后。為保證工期,A勞務公司將部分工程分包給了另一家有相應資質的B勞務公司,B勞務公司進場工人100人,因場地狹小,B勞務公司將工人安排在本工程地下室居住。工人上崗前,項目部安全員向施工作業班組進行了安全技術交底,雙方簽字確認。
1 、事件一中,適用于本工程的基坑支護降水方案還有哪些?為減少降水影響周圍環境可采取哪些措施?該工程至少降水多少米?
【正確答案】 其它用于本項目的降水方案有:真空井點、噴射井點、管井井點法,同時為減少降水影響周圍環境可采取回灌技術、砂溝、砂井回灌、減緩降水速度等技術措施。
該工程至少應降水:14.5-9.5+0.5=5.5m
2 、指出事件二中底板大體積混凝土澆筑及養護的不妥之處,并說明正確做法。
【正確答案】 不妥之處一:底板混凝土施工中,混凝土澆筑從高處開始,沿短邊方向自一端向另一端進行不妥;
正確做法:應從低處開始,沿長邊方向進行。
不妥之處二:在混凝土澆筑完12h內對混凝土表面進行保溫保濕養護,養護持續7d不妥;
正確做法:保濕養護持續時間不少于14天。
不妥之處三:測溫顯示混凝土內部溫度70℃,混凝土表面溫度35℃不妥;
正確做法:混凝土里表溫差不能大于25℃
3 、指出事件三中的不妥之處,并寫出正確的做法。
【正確答案】 監理單位關于二道防水的說法不正確。
理由:Ⅰ級防水必須二道設防,Ⅱ級防水可以一道設防。
施工錯誤一:由最高處向最低處逐步鋪貼。
正確做法:由屋面最低標高向上鋪貼。
施工錯誤二:泛水處采用空鋪法。

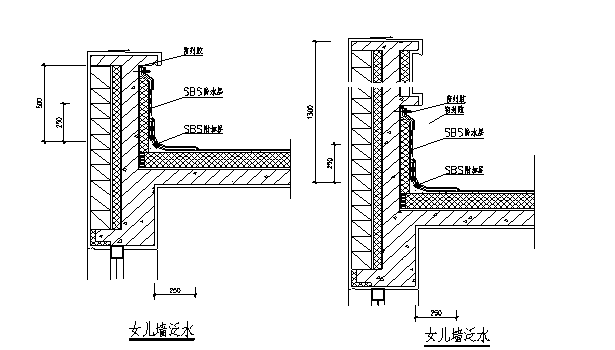

正確做法:泛水等立面處應采用滿粘法。
4 、指出事件四中的不妥之處,并分別說明理由。
【正確答案】 不妥之處一:為保證工期,A勞務公司將部分工程分包給了另一家有相應資質的B勞務公司不妥;
理由:勞務分包不能再次分包。
不妥之處二:B勞務公司進場工人100人,因場地狹小,B勞務公司將工人安排在本工程地下室居住不妥;
理由是:未辦理竣工驗收的工程任何位置不得住人。
不妥之處三:工人上崗前,項目部安全員向施工作業班組進行了安全技術交底,雙方簽字確認不妥;
理由是:安全技術交底,不能由安全員進行,應由項目技術負責人進行交底。
提問內容:
泛水等立面處應采用滿粘法。泛水處是哪里,可以用圖表示一下嗎?
