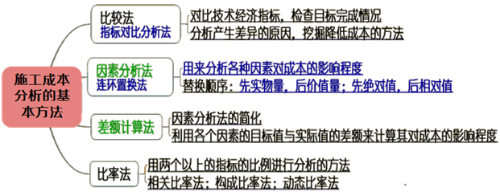

      成本分析的方法

      一、成本分析的基本方法(比因比差)

      (一)比較法

      ①實際指標與目標指標對比(分析影響因素,采取措施,保證目標實現)

     ?、诒酒趯嶋H指標與上期實際指標對比(施工管理水平的提高程度)

      ③與本行業平均水平、先進水平對比(技術和管理水平與行業對比,提高項目管理水平)

    指標
    本年計劃
    上年實際
    企業先進
    本年實際
    差異數
    與計劃比
    與上年比
    與先進比
    節約額
    100
    95
    130
    120
    20
    25
    -10

      (二)因素分析法(連環置換法)

      【例題】商品混凝土目標成本為443040元,實際成本為473697元,比目標成本增加30657元,資料見下表,分析成本增加的原因。

      商品砼目標成本與實際成本對比表


    單位
    目標
    實際
    差額
    產量
    m3
    600
    630
    +30
    單價
    710
    730
    +20
    損耗率
    %
    4
    3
    -1
    成本
    443040
    473697
    +30657

      替換順序:先實物量,后價值量;先絕對值,后相對值。

      商品砼成本變動因素分析表

    順序
    連環替代計算
    差異(元)
    因素分析
    目標數
    600×710×1.04


    第一次替代
    630×710×1.04
    22152
    由于產量增加30m3,成本增加22152元
    第二次替代
    630×730×1.04
    13104
    由于單價提高20元,成本增加13104元
    第三次替代
    630×730×1.03
    -4599
    由于損耗率下降1%,成本減少4599元
    合計
    22152+13104-4599=30657
    30657

      (三)差額計算法

      【例題】某施工項目某月的實際成本降低額比計劃提高了___萬元,如表:

    項目
    單位
    計劃
    實際
    差額
    預算成本
    萬元
    300
    320
    +20
    成本降低率
    %
    4
    4.5
    +0.5
    成本降低額
    萬元
    12
    14.40
    +2.4

      『解析』

      1.預算成本增加對成本降低額的影響程度(320-300)×4%=0.80萬元

      2.成本降低率提高對成本降低額的影響程度(4.5%-4%)×320=1.60萬元

      以上兩項合計:0.80+1.60=2.40萬元

      替換順序:先實物量,后價值量;先絕對值,后相對值。

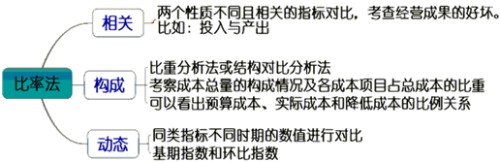

      (四)比率法(關成態)

      成本構成比例分析表(單位:萬元)成本增加比例最大的是間接成本

    成本項目
    預算成本
    實際成本
    降低成本
    金額
    比重
    金額
    比重
    金額
    占本項(%)
    占總量(%)
    一、直接成本
    1263.79
    93.2
    1200.31
    92.38
    63.48
    5.02
    4.68
    1.人工費
    113.36
    8.36
    119.28
    9.18
    -5.92
    -5.22
    -0.44
    2.材料費
    1006.56
    74.23
    939.67
    72.32
    66.89
    6.65
    4.93
    3.機具使用費
    87.6
    6.46
    89.65
    6.9
    -2.05
    -2.34
    -0.15
    4.措施費
    56.27
    4.15
    51.71
    3.98
    4.56
    8.1
    0.34
    二、間接成本
    92.21
    6.8
    99.01
    7.62
    -6.8
    -7.37
    -0.5
    總成本
    1356
    100
    1299.32
    100
    56.68
    4.18
    4.18
    比例(%)
    100
    -
    95.82
    -
    4.18
    -
    -

    • 免費試聽
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    上千道典型習題
    仿真模擬卷3
    攻克薄弱點
    智能組卷練習
    價格¥99
    查看詳情
    建筑刷題寶

    · 天天練

    · 歷年金題

    · 全國聯考

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
