二級建造師建筑工程模擬試題(二)
現在的競爭壓力這么大,同樣的在二級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習二級建造師建筑工程模擬試題(二)。
2019二建搶分 掃碼打卡
模擬試題(二)
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.關于鋼筋工程施工質量控制的說法中,正確的是( )。
A.按國家現行有關標準抽樣檢驗屈服強度、抗拉強度、伸長率三項內容
B.在同一工程項目中,同一廠家、同一牌號、同一規格的鋼筋(同一鋼筋來源的成型鋼筋)連續三批進場檢驗均一次檢驗合格時,其后的檢驗批量可擴大一倍
C.成型鋼筋進場時,檢驗批量可由合同約定,同一工程、同一原材料來源、同一組生產設備生產的成型鋼筋,檢驗批量不宜大于60t
D.當發現鋼筋脆斷、焊接性能不良或力學性能顯著不正常等現象時,應停止使用該批鋼筋,并對該批鋼筋進行復驗
2.當受均布荷載作用的簡支梁的跨度增大1倍時,其最大變形f( )。
A.將增大到原來的4倍
B.將增加到原來的8倍
C.將增大到原來的12倍
D.將增加到原來的16倍
3.以下關于混凝土的性質,說法正確的是( )。
A.混凝土立方體抗壓強度是指在28d齡期,用標準試驗方法測得的抗壓強度總體分布中具有不低于95%保證率的抗壓強度
B.混凝土抗拉強度隨著混凝土強度等級的提高,而提高
C.混凝土的抗?jié)B性用抗?jié)B等級表示,分P4、P6、P8、P10、P12五個等級
D.混凝土的抗凍性用抗凍等級表示,分F50、F100、F150、F200、F250、F300、F350、F400五個等級
4.下面關于建筑物施工控制網說法正確的是( )。
A.建筑物施工平面控制網,一般布設矩形控制網
B.隨著全站儀的普及,一般采用極坐標法建立平面控制網
C.水準點可設置在平面控制網的標樁或外圍的固定地物上,也可單獨埋設。水準點的個數,不應少于3個
D.標高的豎向傳遞,宜采用鋼尺從首層起始標高線垂直量取,規模較小的工業建筑或多層民用建筑宜從3處分別向上傳遞
5.以下關于鋼筋加工說法正確的是( )。
A.細晶粒熱軋鋼筋及直徑大于25mm的普通熱軋鋼筋,其焊接參數應經試驗確定;余熱處理鋼筋不宜焊接
B.當柱中縱向受力鋼筋直徑大于28mm時,應在搭接接頭兩個端面外100mm范圍內各設置二個箍筋,其間距宜為50mm
C.每層柱第一個鋼筋接頭位置距樓地面高度不宜小于500mm、柱高的1/6及柱截面長邊(或直徑)的較大值
D.框架結構的頂層端點,當鋼筋直徑為28mm以下時,彎弧內直徑不應小于鋼筋直徑的6倍;鋼筋直徑為28mm及以上時,彎弧內直徑不應小于鋼筋直徑的7倍
6.50m以上的雙排落地鋼管扣件式腳手架連接件應按( )布置。
A.3步3跨
B.2步2跨
C.2步3跨
D.3步2跨
7.禁止標志是用來禁止人們不安全行為的圖形標志,基本形式是紅色帶斜杠的圓邊框,( )。
A.圖形是黑色,背景為白色
B.圖形是白色,背景為綠色
C.圖形是白色,背景為藍色
D.圖形是黑色,背景為黃色
8.根據《危險性較大的分部分項工程安全管理辦法》(建質〔2018〕31號)規定,需要編制專項施工方案且需專家論證的是( )。
A.開挖深度為12m的人工挖孔灌注樁
B.施工高度為40m的建筑幕墻工程
C.跨度為30m的鋼結構安裝工程
D.采用爆破拆除的工程
9.根據《房屋建筑工程質量保修辦法》,在正常使用條件下,保修期限最短的是( )。
A.墻體保溫工程
B.屋面防水工程
C.主體結構工程
D.裝修工程
10.下列關于非實行建筑高度控制區內建筑高度計算的敘述中,不正確的是( )。
A.平屋頂應按建筑物室外地面至其屋面面層或女兒墻頂點的高度計算
B.坡屋頂應按建筑物室外地面至屋檐和屋脊的平均高度計算
C.突出屋面的通風道、煙囪,不計入建筑高度
D.局部突出屋面的樓梯間占屋頂平面面積不超過1/3的,不計入建筑高度
11.關于地震作用,下列說法錯誤的是( )。
A.按作用方向分類,屬于水平作用
B.按隨時間變異分類,屬于偶然作用
C.按結構的反應分類,屬于動態作用
D.按荷載作用面大小分類,屬于線荷載
12.某工程采用冷拉調直工藝,現有一批HPB300鋼筋,已知2m可制作一箍筋,一根100m鋼筋可制作( )根箍筋。
A.50
B.51
C.52
D.53
13.下列部位或環境可以使用輕骨料混凝土小型空心砌塊或蒸壓加氣混凝土砌塊的有( )。
A.建筑物防潮層以下墻體
B.長期浸水或化學侵蝕環境
C.砌塊表面溫度低于80°C的部位
D.長期處于有振動源環境的墻體
14.采用機械固定法鋪貼屋面層卷材時,卷材防水層周邊800mm范圍內應( )。
A.空鋪
B.滿粘
C.條粘
D.點粘
15.采用滿粘法施工工程的外墻飾面磚,高度不應超過( )m。
A.24
B.50
C.100
D.120
16.以下關于冬期施工,說法錯誤的是( )。
A.土方回填時,每層鋪土厚度應比常溫施工時增加20%~25%
B.鋼筋調直冷拉溫度不宜低于-20℃。預應力鋼筋張拉溫度不宜低于-15℃
C.應增設不應少于2組與結構同條件養護試件,同條件養護試件應在解凍后進行試驗
D.單層卷材防水嚴禁在雪天和5級及以上大風天氣時施工
17.以下關于高溫季節施工,說法錯誤的是( )。
A.當日平均氣溫達到35℃及以上時,應按高溫施工要求采取措施
B.現場拌制的砂漿應隨拌隨用,當施工期間最高氣溫超過30℃時,應在2h內使用完畢
C.涂飾工程施工現場環境溫度不宜高于35℃
D.塑料門窗儲存的環境溫度應低于50℃
18.關于混凝土小型空心砌塊砌體工程,說法正確的是( )。
A.施工應采用產品齡期不小于21d的砌塊
B.施工砌筑前,應將普通混凝土小型空心砌塊澆水濕潤
C.在廚房、衛生間、浴室等處采用輕骨料混凝土小型空心砌塊、蒸壓加氣混凝土砌塊砌筑墻體時,墻底部宜現澆混凝土坎臺,其高度宜為200mm
D.充墻砌體砌筑,應在承重主體結構檢驗批驗收合格后進行;填充墻頂部與承重主體結構之間的空隙部位,應在填充墻砌筑14d后進行砌筑
19.根據《建筑節能工程施工質量驗收規范》,當圍護結構節能保溫做法現場實體檢測不合格,應委托檢測單位( )數量抽樣,對不符合要求的項目或參數再次抽驗。
A.擴大一倍
B.擴大二倍
C.擴大三倍
D.擴大四倍
20.以下關于芯柱混凝土的說法中,錯誤的是( )。
A.每次澆筑的高度宜為半個樓層,但不應大于1.8m
B.澆筑芯柱混凝土?xí)r,砌筑砂漿的強度應大于1MPa
C.澆筑芯柱混凝土前,應先注入適量與芯柱混凝土成分相同的去石子砂漿
D.每澆筑200~300mm高度搗實一次,或邊澆筑邊振搗
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上的選項符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.鋼結構焊接連接施工時,焊縫會出現裂紋缺陷,裂紋通常有熱裂紋與冷裂紋之分,產生熱裂紋的原因有( )。
A.母材抗裂性能差
B.焊接材料質量不好
C.焊接工藝參數選擇不當
D.焊接內應力過大
E.焊前未預熱,焊后冷卻快
22.建筑密封材料可以使建筑上的( )保待水密、氣密性能。
A.裂縫
B.沉降縫
C.施工縫
D.伸縮縫
E.抗震縫
23.砌體結構的構造是確保房屋結構整體性和結構安全的可靠措施,下列關于墻體的構造要求說法,正確的有( )。
A.預制鋼筋混凝土板在混凝土圈梁上的支承長度不應小于80mm
B.砌塊砌體應分皮錯縫搭砌,上下皮搭砌長度不得小于60mm
C.填充墻與框架的連接必須采用不脫開方法
D.墻體轉角處和縱橫墻交接處應沿豎向每隔400~500mm設拉結鋼筋
E.框架填充墻墻體厚度不應小于90mm,砌筑砂漿的強度等級不宜低于M5(Mb5、Ms5)
24.根據《地基與基礎工程施工質量驗收規范》規定,下列屬于一級基坑的有( )。
A.支護結構做主體結構的一部分的基坑
B.開挖深度大于10m的基坑
C.重要工程的基坑
D.與鄰近建筑物的距離在開挖深度之內的基坑
E.開挖深度小于7m的基坑
25.建筑外墻金屬窗工程中有關安全和功能的檢測項目有( )。
A.抗風壓性能
B.氣密性能
C.防銹處理
D.水密性能
E.節能性能
26.臨時供電工程專用的電源中性點直接接地的220/380V三相四線制低壓電力系統,必須符合的規定有( )。
A.采用二級配電系統
B.采用三級配電系統
C.采用一級漏電保護系統
D.采用二級漏電保護系統
E.采用TN-S接零保護系統
27.下列關于建筑工程施工現場消防器材配置的說法,正確的有( )。
A.高度超過24m的建筑工程,每層必須設消火栓口
B.一般臨時設施區,每100m2配備一個10L的滅火器
C.臨時木工加工車間,每30m2配置一個滅火器
D.油漆作業間,每25m2配置一個滅火器
E.堆料廠內,每組滅火器之間的距離不應大于30m
28.按照裝飾裝修專業工程規模標準要求,下列幕墻工程屬于中型項目的有( )。
A.幕墻高35m
B.幕墻面積7000m2
C.幕墻高50米且面積為5000m2
D.幕墻高60米且面積為6000m2
E.幕墻高40米且面積為5000m2
29.關于地下室卷材防水施工,說法正確的有( )。
A.陰陽角應鋪設卷材加強層,寬度不應小于500mm
B.卷材防水層應鋪設在混凝土結構迎水面上
C.采用外防外貼法鋪設應先鋪平面
D.采用外防內貼法應先鋪立面
E.防水卷材嚴禁在雨天、雪天、四級以上大風中施工
30.檢驗批的合格判定應符合規范對( )的規定。
A.保證項目
B.主控項目
C.一般項目
D.基本項目
E.允許偏差項目
三、案例分析題
案例(一)
背景
北方、沿海地區某住宅工程,該工程由4棟地上12層,地下1層,其中地下室為整體連接。該工程地下水系發育,地下水對鋼筋混凝土結構有侵蝕作用。屋面設計為不上人屋面,爐渣保溫后細石混凝土封面找坡,最上面鋪設SBS卷材防水層一道。
施工過程中,發生了如下事件:
事件一:施工單位上報的施工組織設計中,所有混凝土均采用預拌商品混凝土,水泥采用普通硅酸鹽水泥;零星砌筑及抹灰用砂漿現場拌制;監理工程師對所采用水泥品種提出異議,要求更換。
事件二:當年8月16日,監理例行檢查時發現現場砌筑用水泥出廠日期為5月10日,監理工程師認為此水泥已過期,責令將此批水泥清退出場。
事件三:監理工程師經檢查發現頂層墻體混凝土結構外觀質量存在嚴重缺陷,核查該部位混凝土質量控制資料后,判斷對結構安全不造成影響,同意對現澆結構分項予以驗收;檢查屋頂做法時,發現防水基層不干燥,經請示總監理工程師并征得業主同意后,責令屋面防水施工停工整改。
事件四:施工過程中,施工單位組織安全大檢查,當檢查到其中吊裝分項時,發現施工方案,起重機械,鋼絲繩與地錨,索具等四項保證項目不符合要求,該分項評分表實得分為零,但該工作匯總表得分值為80分。
事件五:節能分部工程完工后,總監理工程師擬定了該分部工程質量驗收合格條件:
(1)分部工程所含的子分部工程、子分部工程所含的分項工程均應合格;
(2)施工技術資料基本齊全,并符合規范的要求;
(3)圍護結構節能做法經實體檢驗符合要求;
驗收由總監組織,施工單位項目經理,項目技術負責人和相關專業的質量員,施工員參加,施工企業質量(技術)負責人,設計單位節能設計人員,勘察單位項目負責人也都參加了驗收。
問題:
1.事件一中,該工程地下室結構混凝土采用普通硅酸鹽水泥是否合適?說明理由;針對六大常用水泥,哪些適宜用在本工程地下結構混凝土,哪些不適宜?
2.事件二中,監理工程師判定該批水泥已過期失效并責令清退出場是否合理?說明理由。
3.事件三中,針對混凝土結構外觀質量存在缺陷,監理工程師的處理方式是否合理?說明理由。
4.事件四中,起重吊裝還有哪些保證項目?該工程安全檢查等級是什么?
5.根據事件五,補充節能分部工程的合格條件,驗收人員組成有何不妥,寫出正確做法。
案例(二)
背景
某建設單位新建辦公樓,與甲施工單位簽訂施工總承包合同。該工程門廳大堂內墻設計做法為干掛石材,多功能廳隔墻設計做法為石膏板骨架隔墻。施工過程中發生下列事件:
事件一:甲施工單位將該工程所有裝修勞務發包給與具備相應資質條件的乙施工單位,并簽訂了勞務分包合同。
事件二:裝飾裝修施工時,甲施工單位組織大堂內墻與地面平行施工。監理工程師要求補充交叉作業專項安全措施。
事件三:施工單位上報了石膏板骨架隔墻施工方案。其中石膏板安裝方法為“隔墻面板橫向鋪設,兩側對稱、分層由下至上逐步安裝;填充隔聲防火材料隨面層安裝逐層跟進,直至全部封閉;石膏板用自攻螺釘固定,先固定板四邊,后固定板中部,釘頭略埋入板內,釘眼用石膏膩?zhàn)幽ㄆ?rdquo;。監理工程師審核認為施工方法存在錯誤,責令修改后重新報審。
事件四:合同價款為2100萬元,竣工結算時,統計生成的人工費及材料費價格指數如下表:
費用名稱
|
基期代號
|
基期價格
|
計算期代號
|
計算期價格指數
|
比重
|
人工費
|
A0
|
130
|
A
|
140
|
0.35
|
材料1
|
B0
|
110
|
B
|
120
|
0.05
|
材料2
|
C0
|
120
|
C
|
138
|
0.15
|
材料3
|
D0
|
125
|
D
|
145
|
0.15
|
材料4
|
E0
|
135
|
E
|
160
|
0.10
|
施工單位按調值公式法重新計算實際結算價款。
問題:
1.事件一中,簡述專業分包、勞務分包的資質等級和類別?勞務報酬約定有幾種方式?
2.事件二中,交叉作業安全控制應注意哪些要點。
3.事件三中,指出石膏板安裝施工方法中的不妥之處,寫出正確做法。
4.列出動態結算調值公式,并按事件三中價格指數計算調價后的實際結算價。
案例(三)
背景
某辦公樓工程,地下一層,地上十層,現澆鋼筋混凝土框架結構,預應力管樁基礎,建設單位與施工總承包單位簽訂了施工總承包合同,合同工期為29個月。按合同約定,施工總承包單位將預應力管樁工程分包給了符合資質要求的專業分包單位。

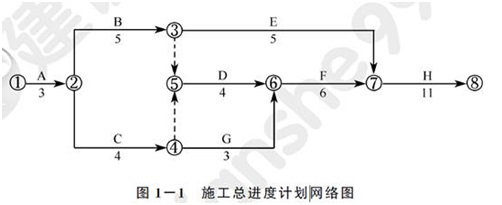

施工總承包單位提交的施工總進度計劃如圖1-1所示(時間單位:月),該計劃通過了監理工程師的審查和確認。
合同履行過程中,發生了如下事件:
事件一:專業分包單位將管樁專項施工方案報送總監理工程師審批,遭到了總監理工程師拒絕,在樁基施工過程中,由于專業分包單位沒有按設計圖紙要求對管樁進行封底施工,總監理工程師向施工總承包單位下達了停工令,施工總承包單位認為總監理工程師應直接向?qū)I(yè)分包單位下達停工令,拒絕簽收停工令。
事件二:在工程施工進行到第7個月時,因建設單位提出設計變更,導致G工作停止施工1個月。由于建設單位要求按期完工,施工總承包單位據此向監理工程師提出了趕工費索賠。根據合同約定,趕工費標準為18萬元/月。
事件三:在H工作開始前,為了縮短工期,施工總承包單位將原施工方案中H工作的異節奏流水施工調整為成倍節拍流水施工。原施工方案中H工作異節奏流水施工橫道圖如圖1-2所示(事件單位:月)。
問題:
1.施工總承包單位計劃工期能否滿足合同工期要求?為保證工程進度目標,施工總承包單位應重點控制哪條施工線路?
2.事件一中,總監理工程師及施工總承包單位的做法是否妥當?分別說明理由。
3.事件二中,施工總承包單位可索賠的趕工費為多少萬元?說明理由。

4.事件三中,流水施工調整后,H工作相鄰工序的流水步距為多少個月?工期可縮短多少個月?按照?qǐng)D1-2格式繪制出調整后H工作的施工橫道圖。
案例(四)
背景
某工程項目由政府投資建設,業主委托某招標代理公司代理施工招標。業主對招標代理公司提出以下要求:為了避免潛在的投標人過多,項目招標公告只在本市日?qǐng)?bào)上發布,并采用邀請招標方式招標,招標控制價為2500萬。
項目施工招標信息發布以后,共有12家潛在的投標人報名參加投標。業主認為報名參加投標人數太多,為減少評標工作量,要求招標代理公司僅對報名的6家潛在投標人的資質條件、業績進行資格審查。
開標后發現:
(1)A投標人的投標報價為2000萬元,為最低投標價。
(2)B投標人在開標后又提交了一份補充說明,提出可以對安全文明施工費降價20%。
(3)C投標人與其他投標人組成了聯合體投標,附有各方資質證書,但沒有聯合體共同投標協議書。
(4)D投標人在投標書上,對工程量清單做了兩處修正:
?、僭诜植糠猪?xiàng)工程量清單中,對鋼筋數量進行了修正,補列了工程量。后經證實,該兩處錯漏確因設計單位的疏忽產生;
?、谠诖胧╉?xiàng)目清單中,說明由于工期緊張而另外安排了夜間施工,并因此特別增列了夜間施工措施費。
在施工過程中,發生以下事件:
事件1:由于設計變更,基礎工程量發生了一定的增加,施工單位參考合同中的報價,對增加的工程量重新提出綜合單價,以此作為結算依據。
事件2:在工程進行到第2個月時,業主要求增加一項花崗石墻面,由業主提供花崗石材料。雙方商定該項綜合單價中的管理費、利潤均以人工費與機械費之和為基礎,管理費費率取40%,利潤率為14%。變更工程的相關信息見下表。
變更工程的相關信息
變更工程的相關信息
|
|||
項目名稱
|
單位
|
消耗量(m2)
|
市場價(元)
|
綜合工日
|
工日
|
0.56
|
60.00
|
白水泥
|
kg
|
0.155
|
0.80
|
花崗石
|
m2
|
1.06
|
530.00
|
水泥砂漿
|
m3
|
0.0299
|
240.00
|
其他材料費
|
元
|
|
6.40
|
攪拌機
|
臺班
|
0.0052
|
49.18
|
切割機
|
臺班
|
0.0969
|
52.00
|
問題:
1.業主對招標代理公司提出的要求是否正確?說明理由。
2.分析A、B、C投標人的投標文件是否有效?說明理由。
3.投標人對分部分項工程量清單提出的修正和項目補列是否允許?說明理由。對招標文件提供的措施項目清單中增列夜間施工項目是否允許?說明理由。
4.計算花崗石墻面工程的綜合單價。
2019年二級建造師考試即將在5月25、26日舉行,網校2019年輔導課程結合多年成功輔導經驗,及二級建造師考試命題規律、重點、難點,融入先進的教學理念,全力助您直達!【精品提升班】 【雙師面授護航班】。
相關推薦:
2019年二級建造師看思維導圖 備考不迷路
2019年二級建造師報名條件查詢平臺
2019年二級建造師報考百問百答
- 關于公布2024年甘肅省二級建造師初始注冊等人員名單的公告(第九十八批)
- 貴州省二級建造師注冊公告(2024年第三十三批)
- 重慶關于公布2024年第50批二級建造師注冊人員名單的公告
- 重慶關于公布2024年第49批二級建造師注冊人員名單的公告
- 寧夏關于2024年第46批二級注冊建造師合格人員名單的公告
- 云南關于2024年第47批二級建造師初始注冊 延續注冊 增項注冊 重新注冊的通告
- 云南省2024年第49批二級建造師初始注冊 重新注冊 延續注冊 增項注冊人員專家審查意見公示
- 湖北關于2024年第七十四批二級建造師注冊人員名單的公告
- 江蘇關于公布2024年第五十一批二級注冊建造師注冊人員名單的通知
- 四川關于2024年第五十一批二級建造師初始注冊、重新注冊人員名單的通告
報考指南
大綱 / 教材
2024年9月
報 名 時 間
預計2025年2月
準考證打印
考前10天至一周內
考 試 時 間
預計2025年6月初
考 試 成 績
考后2個月起陸續公布
合格證領取
查分后2-3個月陸續發布
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
