二級建造師水利項目施工知識點43:建設項目風險管理和安全事故

2019-04-10 11:20   來源:建設工程教育網 字體: 打印 收藏

  二級建造師水利項目施工知識點43:建設項目風險管理和安全事故,在二級建造師考試備考中有很多的考生對考點、知識點苦惱不堪。其實沒有必要這樣,我們只要對這些知識點多加注意,而且對考點、知識點做好篩選和提煉,有的放矢地去學習,備考效率就會有所提高。今天就為大家梳理了二級建造師水利項目施工知識點43:建設項目風險管理和安全事故,希望對你有所幫助。

現在購課,送二建精華考點一本通和思維導圖

  知識點43:建設項目風險管理和安全事故應急管理

  【考頻指數】★★★★

  【考點精講】

  一、項目風險管理

  1.水利水電工程建設風險分為以下五類:(1)人員傷亡風險;(2)經濟損失風險;(3)工期延誤風險;(4)環境影響風險;(5)社會影響風險。

  2.風險處置方法的采用應符合以下原則:

  (1)損失大、概率大的災難性風險,應采取風險規避;

  (2)損失小、概率大的風險,宜采取風險緩解;

  (3)損失大、概率小的風險,宜采用保險或合同條款將責任進行風險轉移;

  (4)損失小、概率小的風險,宜采用風險自留;

  (5)有利于工程項目目標的風險,宜采用風險利用。

  二、水利生產安全事故應急預案

  1.按照不同的責任主體,國家突發公共事件應急預案體系設計為國家總體應急預案、專項應急預案、部門應急預案、地方應急預案、企事業單位應急預案五個層次。

  2.應急工作應當遵循“以人為本,安全第一;屬地為主,部門協調;分工負責,協同應對;專業指導,技術支撐;預防為主,平戰結合”的原則。

  3.生產安全事故分為特別重大事故、重大事故、較大事故和一般事故4個等級。



二級建造師水利項目施工知識點43:建設項目風險管理和安全事故



  4.較大涉險事故,是指發生涉險10人以上,或者造成3人以上被困或下落不明,或者需要緊急疏散500人以上,或者危及重要場所和設施(電站、重要水利設施、?;穾?kù)、油氣田和車站、碼頭、港口、機場及其他人員密集場所)的事故。

  5.預警管理包括:發布預警(預警信息由地方人民政府按照有關規定發布)、預警行動、預警終止(當險情得到有效控制后,由預警信息發布單位宣布解除預警)

  6.事故報告方式分快報(快報可采用電話、手機短信、微信、電子郵件等多種方式,但須通過電話確認)和書面報告。

  7.快報內容:事故發生單位名稱、地址、負責人姓名和聯系方式,發生時間、具體地點,已經造成的傷亡、失蹤、失聯人數和損失情況,可視情況附現場照片等信息資料。

  8.報告程序和時限

  (1)水利部直屬單位(工程)或地方水利工程發生重特大事故,各單位應力爭20分鐘內快報、40分鐘內書面報告水利部;水利部在接到事故報告后30分鐘內快報、1小時內書面報告國務院總值班室。

  (2)水利部直屬單位(工程)發生較大生產安全事故和有人員死亡的一般生產安全事故、地方水利工程發生較大生產安全事故,應在事故發生1小時內快報、2小時內書面報告至安全監督司。

  (3)接到國務院總值班室要求核報的信息,電話反饋時間不得超過30分鐘,要求報送書面信息的,反饋時間不得超過1小時。

  (4)各單位接到水利部要求核報的信息,應通過各種渠道迅速核實,按照時限要求反饋相關情況。原則上,電話反饋時間不得超過20分鐘,要求報送書面信息的,反饋時間不得超過40分鐘。

  9.生產安全事故應急響應

  (1)應急響應分級。應急響應設定為一級、二級、三級三個等級。

  (2)應急響應流程。啟動響應;成立應急指揮部;會商研究部署;派遣現場工作組;跟蹤事態進展;調配應急資源(應急專家、專業救援隊伍和有關物資、器材);及時發布信息;配合政府或有關部門開展工作;其他應急工作(配合有關單位或部門做好技術甄別工作等);響應終止。

  10.保障措施:信息與通信保障;人力資源保障;應急經費保障;物資與裝備保障。

  三、水利工程建設重大事故隱患排查與治理

  1.對于判定的重大事故隱患,要做到整改責任、資金、措施、時限和應急預案“五落實”。

  2.水利工程生產安全重大事故隱患判定分為直接判定法和綜合判定法,應先采用直接判定法,不能用直接判定法的,采用綜合判定法判定。

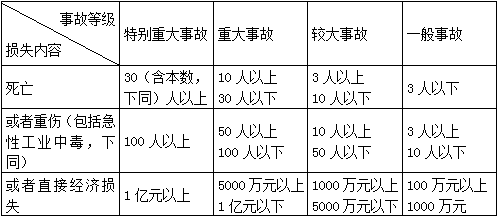

  3.直接判定:符合表中的任何一條要素的,可判定為重大事故隱患。

  4.綜合判定基礎條件:

  (1)安全管理制度、安全操作規程和應急預案不健全。

  (2)未按規定組織開展安全檢查和隱患排查治理。

  (3)安全教育和培訓不到位或相關崗位人員未持證上崗。

  【經典例題】

  1.某水利工程發生生產安全事故,造成40人重傷,則該事故屬于( )級事故。

  A.一般事故

  B.較大事故

  C.重大事故

  D.特別重大事故

  【答案】B

  【解析】本題考查的是水利工程建設項目風險管理和安全事故應急管理。



二級建造師水利項目施工知識點43:建設項目風險管理和安全事故



  2.根據《大中型水電工程建設風險管理規范》GB/T50927-2013,對于損失小、概率大的風險,宜采用( )。

  A.風險規避

  B.風險緩解

  C.風險轉移

  D.風險自留

  【答案】B

  【解析】本題考查的是水利工程建設項目風險管理和安全事故應急管理。風險控制應采取經濟、可行、積極的處置措施,具體風險處置方法有:風險規避、風險緩解、風險轉移、風險自留、風險利用等方法。處置方法的采用應符合以下原則:(1)損失大、概率大的災難性風險,應采取風險規避;(2)損失小、概率大的風險,宜采取風險緩解;(3)損失大、概率小的風險,宜采用保險或合同條款將責任進行風險轉移;(4)損失小、概率小的風險,宜采用風險自留;(5)有利于工程項目目標的風險,宜采用風險利用。

  3.水利工程發生特別重大、重大、較大事故的,縣級以上水行政主管部門接到報告后,在逐級上報的同時,應當在1小時內電話快報( ),隨后補報事故文字報告。

  A.省級水行政主管部門和水利部

  B.水利部

  C.省級水行政主管部門

  D.流域機構

  【答案】A

  【解析】本題考查的是水利工程建設項目風險管理和安全事故應急管理。發生人員死亡的一般事故的,縣級以上水行政主管部門接到報告后,在逐級上報的同時,應當在1小時內電話快報省級水行政主管部門,隨后補報事故文字報告。省級水行政主管部門接到報告后,應當在1小時內電話快報水利部,隨后補報事故文字報告。發生特別重大、重大、較大事故的,縣級以上水行政主管部門接到報告后,在逐級上報的同時,應當在1小時內電話快報省級水行政主管部門和水利部,隨后補報事故文字報告。

  2019年二級建造師考試即將在5月25、26日舉行,網校2019年輔導課程結合多年成功輔導經驗,及二級建造師考試命題規律、重點、難點,融入先進的教學理念,全力助您直達!【精品提升班】 【雙師面授護航班】。



  相關推薦:

  2019年二級建造師看思維導圖 備考不迷路

  全國2019年二級建造師準考證打印時間

  2019年二級建造師《工程法規》數字考點匯總!請查收

  2019年二級建造師報考百問百答

報考指南

二級建造師_報考指南
  • 大綱 / 教材

    2024年9月

  • 報 名 時 間

    預計2025年2月

  • 準考證打印

    考前10天至一周內

  • 考 試 時 間

    預計2025年6月初

  • 考 試 成 績

    考后2個月起陸續公布

  • 合格證領取

    查分后2-3個月陸續發布

閱讀排行

二建機考系統
  • 免費試聽
  • 免費直播
  • 免費題庫
張小強 建筑實務 教材精講班 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
