【案例五】
背景:
某施工單位承接了某丘陵區一級公路路基施工任務。施工單位編制了路基施工組織設計,并對施工組織設計進行了優化,重點優化了施工方案,主要包括施工方法的優化、施工作業組織形式的優化、施工勞動組織的優化。技術人員根據路基橫斷面計算出土石方的“斷面方數”,經復核后,進行土石方縱向調配。
調配時考慮到技術經濟條件,盡量在經濟合理的范圍內移挖作填,使路塹和路堤中土石方數量達到平衡,減少了棄方與借方。全標段路基挖方土質為普通土,平均運距50m的土方有150000m3,平均運距200m的土方有100000m3,平均運距3000m的土方有80000m3。

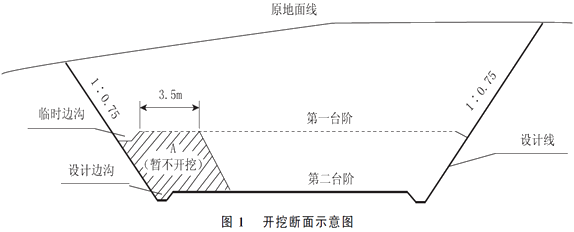

K5+630~K5+810的平均挖方深度7m左右,施工單位采用的某一開挖斷面示意如圖1,要求上下錯臺同時掘進。
施工準備中,施工單位對擬作為路基填料的土樣按《公路土工試驗規程》的要求送中心實驗室進行標準試驗,以計算最佳含水量和最大干密度,并通過其他相關試驗確定了土的塑限、液限、塑性指數、最大粒徑、有害物質含量,最后將試驗結果以書面形式報告監理工程師備案。
【問題】
1.補充施工方案的優化內容。
2.針對平均運距3000m的土方,寫出宜配置的挖運施工機械。
3.計算全標段土方的平均運距。(計算結果取整數)
4.根據開挖斷面示意圖,寫出K5+630~K5+810路段的路塹開挖方法的名稱,并簡要說明圖中第二臺階掘進中暫不開挖土體A在施工中的主要作用。
5.取土試驗還應確定土的哪些指標?資料中的“標準試驗”具體是哪種試驗?
『參考答案』
1.施工方案的優化還應補充:施工順序的優化、施工機械組織優化等。
2.宜配置的挖運施工機械:鏟運機、挖掘機、裝載機、自卸汽車、推土機等。
3.
4.橫向挖掘法。暫不開挖土體A的主要作用是為了保證第一臺階機械開挖的工作面。
5.取土試驗還應確定土的含水量、密度、顆粒分析、CBR值等。
“標準試驗”具體包括土的擊實試驗和CBR值試驗。
