2012年咨詢工程師考試《組織與管理》經典練習(四)
1、開標應當在招標文件確定的( )的同一時間公開進行。
A.資格預審結束
B.招標人組織答疑結束
C.資格后審結束
D.提交投標文件截止時間
正確答案: D
答案解析:本題考查的是開標。開標應當在招標文件確定的提交投標文件截止時間的同一時間公開進行。參見教材P151。
2、細微偏差不影響投標文件的有效性,評標委員會應當書面要求存在細微偏差的投標人在( )前予以補正。
A.投標截止
B.開標
C.評標結束前
D.發出中標通知書
正確答案: C
答案解析:細微偏差不影響投標文件的有效性,評標委員會應當書面要求存在細微偏差的投標人在評標結束前予以補正。參見教材P152、153。
3、《施工合同條件》合同文件的主要內容不包括( )。
A.投標保函
B.建設法規
C.合同通用條件
D.中標函
正確答案: B
答案解析:《施工合同條件》合同文件的主要內容包括:(1)合同協議書;(2)中標函;(3)投標函;(4)合同專用條件;(5)合同通用條件;(6)規范。參見教材P175。
4、FIDIC合同條件中,按照合同各條款的約定,承包商完成建造和保修任務后,對所有合格工程有權獲得的全部工程款是( )。
A.投標價格
B.接受的合同款額
C.合同價格
D.結算價格
正確答案: C
答案解析:本題考查的是合同價格。合同價格指按照合同各條款的約定,承包商完成建造和保修任務后,對所有合格工程有權獲得的全部工程款。參見教材P176。
5、當合同未對開工日期作約定時,承包商應在接到中標函后的( ?。┨靸?nèi)開工。
A.7
B.28
C.42
D.56
正確答案: C
答案解析:參見教材第177頁。
6、根據《建設工程施工合同(示范文本)》,工程質量符合標準、規范和設計圖紙等的要求,驗收( )h后,工程師不在驗收記錄上簽字,視為工程師已批準承包人可進行隱蔽或者繼續施工。
A.24
B.36
C.48
D.56
正確答案: A
答案解析:本題考查的是隱蔽工程和中間驗收。工程質量符合標準、規范和設計圖紙等的要求,驗收24小時后,工程師不在驗收記錄上簽字,視為工程師已批準承包人可進行隱蔽或者繼續施工。參見教材P188。
7、施工合同協議書的核心內容是( ?。?。
A.合同工期
B.質量標準
C.合同價款
D.合同范圍
正確答案: B
答案解析:質量標準是施工合同協議書的核心內容。參見教材P184。
8、下列選項,不屬于FIDIC《施工合同條件》1999年版索賠條款內容的是( ?。?。
A.暫停施工
B.業主未能提供現場
C.發現化石、硬幣或有價值的文物
D.工程師要求檢驗,如工程合格
正確答案: D
答案解析:本題考查的是合同示范文本中規定的索賠條款。D為《建設工程施工合同示范文本》中承包商可引用的索賠條款。參見教材P201,表8-1。

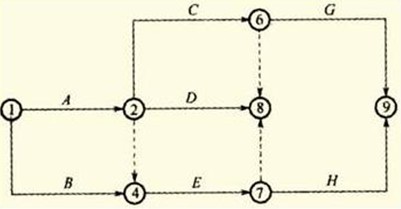

9、根據下表給定的邏輯關系繪制某分部工程雙代號網絡計劃如下圖所示,其作圖錯誤的是( ?。?。
工作名稱 | A | B | C | D | E | G | H |
緊前工作 | — | — | A | A | A、B | C | E |
A.節點編號不對
B.邏輯關系不對
C.有多個起點節點
D.有多個終點節點
正確答案: D
答案解析:本題的網絡圖中存在兩個終點節點⑧和⑨。參見教材P214、215。

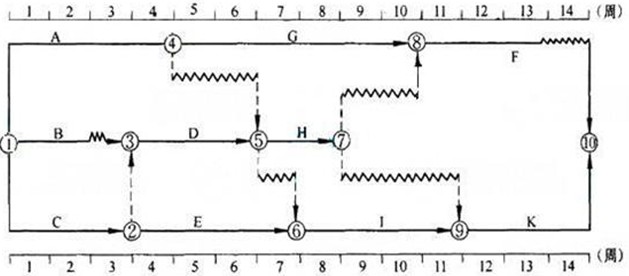

10、某工程雙代號時標網絡計劃如下圖所示,其中工作B的總時差和自由時差( )周。
A.均為1
B.分別為2和1
C.分別為4和1
D.均為2
正確答案: B
答案解析:B工作的自由時差就是B工作箭線上波形線的長度為1周。B工作的總時差=B工作的自由時差+D工作的總時差=1+1=2周。參見教材P228。
