2011年一級建造師《建筑工程》練習題(8)

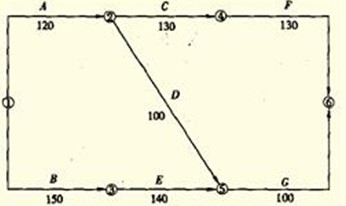

5、某施工單位與建設單位按《建設工程施工合同(示范文本)》簽訂了固定總價施工承包合同,合同工期390天。合同總價5000萬元。合同中約定按建標[2003]206號文綜合單價法計價程序計價,其中間接費費率為20%。規費費率為5%,取費基數為:人工費與機械費之和。施工前施工單位向工程師提交了施工組織設計和施工進度計劃,如圖73所示。
該工程在施工過程中發生了如下事件:
事件1:因地質勘探報告不詳,出現圖紙中未標明的地下障礙物,處理該障礙物導致工作A持續時間延長10天,增加人工費2萬元、材料費4萬元、機械費3萬元。
事件2:基坑開挖時因邊坡支撐失穩坍塌,造成工作B持續時間延長15天,增加人工費1萬元、材料費1萬元、機械費2萬元。
事件3:因不可抗力而引起施工單位的供電設施發生火災,使工作C持續時間延長10天,增加人工費1.5萬元、其他損失費用5萬元。
事件4:結構施工階段因建設單位提出工程變更,導致施工單位增加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30天。
事件5:因施工期間鋼材漲價而增加材料費7萬元。
針對上述事件,施工單位按程序提出了工期索賠和費用索賠。
問題:
1.按照施工進度計劃,確定該工程的關鍵線路和計算工期,并說明按此計劃該工程是否能按合同工期要求完工?
2.對于施工過程中發生的事件,施工單位是否可以獲得工期和費用補償?分別說明理由。
3.施工單位可以獲得的工期補償是多少天?說明理由。
4.施工單位租賃土方施工機械用于工作A.B,日租金為1500元/天,則施工單位可以得到的土方租賃機械的租金補償費用是多少?為什么?
5.施工單位可得到的企業管理費是多少?
答案:
1.在題中所示圖中,關鍵路線由①→③→⑤→⑥組成,計算工期為390天。按此計劃該工程能夠按照合同工期要求完工。
2.事件1:不能獲得工期補償,因為工作A總時差為10天,而其延誤10天,剛好不影響工期;可以獲得費用補償,因為圖紙未標明的地下障礙物屬于建設單位風險責任的范疇。
事件2:不能獲得工期和費用補償,因為基坑邊坡支攆失穩屬于施工單位施工方案有誤,應由承包商承擔該風險。
事件3:能獲得工期補償,因為由不可抗力導致的工期風險應由建設單位承擔;不能獲得費用補償,因不可抗力發生的費用應由雙方分別承擔各自的費用損失。
事件4:能獲得工期和費用補償,因為建設單位工程變更屬建設單位的責任。
事件5:不能獲得費用補償,因為該工程是固定總價合同,物價上漲風險應由施工單位承擔。
3.施工單位可獲得的工期延期補償為30天。將應當由建設單位承擔責任或風險的事件(工作A延長10天、工作C延長10天、工作E延長30天)帶入原網絡計劃對應工作持續時間中,重新計算新的計算工期為420天,故補償工期為30天(420-390=30)。
4.施工單位應得到10天的租金補償,補償費用為10天×1500元/天;1.5萬元,因為工作A的延長導致該租賃機械在現場的滯留時間增加了10天,工作B不予補償。
5.間接費費率=企業管理費率+規費費率
則,企業管理費率=間接費費率-規費費率=20%-5%=15%
根據建標[2003](206號文)綜合單價法計價程序,企業管理費的取費基數為:人工費與機械費之和。
所以企業管理費補償計算如下:
?。?+3+4+5)萬元×15%=2.1萬元
