手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼了解并領取一建資訊及資料

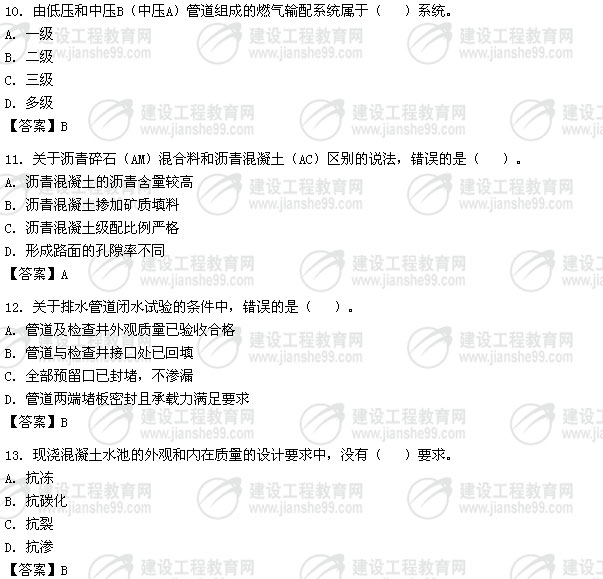

當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 歷年試題 > 正文

2010年一級建造師《市政公用工程管理與實務》試題及答案

2011-08-10 17:34   來源:建設工程教育網 字體: 打印 收藏

  2010年度全國一級建造師執業資格考試試卷《市政工程管理與實務試題及答案解析(點擊下載
  --------------------------------------------------------------------------
  該文件為PDF格式文件 需要有PDF閱讀器才可以打開,
  如果沒有,請點擊以下地址下載

  --------------------------------------------------------------------------

2010年度全國一級建造師執業資格考試試卷

《市政公用工程管理與實務》

  一、單項選擇題

  1.道路無機結合料穩定基層中,二灰穩定土的(  )高于石灰土。
  A.板體性
  B.早期強度
  C.抗凍性
  D.干縮性
  【答案】C

  2.路面結構中的承重層是(  )。
  A.基層
  B.上面層
  C.下面層
  D.墊層
  【答案】A

  3.普通混凝土路面施工完畢并經養護后,在混凝土達到設計(  )強度的40%以后,允許行人通過。
  A.抗壓
  B.彎拉
  C.抗拉
  D.剪切
  【答案】B

  4.剛性擋土墻與土相互作用的最大土壓力是(  )土壓力。
  A.靜止
  B.被動
  C.平衡
  D.主動
  【答案】B

  5.沉預制樁時,錘擊過程應采用(  )。
  A.重錘高擊
  B.重錘低擊
  C.輕錘高擊
  D.輕錘低擊
  【答案】B

  6.設計強度為C50的預應力混凝土連續梁張拉時,混凝土強度最低應達到(  )MPa。
  A.35.0
  B.37.5
  C.40.0
  D.45.0
  【答案】B

  7.后張法預應力筋張拉后孔道壓漿采用的水泥漿強度在設計無要求時,不得低于(  )MPa。
  A.15
  B.20
  C.30
  D.35
  【答案】C

  8.采用噴錨暗挖法施工多層多跨結構隧道時,宜采用的施工方法為(  )。
  A.全斷面法
  B.正臺階法
  C.單側壁導坑法
  D.柱洞法
  【答案】D

  9.下列供熱管道的補償器中,屬于自然補償方式的是(  )。
  A.波形補償器
  B.Z型補償器
  C.方型補償器
  D.填充式補償器
  【答案】B

  試題

  14.下列現澆鋼筋混凝土水池伸縮縫橡膠止水帶固定方法中,正確的是(  )。
  A.設架立鋼筋
  B.穿孔后用鐵絲綁扎
  C.螺栓對拉
  D.用AB膠粘結
  【答案】A

  15.某貯水池設計水深6m,滿水試驗時,池內注滿水所需最短時間為(  )。
  A.3.5d
  B.4.0d
  C.4.5d
  D.5.0d
  【答案】D

  16.一般地表水處理廠采用的常規處理流程為(  )。
  A.原水→沉淀→混凝→過濾→消毒
  B.原水→混凝→沉淀→過濾→消毒
  C.原水→過濾→混凝→沉淀→消毒
  D.原水→混凝→消毒→過濾→沉淀
  【答案】B

  17.下列基坑圍護結構中,主要結構材料可以回收反復使用的是(  )。
  A.地下連續墻
  B.灌注樁
  C.水泥擋土墻
  D.組合式SMW樁
  【答案】D

  18.垃圾填埋場進行泥質防水層施工,質量檢驗項目包括滲水試驗和(  )檢測。
  A.平整度
  B.厚度
  C.壓實度
  D.坡度
  【答案】C

  19.《房屋建筑工程和市政基礎設施工程竣工驗收備案管理暫行辦法》規定,工程竣工驗收備案的工程質量評估報告應由(  )提出。
  A.施工單位
  B.監理單位
  C.質量監督站
  D.建設單位
  【答案】B

  20.根據《建設工程清單計價規范》,分部分項工程量清單綜合單價由(  )組成。
  A.人工費、材料費、機械費、管理費、利潤
  B.直接費、間接費、措施費、管理費、利潤
  C.直接費、間接費、規費、管理費、利潤
  D.直接費、安全文明施工費、規費、管理費、利潤
  【答案】A

  二、多選題

  21.深厚的濕陷性黃土路基,可采用(  )處理。
  A.堆載預壓法
  B.灰土墊層法
  C.強夯法
  D.排水固結法
  E.灰土擠密法
  【答案】BCE

  22.城市道BCE路土質路基壓實的原則有(  )。
  A.先輕后重
  B.先慢后快
  C.先靜后振
  D.輪跡重疊
  E.先高后低
  【答案】ABCD

  23.瀝青混凝土路面的再生利用中,對采用的再生劑的技術要求有(  )。
  A.具有良好的流變性質
  B.具有適當黏度
  C.具有良好的塑性
  D.具有溶解分散瀝青質的能力
  E.具有較高的表面張力
  【答案】ABDE

  24.關于現澆預應力混凝土連續梁施工的說法,正確的有(  )。
  A.采用支架法,支架驗算的傾覆穩定系數不得小于1.3
  B.采用移動模架法時,澆筑分段施工縫必須設在彎矩最大值部位
  C.采用懸澆法時,掛籃與懸澆梁段混凝土的質量比值不應超過0.7
  D.懸臂澆筑時,0號段應實施臨時固結
  E.懸臂澆筑時,通常最后澆筑中跨合龍段
  【答案】ACDE

  25.關于盾構法隧道現場設施布置的手法,正確的有(  )。
  A.盾構機座必須采用鋼筋混凝土結構
  B.采用泥水機械出土?xí)r,地面應設置水泵房
  C.采用氣壓法施工時,地面應設置空壓機房
  D.采用泥水式盾構時,必須設置泥漿處理系統及中央控制室
  E.采用土壓式盾構時,應設置地面出土和堆土設施
  【答案】BCDE

  26.采用頂管法施工時,應在工作坑內安裝的設備有(  )。
  A.導軌
  B.油泵
  C.頂鐵
  D.起重機
  E.千斤頂
  【答案】ABCE

  27.關于供熱管道補償器安裝的說法,正確的有(  )。
  A.管道補償器的兩端,應各設一個固定支座
  B.靠近補償器的兩端,應至少各設有一個導向支座
  C.應對補償器進行預拉伸
  D.填料式補償器垂直安裝時,有插管的一段應置于上部
  E.管道安裝、試壓、保溫完畢后,應將補償器臨時固定裝置的緊固件松開
  【答案】BDE

  28.生活垃圾填埋場施工中,應對聚乙烯膜(HDPE)產品的(  )進行嚴格檢驗。
  A.針入度
  B.均勻度
  C.厚度
  D.韌度
  E.強度
  【答案】BCDE

  29.造成鉆孔灌注樁塌孔的主要原因有(  )。
  A.地層自立性差
  B.鉆孔時進尺過快
  C.護壁泥漿性能差
  D.成孔后沒有及時灌注
  E.孔底沉渣過厚
  【答案】ABCD

  30.關于給排水柔性管道溝槽回填質量控制的說法,正確的有(  )。
  A.管基有效支承角范圍內用粘性土填充并夯實
  B.管基有效支承角范圍內用中粗砂填充密實
  C.管道兩側采用人工回填
  D.管頂以上0.5m范圍內采用機械回填
  E.大口徑柔性管道,回填施工中在管內設豎向支撐
  【答案】BCE

  三、案例分析

  (一)

  背景資料

  某城鎮雨水管道工程為混凝土平口管,采用抹帶結構,總長900m,埋深6m,場地?zé)o需降水施工。

  項目部依據合同工期和場地條件,將工程劃分為A、B、C三段施工,每段長300m,每段工期為30天,總工期為90天。

  項目部編制的施工組織設計對原材料、溝槽開挖、管道基礎澆筑制定了質量控制保證措施。其中,對溝槽開挖、平基與管座混凝土澆筑質量控制保證措施作了如下規定:

 ?。?)溝槽開挖時,挖掘機司機測量員測放的槽底高程和寬度成槽,經人工找平壓實后進行下道工序施工。

  (2)平基與管座分層澆筑,混凝土強度須滿足設計要求;下料高度大于2m時,采用串筒或溜槽輸送混凝土。

  項目部還編制了材料進場計劃,并嚴格執行進場檢驗制度。由于水泥用量小,按計劃用量在開工前一次進場入庫,并作了見證取樣試驗?;炷凉馨撮_槽進度及時進場。

  由于C段在第90天才完成拆遷任務,使工期推遲30天。澆筑C段的平基混凝土?xí)r,監理工程師要求提供所用水泥的檢測資料后再繼續施工。

  問題

  1.項目部制定的質量控制保證措施中還缺少哪些項目?

  2.指出質量保證措施(1)、(2)存在錯誤或不足,并改正或補充完善。

  3.為什么必須提供所用水泥檢測資料后方可繼續施工?

  [答案]1、項目部制定的質量保證措施中還缺少管道安裝(2分)、檢查井砌筑(2分)、管道回填(兩分)的控制措施。

  2、質量保證措施(1)存在的錯誤是:機械挖到溝底標高(2分)

  正確的做法是:機械開挖時,槽底應預留200~300mm土層(1分),由人工開挖至設計高程、整平(1分)。

  質量保證措施(2)要完善的內容是:平基、管座分層澆筑時,應先將平基鑿毛沖洗干凈,并將平基與管體相接觸的腋角部位用同強度等級的水泥砂漿填滿搗實后,再澆筑混凝土。

  3.(本小題6分)

  監理要求提供水泥檢測資料后再施工的理由是:水泥出廠超過三個月(2分),應重新取樣試驗(2分),由試驗單位出具水泥試驗(合格)報告(2分)。

  背景資料

  某公司以1300萬元的報價中標一項直埋熱力管道工程,并于收到中標通知書50天后,接到建設單位簽訂工程合同的通知。

  招標書確定工期為150天,建設單位以采暖期臨近為由,要求該公司即刻進場施工并要求在90天內完成該項工程。

  該公司未嚴格履行合同約定,臨時安排了一位具有一級建造師資格證書且有類似工程經驗的人擔任項目經理。此外,由于焊工不足,該工程項目部抽調具有所需焊接項目合格證,但已在其他崗位工作近一年的人員充實焊工班,直接進入現場進行管道焊接。

  為保證供暖時間要求,工程完工后,即按1.25倍設計壓力進行強度和嚴密性試驗,試驗后連續試運行48小時后投入供熱運行。

  問題

  1.指出建設單位存在的違規事項。

  2.指出該公司選用項目經理的違約之處,說明擔任本工程項目經理還應具備的基本條件。

  3.指出項目部抽調焊工做法中存在的問題,說明正確做法。

  4.指出功能性試驗存在的問題,說明正確做法。

  [參考答案]

  1.(本小題5分)

  建設方存在的違規事項是:沒在中標通知書發出之日起30日內簽訂合同,到50天后才簽訂合同(2分);簽訂合同后,又要求縮短工期(1分),違背了招標文件和中標人的投標文件中約定工期150天的規定(2分)。

  2.(本小題4分)

  違約之處為沒有安排合同約定(2分)的項目經理。

  本工程項目經理還應是市政公用一級建造師(1分),并持有建造師的注冊證書(1分)。

  3.(本小題7分)

  項目部抽調焊工做法存在的問題是:對近一年沒在焊工崗位工作的焊工,沒有進行操作技能考試,也沒有進行崗前培訓(2分)。

  正確的做法是:連續6個月(2分)以上中斷焊接作業,要重新進行原合格項目(1分)的操作技能考試合格后方可上崗,上崗前,應進行培訓(1分),安全技術交底(1分)。

  4.(本小題4分)

  強度試驗的試驗壓力不是設計壓力的1.25倍,應是設計壓力的1.5倍;(2分);試運行連續時間不是48h而是72h(2分)。

 ?。ㄈ?/p>

  背景資料

  某公司承接一座城市跨河橋A標,為上、下行分立的兩幅橋,上部結構為現澆預應力混凝土連續箱梁結構,跨徑為70m+120m+70m。建設中的輕軌交通工程B標高架橋在A標兩幅橋梁中間修建,結構形式為現澆截面預應力混凝土連續箱梁,跨徑為87.5m+145m+87.5m.三幅橋間距較近,B標高架橋上部結構底高于A標橋面3.5m以上。為方便施工協調,經議標,B標高架橋也由該公司承建。

  A標兩幅橋的上部結構采用碗扣式支架施工,由于所跨越河道流量較小,水面窄,項目部施工設計采用雙孔管涵導流,回填河道并壓實處理后作為支架基礎,待上部結構施工完畢以后挖除,恢復原狀。支架施工前,采用1.1倍的施工荷載對支架基礎進行預壓。支架搭設時,預留拱度考慮承受施工荷載后支架產生的彈性變形。

  B標晚于A標開工,由于河道疏浚貫通節點工期較早,導致B標上部結構不具備采用支架法施工條件。

  問題

  1.該公司項目部設計導流管涵時,必須考慮哪些要求?

  2.支架預留拱度還應考慮哪些變形?

  3.支架施工前對支架基礎預壓的主要目的是什么?

  4.B標連續梁施工采用何種方法最適合?說明這種施工方法的正確澆筑順序。

  [參考答案]

  1.(本題4分)

  河道管涵的斷面必須滿足施工期間河水最大流量要求(2分);

  管涵強度必須滿足上部荷載要求(1分);

  管涵長度必須滿足支架地基寬度要求(1分);

  2.(本小題6分)

  還應考慮支架受力產生的非彈性變形(2分)、支架基礎沉陷(2分)和結構物本身受力后各種變形(2分)。

  3.(本小題5分)

  消除地基在施工荷載下的非彈性變形(2分);

  檢驗地基承載力是否滿足施工荷載要求(2分);

  防止由于地基沉降產生梁體混凝土裂縫(1分)。

  4.(本小題5分)

  B標連續梁采用懸臂澆注法(懸澆法或掛籃法)最合適(1分).

  澆筑順序主要為:

  墩頂梁段(0號塊)(1分)→墩頂梁段(0號塊)兩側對稱懸澆梁段(1分)→邊孔支架現澆梁段(1分)→主梁跨中合龍段(1分)。

 ?。ㄋ模?/p>

  背景材料

試題

  1.(本小題8分)

  本工程的現澆混凝土水池施工方案應補充混凝土的原材料控制(2分),配合比設計(2分)、澆筑作業(2分)、養護(2分)等內容。

  2.(本小題9分)

  A公司不能向建設方索賠工期和經濟損失(1分)。因為是A公司自身失誤(1分),屬于A公司的行為責任或風險責任(2分)。

  A公司可向混凝土供應商索賠經濟損失(1分),是供應商不履行或未能正確履行進場驗收規定(2分),向A公司提供集料的質量保證資料(2分)。

  3.(本小題6分)

  基坑外錨護坡改為土釘護坡,是基坑支護結構改變(2分),應經穩定性計算(2分)和變形驗算(2分),不應參照以往經驗進行技術決策。

  4.(本小題7分)

  能提出索賠(1分),理由是:池體增加配重結構屬設計變更(2分),相關法規規定:工程項目已施工再進行設計變更,造成工程施工項目增加(2分)或局部尺寸、數量變化(2分)等均可索賠。

 ?。ㄎ澹?/p>

  背景資料

  某沿海城市道路改建工程4標段,道路正東西走向,全長973.5m,車行道寬度15m,兩邊人行道各3m.與道路中心線平行且向北,需新建DN800mm雨水管道973m。新建路面結構為150mm厚礫石砂墊層,350mm厚二灰混合料基層,80mm厚中粒式瀝青混凝土,40mm厚SMA改性瀝青混凝土面層。合同規定的開工日期為5月5日,竣工日期為當年9月30日。合同要求施工期間維持半幅交通,工程施工時正值高溫臺風季節。

  某公司中標該工程以后,編制了施工組織設計,按規定獲得批準后,開始施工。施工組織設計中繪制了以下的總網絡計劃圖:

總網絡計劃圖

  圖中,雨水管施工時間已包含連接管和雨水口的施工時間;路基、墊層、基層施工時間中已包含舊路翻挖、砌筑路緣石的施工時間。

  施工組織設計中對二灰混合料基層雨季施工作了如下規定:混合料含水量根據氣候適當調整,使運到施工現場的混合料含水量接近最佳含水量;關注天氣預報,以預防為主。

  為保證SMA改性瀝青面層施工質量,施工組織設計中規定攤鋪溫度不低于160℃,初壓開始溫度不低于150℃,碾壓終了的表面溫度不低于90℃;采用振動壓路機,由低處向高處碾壓,不得用輪胎壓路機碾壓。

  1.指出本工程總網絡圖計劃中的關鍵線路。

  2.將本工程總網絡計劃改成橫道圖,橫道圖模板如下,請將模板復制到專用答題卡上作答。

橫道圖

  3.根據總網絡圖,指出可采用流水施工壓縮工期的分項工程。

  4.補全本工程基層雨季施工的措施。

  5.補全本工程SMA改性瀝青面層碾壓施工要求。

  [參考答案]

  1.(本小題6分,每寫出一條3分)

 ?、?②-③-④-⑤-⑥-⑧-⑨

 ?、?②-③-④-⑤-⑥-⑦-⑧-⑨

  2.(本小題9分,畫對一條給1分,共9分)

答案

  3.(本小題6分)

  可以采用流水施工的分項工程有:雨水管施工(2分),北半幅路基墊層基層施工,(2分),南半幅路基墊層基層施工(2分)。

  4.(本小題4分)

 ?。?)應堅持拌多少,鋪多少,壓多少、完成多少(2分)。

 ?。?)下雨來不及完成時,要盡快碾壓,防止雨水滲透(2分)。

  5.(本小題5分)

 ?。?)振動壓路機應緊跟攤鋪機,采取高頻、低振幅的方式慢速碾壓(4分)。

 ?。?)防止過度碾壓(1分)。

建設工程教育網整理

責任編輯:藍精靈

報考指南

一級建造師_報考指南
  • 報 名 時 間

    預計6月開始

  • 大綱 / 教材

    預計1月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計9月初

  • 考 試 成 績

    考試結束后3個月左右

  • 合格證領取

    考后3個月起

閱讀排行

招生
  • 免費試聽
  • 免費直播
  • 免費題庫
達江 工程經濟 零基礎預習免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
