2011年一級建造師《建設工程項目管理》增值服務四—勘誤
《建設工程項目管理》
2011年網上增值服務(4)
勘誤
1. P48 倒17行
在該規范中,把項目管理規范分成兩個類型:“項目管理規范應包括項目管理規劃大綱和項目管理實施規劃兩類文件”。
應為:
在該規范中,把項目管理規劃分成兩個類型:“項目管理規劃應包括項目管理規劃大綱和項目管理實施規劃兩類文件”。
2.P103 表1Z202033-8紅色標記為更正后的正確說法。

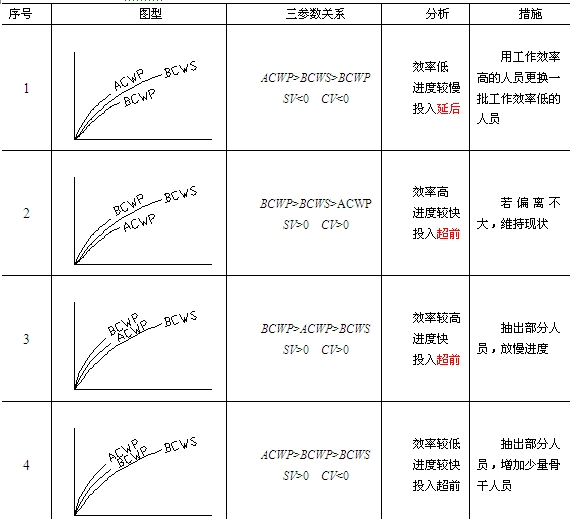

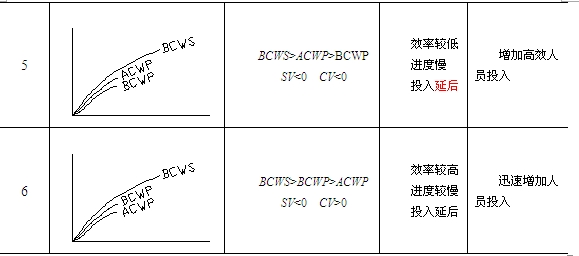

贏得值法參數分析與對應措施表 表1Z202033-8
[例1Z203033-1] 已知網絡計劃的資料如表1Z203032-3所示,試繪制雙代號網絡計劃。若計劃工期等于計算工期,試計算各項工作的6個時間參數及確定關鍵線路,并標注在網絡圖上。
[解] 1.根據表1Z203032-3中網絡計劃的有關資料,按照網絡圖的繪圖規則,繪制雙代號網絡圖如圖1Z203033-2所示。

圖1Z203033-2 雙代號網絡圖計算實例
4. P137-138.以下例子中,紅色標記處為勘誤后正確表述。
[例1Z203033-3] 已知單代號搭接網絡計劃如圖1Z203033-5所示,若計劃工期等于計算工期,試計算各項工作的6個時間參數并確定關鍵線路,標注在網絡計劃上。

圖1Z203033-5 單代號搭接網絡計劃實例

[解] 單代號搭接網絡時間參數計算總圖如圖1Z203033-6所示,其具體計算步驟說明如下。
圖1Z203033-6 單代號搭接網絡時間參數計算總圖
1. 計算最早開始時間和最早完成時間
?。?)根據以上計算則終點節點的時間應從其緊前幾個工作的最早完成時間中取最大值,即:
ESFin=max{22,20,16}=22
在很多情況下,這個值是網絡計劃中的最大值,決定了計劃的工期。但是在本例中,決定工程工期的完成時間最大值的工作卻不在最后,而是在中間的工作F,這時必須按以下方法加以處理。
?。?)終點一般是虛設的,只與沒有外向箭線的工作相聯系。但是當中間工作的完成時間大于最后工作的完成時間時,為了決定終點的時間(即工程的總工期)必須先把該工作與終點節點用虛箭線聯系起來,如圖1Z203033-6,然后再依法計算終點時間。在本例中,
ESFin =max{22,24,20,16 }=24
已知計劃工期等于計算工期,故有Tp=Tc=EF16=24
5. 計算工作的最遲開始時間LSi和最遲完成時間LFi
?。?)凡是與終點節點相聯系的工作,其最遲完成時間即為終點的完成時間,如:
LF7=LF10=24
LS7=LF7-D7=24-14=10
LS9=LF9-D9=24-6=18
?。?)相鄰兩工作的時距為STSi,j時,如兩工作E、H之間的時距為STS6,8=4.
LS6=LS8-STS6,8=20-4=16
LF6=LS6+D6=16+10=26
節點6(工作E)的最遲完成時間為26d,大于總工期24d,這是不合理的,必須對節點6(工作E)的最遲完成時間按下述方法進行調整。
?。?)……
?。?)若明確中間相鄰兩工作的時距后,可按照式(1Z203033-43)和(1Z203033-44)計算,如:
LF5=min{(LS9 -FTS5,9),(LF7-FTF5,7)}
=min{(18 0),(24 14)}=10
LS5=LF5-D5=10-10=0
LF4=min{(LS7-STS4,7+D4),(LF7-FTF4,7),(LS6-STS4,6+D4)}
=min{(10-3+14),(24-6),(14-6+14)}=18
LS4=LF4-D4=18-14=4
[下一頁]
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
