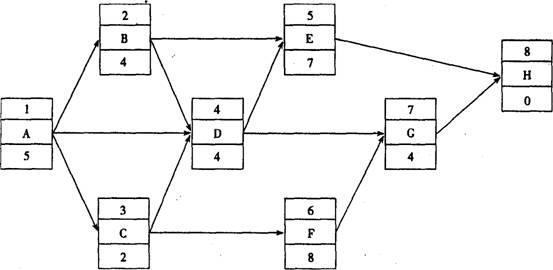

  某單代號網(wǎng)絡計劃如下圖所示,

單代號網(wǎng)絡計劃

  工作D的自由時差為(?。?。
  A.0
  B.1
  C.2
  D.3

  【正確答案】:A

  【答案解析】:關鍵線路為ABDEH,工作D是關鍵工作,總時差為0.參見教材P127、128。
