2013年二級建造師《建筑實務》試題及答案解析第1-10題

2014-03-31 11:29   來源:建設工程教育網 字體: 打印 收藏

  網校為大家整理了2013年二級建造師《建筑工程管理與實務考試試題的答案詳細解析,供大家參考!

  ---------------------------------------------------------------

  試題word版:2013年二級建造師《建筑工程管理與實務》試題及答案解析

  ---------------------------------------------------------------

  2013年二級建造師考試《建筑工程管理與實務》試題及答案解析

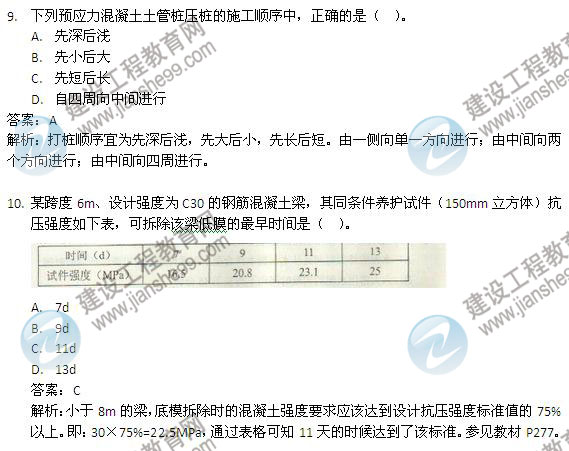

  5.關于鋼筋加工的說法,正確的是(?。?。
  A.鋼筋冷拉調直時,不能同時進行除銹
  B.HRB400級鋼筋采用冷拉調直時,伸長率允許最大值為4%
  C.鋼筋的切端口可以有馬蹄形現象
  D.HPB235級縱向受力鋼筋末端應作180度彎鉤
  答案:D
  解析:鋼筋除銹可以在冷拉或調直過程中除銹,所以A錯誤。HRB400級鋼筋采用冷拉調直時,伸長率不宜大于1%,所以B錯誤。鋼筋的切斷口不得有馬蹄形或起彎現象。所以C錯誤。參見教材P52。
  2013年二級建造師考試《建筑工程管理與實務》試題及答案解析

  2013年二級建造師考試《建筑工程管理與實務》試題及答案解析
