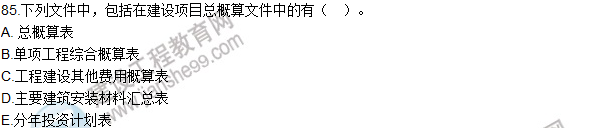

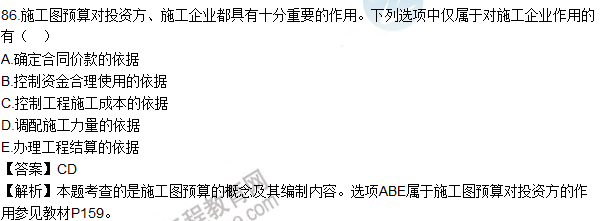

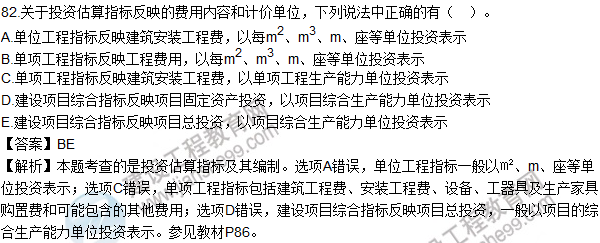

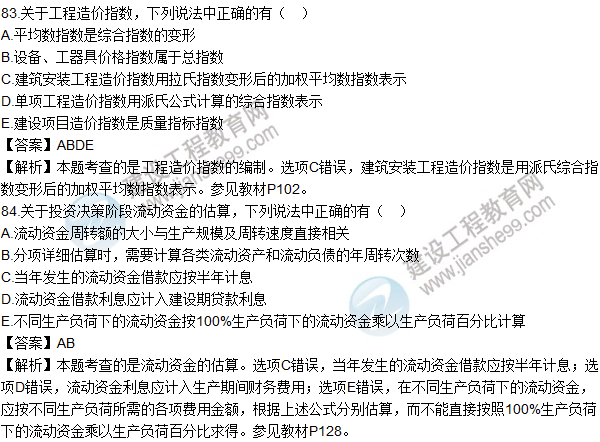

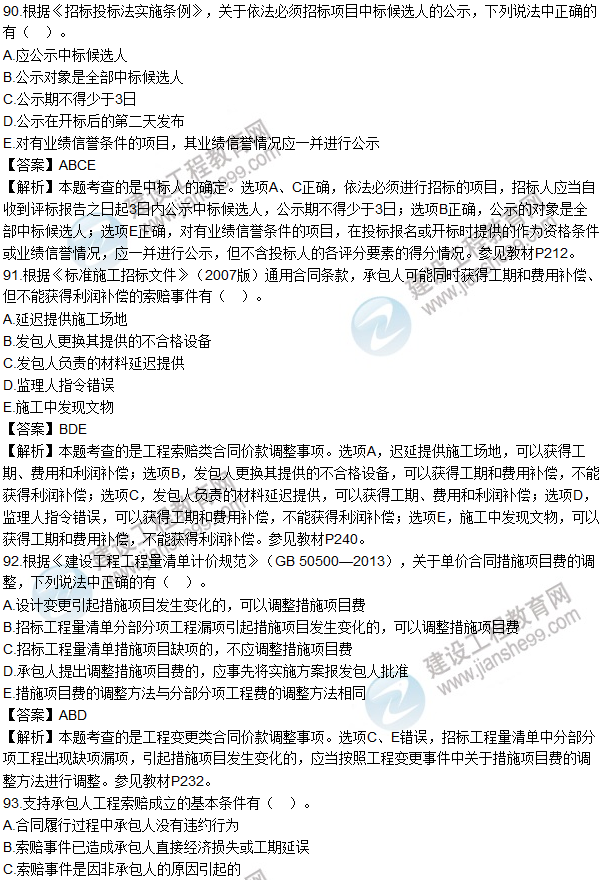

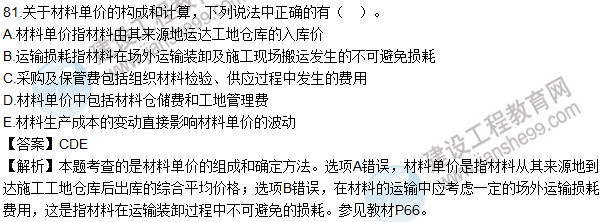

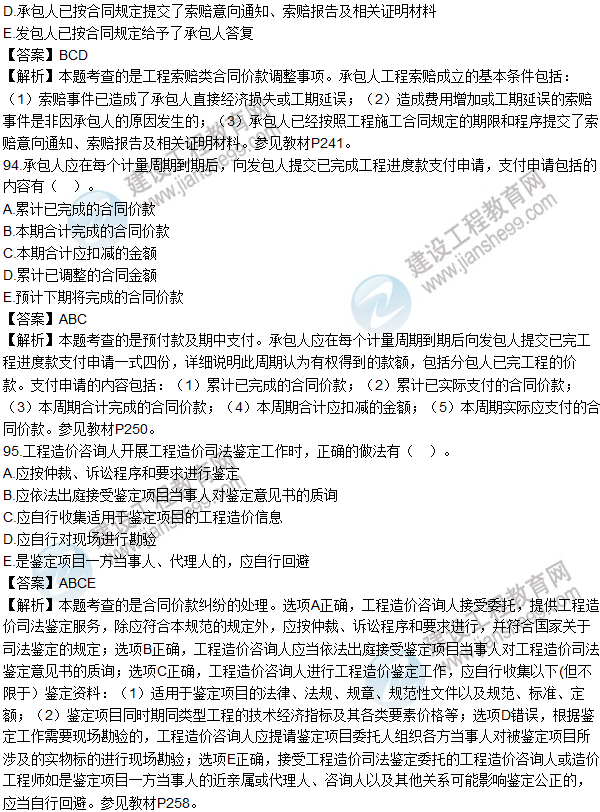

【答案】ABCD
【解析】本題考查的是設計概算的概念及其編制內容。設計總概算文件應包括:編制說明、總概算表、各單項工程綜合概算書、工程建設其他費用概算表、主要建筑安裝材料匯總表。參見教材P155。
【答案】ABE
【解析】本題考查的是招標文件的組成內容及其編制要求。選項C錯誤,投標人應在規定的時間前以書面形式(包括信函、電報、傳真等可以有形地表現所載內容的形式),要求招標人對招標文件予以澄清;選項D錯誤,按照規定應編制招標控制價的項目,其控制價應在招標時一并公布。參見教材P178。
【答案】BCDE
【解析】本題考查的是編制投標文件。投標文件應當對招標文件有關工期、投標有效期、質量要求、技術標準和要求、招標范圍等實質性內容作出響應。參見教材P195。

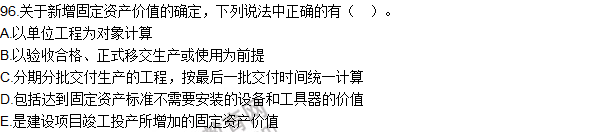

【答案】BDE
【解析】本題考查的是新增資產價值的確定。選項A錯誤,新增固定資產價值的計算是以獨立發揮生產能力的單項工程為對象的;選項B正確,單項工程建成經有關部門驗收鑒定合格,正式移交生產或使用,即應計算新增固定資產價值;選項C錯誤,分期分批交付生產或使用的工程,應分期分批計算新增固定資產價值;選項D正確,凡購置達到固定資產標準不需安裝的設備、工器具,應在交付使用后計入新增固定資產價值;選項E正確,新增固定資產價值是投資項目竣工投產后所增加的固定資產價值,即交付使用的固定資產價值。參見教材P293。
相關推薦:
2016年造價考后你最想感謝誰?說出來讓他(她)知道
造價考后有獎?wù)魑木偷饶銇硎惆l(fā)情感啦!??!
報考指南
大綱 / 教材
25年預計6月發布
報 名 時 間
預計考前2-3個月
準考證打印
考前10日至一周內
考 試 時 間
預計25年10月
考 試 成 績
考后2-3個月左右
合格證領取
成績公布后1個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
