手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼并回復二級造價師進群
當前位置:建設工程教育網 > 二級造價工程師 > 試題中心 > 歷年試題 > 正文

北京2021年二級造價師《土建工程》考試題目及答案(考生回憶版)

2021-07-07 16:24   來源:建設工程教育網 字體: 打印 收藏

2021年北京二級造價工程師《建設工程計量與計價實務(土建)》考試題目及答案解析

1.不是安全玻璃的是(?。?/p>

A.平板玻璃

B.鋼化玻璃

C.夾絲玻璃

D.夾層玻璃

【答案】A

【解析】本題考查的是建筑玻璃。安全玻璃包括:防火玻璃、鋼化玻璃、夾絲玻璃和夾層玻璃。

2.可以重復使用的鋼筋構件(?。?。

A.架立筋

B.馬凳筋

C.受力筋

D.對穿螺桿

【答案】D

【解析】架立筋是指輔助箍筋架立的縱向構造鋼筋,其主要作用是把受力鋼筋固定在正確的位置上,并與受力鋼筋連成鋼筋骨架,從而充分發揮各自的力學性能。馬凳筋形似馬鐙,故名馬鐙筋,也稱支撐鋼筋(鐵馬)。架立筋、馬凳筋是不可重復使用的。對穿螺桿指用于工程建筑中支撐、固定模板的部件。

3.施工組織總設計包括哪些內容( )。

A.施工進度計劃

B.工程概況情況說明

C.資源需求計劃

D.主要施工方案

E.施工總平面布置

【答案】DE

【解析】本題考查的是土建工程施工組織設計。施工組織總設計:(1)工程概況:工程項目主要情況和主要施工條件。(2)總體施工部署:確定總目標→分階段交付使用計劃→合理順序和空間組織。(3)施工總進度計劃:編制步驟和方法(計算工程量、確定各單位工程的施工期限、確定各單位工程的開竣工時間和相互搭接關系、編制初步施工總進度計劃、編制正式的施工總進度計劃)(4)總體施工準備與主要資源配置計劃。總體施工準備包括技術準備、現場準備和資金準備等。主要資源配置計劃包括人力資源配置計劃和材料設備配置計劃。(5)主要施工方案:工程量大、施工難度大、工期長、起關鍵作用;腳手架工程、起重吊裝工程、臨吋用水用電工程、季節性施工等專項工程所采用的施工方法——簡要說明。(6)施工總平面布置。

4.1方混凝土的容重是( )。

A.2500kg/立方

B.1400kg/立方

C.2000kg/立方

D.2400kg/立方

【答案】D

【解析】國家標準一立方混凝土在2350KG/m3~2400kg/m3之間

5.頂管施工常用掘進方式( )。

A.土壓平衡

B.水壓平衡

C.人工開挖

D.夯管法

E.盾構法

【答案】CDE

【解析】頂管施工常用掘進方式有人工開挖、夯管法、盾構法。

7.依法招標的項目,投標總價、中標總價、簽合同價三者關系( )。

A.三者相等

B.投標總價等于中標總價,不一定等于簽約合同價

C.中標總價等于簽約合同價,不一定等于投標價

D.三者均不相等

【答案】C

【解析】簽約合同價等于中標價。投標的過程中,如果投標人的投標價有細微偏差,經過修正后中標的話,那么就以修正后的價格作為中標價,這時中標價就不是投標價格了。算術修正,比如課程中提到的,大寫金額與小寫金額不一致,單價與總價不一致等。

8.招標文件清單編制的準確性、完整性應由( )負責。

A.監理人

B. 清單編制的造價咨詢機構負責人

C.招標人

D.投標人

【答案】C

【解析】招標工程量清單必須作為招標文件的組成部分,其準確性和完整性由招標人負責。

9.規費包含( )。

A.財產保險費

B.工傷保險費

C.失業保險費

D.住房公積金

E.社會保險費

【答案】BCDE

【解析】規費:社會保險費(養老保險費、醫療保險費、失業保險費、工傷保險費、生育保險費、殘疾人就業保障金)、住房公積金。

12.下列關于一般計稅、簡易計稅計稅方法說法正確的有( )。

A.小規模納稅人發生應稅行為適用一般計稅方法計稅

B.小規模納稅人發生應稅行為適用簡易計稅方法計稅

C.一般納稅人發生應稅行為適用一般計稅方法計稅

D.一般納稅人發生應稅行為適用簡易計稅方法計稅

E.一般納稅人可以選擇適用一般計稅或簡易計稅

【答案】BC

【解析】增值稅的計稅方法,包括一般計稅方法和簡易計稅方法。一般納稅人發生應稅行為適用一般計稅方法計稅。小規模納稅人發生應稅行為適用簡易計稅方法計稅。建筑施工企業屬于一般納稅人,稅率為11%。

13.以下屬于柔性基礎的有( )。

A.磚基礎

B.毛石基礎

C.混凝土基礎

D.鋼筋混凝土基礎

【答案】D

【解析】剛性基礎所用的材料有磚、石或混凝土等,它們的抗壓強度較高,但抗拉及抗剪強度偏低。鑒于剛性基礎受其剛性角的限制,要想獲得較大的基底寬度,相應的基礎埋深也應加大,這顯然會增加材料消耗和挖方量,也會影響施工工期。在混凝土基礎底部配置受力鋼筋,利用鋼筋的抗拉特性,這樣基礎就可以承受彎矩,也就不受剛性角的限制,所以鋼筋混凝土基礎也稱為柔性基礎。

案例一

某工程工期是2019年9月1日~2019年12月31日,合同價1000萬元,暫列金額100萬元(不含稅),稅率為9%,合同為固定總價合同,預付款按合同價減暫列金額(含稅)的10%計取。工程質保金從每月的進度款中扣3%,鋼筋價格浮動±6%的,超出±6%部分可調價,鋼筋市場價按加權平均算,基期價格為4400元/噸,浮動率=(鋼筋市場價-基期價格)/基期價格×100%。

月份

9

10

11

12

完成工程量(噸)

50

140

110

30

鋼筋市場價(元/噸)

4600

4800

4900

4400

產值(萬)

300

420

180

91

【問題】

1.結算時,暫列金額如何處理:

2.該工程的工程預付款是多少?

3.計算9、10、11月進度款?

4.計算鋼筋價格調整金額。應付工程結算款為多少?

【答案】

1.暫列金額雖然包含在投標總價中(所以也將包含在中標人的合同總價中),但并不屬于承包人所有和支配,是否屬于承包人所有則受合同約定的開支程序的制約。

暫列金額施工過程中由建設單位掌握使用、扣除合同價款調整后如有余額,歸建設單位。

2.預付款=(合同價-含稅暫列金額)×10%=[1000-100×(1+9%)]×10%=89.1(萬元)

3.(1)9月份進度款為300×(1-3%)=291(萬元)

(2)10月份進度款420×(1-3%)=407.4(萬元)

(3)11月份進度款180×(1-3%)=174.6(萬元)

4.鋼筋市場價為(4600×50+4800×140+4900×110+4400×30)/(50+140+110+30)=4766.67(元/噸)

(4766.67-4400)/4400=8.3%>6%,所以需要調價

調整金額為:(50+140+110+30)×(4766.67-4400×(1+6%))=33 881.1(元)=3.39(萬元)。

應付工程結算款為91×(1-3%)+3.39-89.1=2.56(萬元)。

【案例二】建16個獨立基礎,基礎和柱使用C30預拌混凝土,墊層使用C15預拌混凝土,柱截面為600mm×600mm,室內外標高差是0.45m,柱頂標高1.2m。

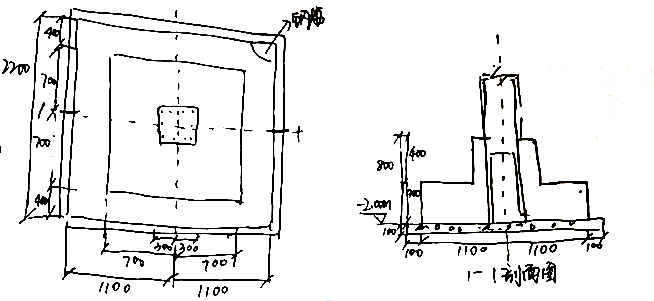

圖片1

1.求挖溝槽土方、回填土方、基礎土方、墊層土方、柱、墊層模層、基礎模板、柱模板。

【參考答案】1.

名稱

單位

計算式

工程量

挖基坑土方

m3

16×(2.2+0.1×2)×(2.2+0.1×2)×(2-0.45+0.1)

152.064

回填土方

m3

152.064-43.52-9.22-0.6×0.6×(2-0.8-0.45)×16

95.00

基礎

m3

16×2.2×2.2×0.4+16×1.4×1.4×0.4

43.52

墊層

m3

16×(2.2+0.1×2)×(2.2+0.1×2)×0.1

9.22

m3

16×0.6×0.6×(1.2+2-0.8)

13.82

墊層模層

m2

16×(2.2+0.1×2)×0.1×4

15.36

基礎模板

m2

16×2.2×4+1.4×4

230.4

柱模板

m2

16×0.6×4×(1.2+2-0.8)

92.16

報考指南

二級造價師_報考指南
  • 報 名 時 間

    各省自行確定

  • 大綱 / 教材

    各地不同

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    各省自行確定

  • 考 試 成 績

    考后2、3個月

  • 合格證領取

    成績公布后

閱讀排行

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
