手機學習
建設工程教育網

APP學習更便捷

建設工程教育網

微信公眾號

010-82326699

交流分享,早日上岸!

掃碼了解并領取一建資訊及資料
當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 歷年試題 > 正文

2007年一級建造師《管理與實務(機電工程)》考試試卷及答案

2008-11-04 11:16   來源: 字體: 打印 收藏

  一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
  1.不適用于距離較遠的兩軸之間傳動的傳動方式為(?。?。
  A.齒輪傳動
  B.帶傳動
  C.鏈傳動
  D.輪系

  2.實際流體沿管線流動過程中,有關流體機械能的正確說法是(?。?br />  A.流體壓力能一定下降
  B.流體動能保持不變
  C.總位能保持不變
  D.總機械能下降

  3.碳質量分?jǐn)?shù)小于且接近2%的鋼材是(?。?br />  A.低碳鋼
  B.中碳鋼
  C.高碳鋼
  D.純鐵

  4.結構簡單、堅固耐用、運行可靠、維護方便、啟動容易、成本低,但調速困難、功率因數偏低的電動機應是(?。?。
  A.同步電動機
  B.直流電動機
  C.單相電動機
  D.異步電動機

  5.精密、大型設備安裝基礎需要考慮減小基礎振幅、減弱基礎振動或控制基礎沉降等,最適合采用的基礎是(?。?br />  A.?dāng)U展基礎
  B.聯合基礎
  C.樁基礎
  D.沉井基礎

  6.機電設備安裝中,(?。┦蔷C合檢驗設備制造和設備安裝質量的重要環節。
  A.工程驗收
  B.中間交接
  C.精度檢測與調整
  D.調整與試運轉

  7.輸配電架空線路施工工序?yàn)椋嚎睖y(cè)定位、基礎施工、(?。┑?。
  A.放線施工、電桿組裝、立桿、拉線施工
  B.拉線施工、放線施工、電桿組裝、立桿
  C.立桿、拉線施工、放線施工、電桿組裝
  D.電桿組裝、立桿、拉線施工、放線施工

  8.熱力管道安裝時設置的坡度應與介質流向相同,以避免(?。?。
  A.發生噪聲
  B.氣液混合
  C.被堵塞
  D.鋪設困難

  9.自動化儀表設備的取源部件在砌體和混凝土澆注體上安裝時,最好的做法是(?。?。
  A.在砌筑或澆注前定位好取源部件
  B.在砌筑或澆注中預留安裝孔
  c.在砌筑或澆注同時埋入取源部件
  D.在砌筑或澆注后鉆孔安裝取源部部件

  10.空調制冷系統管道絕熱施工應在(?。┻M(jìn)行。
  A.管道系統強度試驗前
  B.管道系統嚴密性檢驗后
  c.防腐處理前
  D.制冷系統調試后

  11.公安消防機構與其他單位共同核查工程實體是否符合經審核批準的消防設計的消防驗收屬于(?。?。
  A.結論評定
  B.現場驗收
  c.現場檢查
  D.驗收受理

  12.在建筑智能工程各系統中,能實現能源管理自動化,達到優化使用能源的系統是(?。?br />  A.建筑設備自動化系統
  B.辦公自動化系統
  C.綜合布線系統
  D.智能住宅小區

  13.只是在由多臺起重機共同抬吊某一設備時,才考慮( )。
  A.慣性載荷
  B.不均衡載荷
  c.風載荷
  D.動載荷

  14.有關焊接工藝評定和焊接工藝評定報告的作用,正確的說法是( )。
  A.焊接工藝評定報告可直接指導生產
  B.焊接工藝評定報告是焊接工藝細則卡的說明
  C.焊接工藝評定報告只能作為一份焊接工藝卡的依據
  D.焊接工藝評定用于驗證焊接工藝方案的正確性

  15.施工企業使用強制檢定的計量器具,應向指定的計量檢定機構申請(?。?。
  A.后續檢定
  B.使用檢定
  C.周期檢定
  D.仲裁檢定

  16.特種設備安裝、改造、維修竣工后,施工單位應在驗收后30日內將有關技術資料移交( )。
  A.使用單位
  B.生產單位
  C.監理單位
  D.檢測單位

  17.設備安裝中采用的各種計量和檢測設備.應符合國家現行計量法規,精度等級不應低于(?。┑木鹊燃?jí)。
  A.標準規定
  B.最佳等級
  C.使用等級
  D.被檢對象

  18.可以不用逐個進行殼體壓力試驗希j密封性試驗的蒯門是輸送(?。┑墓艿篱y門。
  A.劇毒流體
  B.可燃流體
  C.設計壓力大于1MPa
  D.設計壓力等于1MPa熱水

  19.負責焊接工藝評定,編制焊接作業指導書和焊接技術措施的焊接人員是(?。?。
  A.焊接熱處理人員
  B.焊接技術人員
  C.焊接評估人員
  D.焊接無損探傷人員

  20.油斷路器和六氟化硫斷路器組裝要求相同的是( )。
  A.滅弧室在現場解體檢查
  B.同相各支持瓷套的法蘭面宜在同一水平面上
  C.?dāng)嗦菲鲀?nèi)充變壓器油
  D.?dāng)嗦菲鲀?nèi)充SF6

  二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
  21.工程平面控制網的測量方法有(?。?br />  A.三角測量法
  B.導線測量法
  C.水準測量法
  D.三邊測量法
  E.電磁波測距

  22.墊鐵把設備的重量傳遞給基礎,同時通過調整厚度將設備找平,因此墊鐵的放置方法有(?。?br />  A.標準墊法
  B.十字墊法
  C.直線墊法
  D.輔助墊法
  E.交互墊法

  23.在變壓器安裝現場,采用電橋法和電壓降法可以測量( )。
  A。變壓器變比
  B,變壓器繞組作星形連接時的吾相繞組的直流電阻
  C,變壓器繞組作三角形連接時的備相繞組的直流電阻
  D.變壓器繞組連同套管一起的絕緣電阻
  E.變壓器絕緣油的擊穿電壓

  24,按《壓力管道設計單位資格認證與管理辦法》t將管道分類為(?。?br />  A.低壓管道
  B.長輸管道
  C.公用管道
  D.高壓管道
  E.工業管道

  25.焊縫表面不得有咬邊的容器包括( )。
  A.材質為不銹鋼的容器
  B.材質為鉻-鉬低合金鋼的容器
  C.焊接接頭系數為1的容器
  D.高合金鋼制造的容器
  E,材質抗拉強度下限值小于540MPa的容器

  26.吊裝過程經常受風的影響,風載荷的計算要考慮的因素有( )。
  A.迎風面積
  B.標準風壓
  C.起重機重量
  D.待吊物體重量
  E.風載體型系數

  27.以焊接工藝評定報告為依據,結合焊接施工經驗和實際焊接條件,可以編制(?。?br />  A.焊接工藝規程
  B.焊接質量手冊
  C.焊接工藝卡
  D.焊工作業指導書
  E.焊接評定規范

  28.需要對特種設備制造過程進行監督檢驗的特種設備有(?。┑取?br />  A.壓力容器
  B.電梯
  C.起重機械
  D.鍋爐
  E.大型游樂設施

  29.《機械設備安裝工程施工及驗收通片j規范》對試運轉規定,施1單位必須帶負荷試運轉的設備有(?。┑仍O(shè)備。
  A.球磨機
  B.鍋爐
  C.風機
  D.泵
  E.壓縮機

  30.焊接質檢人員的職責包括(?。?。
  A.對現場焊接作業全面檢查
  B.編制焊接作業指導書
  C.參與焊接質量管理
  D.確定焊縫檢測部位
  E.評定焊接質量

  三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四,、(五)題各30分)

(一)

  背景資料:某機電總承包公司通過投標承接,一棟超高層辦公樓的機電安裝工程??偝邪局袠?biāo)后,業主向總承包公司提出超出招標文件中主要合同條款的附加條件,井以此作為簽訂合同的前提。附加條件包括①增加凈化空調系統工程:②將原計劃總工期20個目改為18個月。
  總承包公司與業主簽訂合同后,征得業主同意,將其中的幾項分部一程分包給了幾家具有相應資質條件的分包單位。為了防止分包單位延誤工程進度,合同條款有如下內容:
  “如果分包單位落后于分包合同規定的工程進度,總承包公司可以指示分包單位采取必要的措施來加快工程進度。對由于分包單位的延誤所產生的誤期損失,總承包公司可以從已完工作所商定的進度款中扣除部分金額作為對分包單位的罰款處理”。建 設工程 教 育網編 輯整 理
  消防工程完工后,總承包公司向建設單位和公安消防機構提出申請,要求對竣工工程進行消防驗收,征得公安消防機構同意后,建設單位組織監理、總承包公司和分包單位共同參加現場檢查和現場驗收。
  電梯安裝中接受了當?shù)匕踩O(jiān)察機構的指導和監控,安裝結束經自檢后,由總承包公司調試,最后由建設單位將檢驗和調試的結果告知國務院特種設備安全監督管理部門核準的檢驗檢測機構,要求監督檢查。

  問題:
  1.業主與總承包公司簽訂合同時哪些做法違反法律規定?法律依據是什么?
  2.總承包公司與分包單位訂立的合同中有哪些不利于總承包公司的條款?指出并說明。
  3.指出消防系統工程驗收中不正確之處,正確的消防系統工程驗收應如何進行?
  4.指出電梯安裝工程監督檢驗過程中不正確之處,并予以糾正。

(二)

  背景資料:A公司應邀參加氮制造廠合成壓縮工段技改工程投標,招標書說明,以工期安排最短、最合理為中標主要條件。A公司技術部門依據招標書指出的工程內容編制了網絡計劃(見下圖)。

hspace=0

  附加說明:1.配管包括機泵本體配管25d,塔器本體配管20d,塔機間連接配管15d;2.試運行包含空負荷單機和聯動試運轉,考慮不可預見因素較多,計劃安排15d的試運行時間。
  A公司總工程師審核認為網絡圖不符合最短工期要約,退回重編,要求附加說明。
  經修改重編網絡圖,A公司最后中標。建設工 程教育 網
  施工中無損檢測發現甲供的高壓管件焊縫存在缺陷,退貨重供,延誤施工10天,A公司為保證總工期不變,加大投入,實施加班作業,最終如期完工。為此,A公司向業主發出索賠意向書。

  問題:  1.A公司技術部門第一次提交的網絡計劃工期為多少天?以節點符號表示出關鍵線路。
  2.以不壓縮各工序的工作時間為前提條件,畫出重編的網絡計劃圖。工期可縮短多少天?以節點符號表示出關鍵線路。并以重編的網絡計劃為前提,附加說明如何再進一步縮短工期?
  3.高壓管件焊縫常用哪幾種無損檢測方法檢測(以優先順序排序)?
  4.發現高壓管件不合格,A公司應如何處理?A公司索賠成立的條件是什么?

(三)

  背景資料:某公司承擔一機電改建工程,工程量主要為新建4臺5000m3原油罐及部分管線,更換2臺重356t、高45m的反應器,反應器施工方法為分段吊裝組焊。
  針對作業活動,項目部風險管理小組對風險進行了識別和評價,確定了火災、觸電、機械傷害、窒息或中毒、焊接、應急響應等為重大風險。建 設工 程 教育網
  在儲罐防腐施工中,因油漆工缺員,臨時從敷設電纜的外雇工中抽出兩人進行油漆調和作業,其中一人違反規定,自帶火種,在調和油漆時,引發一桶稀釋劑著火將其本人燒傷,項目部立即啟動應急預案,對他進行救護,并送往醫院住院治療。
  項目部和該工人訂立的勞務合同規定,因本人違反操作規程或安全規定而發生事故的責任自負,因此,事發當日,項目部將該名工人除名,并讓其自行支付所有醫藥費用。項目部認為該名工人不屬于本企業正式員工,故對該事件不作為事故進行調查和處理。
  罐區主體工程完成后,消防系統的工程除了消防泵未安裝外,其余報警裝置已調試完,消防管線試壓合格,業主決定投用4臺原油罐,為了保證安全,購買一批干粉消防器材放在罐區作為火災應急使用。

  問題:  1.指出項目部的風險評價結果有哪些不妥之處。
  2.在焊接反應器時,電焊作業存在哪些風險?
  3.依據《安全生產法》及其它安全法規,項目部在這次著火事故前后有哪些違規的地方?
  4.在背景材料給定的條件下,可否讓4臺原油罐投入使用?說明理由。

(四)

  背景資料:某施工單位承擔一臺大型壓縮機和一臺配套的燃?xì)廨啓C(jī)的吊裝任務,壓縮機單重為82t,燃?xì)廨啓C(jī)單重為37.41t,整體到貨。在施工現場可提供200t、170t的大型汽車吊各一臺。200t、170t汽車吊吊索具重量均為2t。由于現場條件限制,兩臺吊車的最佳使用工況如下:

汽車吊車吊車臂長作業半徑額定負荷
200t24.4971
170t22.71755

  注:如米用抬吊時,不均衡荷載系數取11。
  項目技術負責人組織編制了吊裝方案并經項目經理審核、批準。

  問題:  1.選擇現場合適的汽車吊車完成壓縮機的吊裝任務,并作荷載核算。
  2.選擇現場合適的汽車吊車完成燃?xì)廨啓C(jī)的吊裝任務,并作荷栽核算。
  3.吊裝方案的編制依據是什么?
  4.吊裝方案除項目經理審批外,還需報什么人審批?在吊裝方案實施前還應征求什么人的意見?
  5.簡述吊裝方法的選用原則。

(五)

  背景資料:某企業(業主)一套加氫裝置擴建安裝工程由某施工單位承擔。工程包括:動設備安裝23臺,靜設備安裝15臺,非標設備現場制做240噸,管道安裝23000m。合同工期6個月。其中動、靜設備安裝,非標設備制做統稱為設備安裝工程,其直接工程費約300萬元。合同規定:設備安裝費按照《建筑安裝工程費用項目組成》(建標206號文件)中的綜合單價法計價和結算。設備安裝各項費用的取值如下:措施費為直接工程費的5%:間接費為直接費的10%;利潤為直接費和間接費的8%,稅率為3.4%。合同其他條款如下:建 設工 程教育 網
  1.管道安裝費按0.016萬元/米計算,管道安裝實際工程量超過估算工程量10%時進行調整,調價系數0.9。
  2.開工前業主向施工單位支付估算合同總價20%的工程預付款:工程預付款在最后兩個月扣除,每月扣50%。
  3.業主每月從施工單位的工程款中按3%的比例扣留工程質量保修金。
  施工單位前3個月進行設備安裝,從第3個月開始進行管道安裝。其中管道安裝工程每月實際完成并經監理工程師簽證確認的工程量如下表:

時間第3月第4月第5月第6月
管道安裝工程量5000800090006000

  工程保修期間,一臺現場制做的設備被損壞,業主多次催促施工單位修理,施工單位一再拖延,最后業主請其他施工單位修理,修理費1.5萬元。

  問題:
  1.計算設備安裝預算造價(結果保留2住小數),要求列出各項費用計算步驟。
  2.計算全部安裝工程預付款總額。
  3.計算第6月管道安裝工程量?jī)r(jià)款。監理工程師應簽證的管道安裝工程款是多少?實際簽發的付款憑證金額是多少?
  4.被損壞設備的修理靜用應出自何處?

  參考答案:  一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)

1.A 2.D 3.C 4.D 5.C 6.D 7.D 8.A 9.C 10.B
11.C 12.A 13.B 14.D 15.C 16.A 17.D 18.A 19.B 20.B

  二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

21.ABD 22.ABD 23.BC 24.BCE 25.ABC 26.ABE 27.ACD 28.ACDE
29.CDE 30.AE

  三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)

(一)

  1.(本小題5分)
  業主與總承包公司簽訂合同時提出了超出招標文件中主合同條款的附加條件(1分),要求總承包公司在合同價不變的條件下增加工程量,工期提前(1分),這種做法違反有關法律規定。
  法律依據是《招標投標法》(2分)第59條規定“招標人與中標人不按照招標文件和中標人的投標文件訂立合同的(1分),或者招標人、中標人訂立背離合同實質性內容的協議的,責令改正;可以處中標項目金額千分之五以上至千分之十以下的罰款”。

  2.(本小題4分)
  首先,“承包單位可以指示分包商采取必要的措施來加快進度”(1分)對總承包公司不利,因?yàn)榉职鼏挝豢梢該?jù)此條款采取增加人員、加班加點或其他必要措施保證合同進度,但因此會向總承包公司提出額外的費用補償要求(1分)。
  其次對于分包單位的誤期損失,總承包公司扣除部分費用作為處罰金(1分)對總承包公司不利,因?yàn)榉职鼏挝谎诱`工期造成的誤期損害,總承包公司應當從商定的價格中扣除部分費用作為誤期損害賠償,不能作為罰金,否則分包單位將反告總承包公司處以罰款的違法責任(1分)。
  3.(本小題5分)建設 工程 教育 網
  不正確之處有三處:
  (1)總承包公司向建設單位和公安消防機構提出驗收要求(1分)。
  (2)建設單位組織現場檢查和現場驗收(1分)。
  (3)現場檢查和驗收的單位只有建設單位、監理單位、總承包公司和分包單位(或缺少設計單位)(1分)。
  消防系統工程竣工后,由建設單位向公安消防機構提出申請(1分),要求對竣工工程進行消防驗收;公安消防機構受理驗收申請后,按計劃安排時間,由建設單位組織設計、監理施工等單位共同參加(1分),進行現場檢查、現場驗收,得出驗收結論,并形成消防驗收意見書,最后整個工程將由建設單位,監理單位和施工單位移交給使用單位或生產單位。
  4.(本小題6分)
  不正確之處有:
 ?。?)“電梯安裝中接受了當?shù)匕踩O(jiān)察機構的指導和監控”(1分)。
  (2)電梯“由總承包公司調試”(1分)。
  (3)“最后由建設單位將檢驗和調試的結果告知……”(1分)。
  應糾正為:
  (1)電梯安裝中必須接受制造單位的指導和監控(1分)。
 ?。?)電梯安裝后,由制造單位檢驗和調試(1分)。
 ?。?)由制造單位將檢驗和調試的結果告知……(1分)。

(二)

  1.(本小題2分)
  工期175天,關鍵線路為①→③→④→⑤→⑥→⑦。
  2.(本小題10分)
  重編的網絡計劃如下:

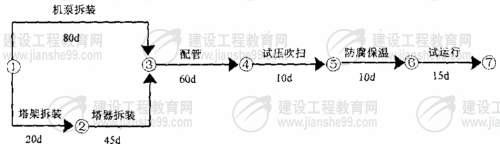

hspace=0

  縮短工期20天(2分),關鍵線路為①→②→⑤→⑥→⑦→⑧→⑨(2分)。
  附加說明:管道試壓吹掃與管道、設備防腐保溫兩工作之間有搭接作業的可能(1分);考慮試運行不可預見因素多,試運行15d時間有壓縮余地,這三項工作存在縮短工期的潛力(1分)。
  3.(本小題3分)
  施工現場對高壓管件焊縫的無損檢測方法是:
 ?、傧韧庥^檢驗;②磁粉(MT);③滲透(PT);④超聲(UT);⑤射線(RT)。
  4.(本小題5分)
  將不合格的高壓管件作不合格品的處理,明顯標識,單獨存放,及時退貨(2分)。A公司索賠成立的條件:①高壓管件為甲供不合格品不屬于承包人責任(1分);②已造成承包人的額外損失(1分);③A公司及時發出了索賠意向書(1分)。

(三)

  1.(本小題5分)
  焊接不屬于風險,它是一種作業活動(或施工工序)(2分)。
  應急響應不屬于風險,它是指發生突發事件采取的應對措施(1分)。
  未識別和評價出起重傷害風險(2分)。建設 工程教 育 網
  2.(本小題5分,第1、2考點各1分,后4個考點,每個考點答對得1分,答對3個以上得3分)
  在焊接反應器時,電焊作業存在有觸電(1分)、高處墜落(1分)、火災(1分);
  物體打擊(1分)、弧光灼眼(1分)和煙塵中毒(1分)的風險。
  3.(本小題6分)
  與該工人簽訂免責合同(1分)。
  未告知工人調換工作崗位后存在的危險因素和防范措施(或回答未對該工人進行培訓)(1分);
  未辦理該工人意外傷害險(或回答工傷保險)(1分)。
  未支付該工人工傷醫療費用(1分)。
  未對該事故報告、調查和處理(2分)。
  4.(本小題4分)
  不能投入使用(1分)。
  因消防泵未安裝,消防系統不能正常運行和發揮作用(1分)。我國《安全生產法》、《勞動法》的三同時制度規定:凡是我國境內新建、改建、擴建的基本建設項目,其安全(衛生)設施必須與主體工程同時設計、同時施工、同時投入生產和使用(2分)。

(四)

  1.(本小題10分)
  由于現場的任何一單臺汽車吊均無法吊起82t的壓縮機,故壓縮機的吊裝應考慮采用兩臺汽車吊進行抬吊(2分)。
  根據Qj=K1K2Q,取K1=1.1
  K2=1.1(2分)
  Q=82+4=86t(1分)
  Qj=1.1×1.1×86=104t(1分)
  兩臺汽車吊分別承受的荷載為
  Q1=Q2=104/2=52t(1分)
  200t吊車臂桿長度為24.4m,作業半徑為9m的情況下.最大起重量71t,大于52t(1分);170t吊車臂桿長為22.7m,作業半徑為7m的情況下,最大起重量75.5t,大于52t(1分)。故一臺200t和一臺170t汽車吊抬吊作業可以滿足壓縮機吊裝的要求(1分)。
  2.(本小題4分)
  對燃?xì)廨啓C(jī),由于Qj=11×(37.41+2)=43t(2分)
  故采用一臺170t或一臺200t汽車吊均可以滿足起吊燃?xì)廨啓C(jī)的要求(2分)。
  3.(本小題4分)
  編制吊裝方案主要依據是:
 ?。?)有關規程(規范)(1分);
  (2)施工組織設計(1分);
 ?。?)被吊裝設備的設計圖紙(有關參數、技術要求)(1分);
 ?。?)施工現場情況(1分)。
  4,(本小題4分)
  還商報監理工程師(業主)審批(2分)。在吊裝方案實施前還應征求吊車司機的意見(2分)。
  5.(本小題8分)建設工 程教育 網
 ?。?)技術可行(2分)。從先進可行、安全可靠、經濟適用、因地制宜等方面進行技術可行性論證。
 ?。?)安全(2分)。對每一種技術可行的方法從技術上進行安全分析。
 ?。?)保證進度(2分)。必須考慮所采用的吊裝方法不能影響整個工程的進度。
 ?。?)成本經濟(2分)。進行吊裝方法的最低成本核算。

(五)

  1.(本小題共9分)
  直接工程費=300萬元
  措施費=直接工程費×5%=300×5%=15萬元(1分)
  直接費=直接工程費+措施費=300+15=315萬元(1分)
  間接費=直接費×10%=315×10%=31.5萬元(1分)
  利潤=(直接費+間接費)×8%=(315+31.5)×8%=27.72萬元(2分)
  稅金=(直接費+間接費+利潤)×3.4%=(315+31.5+27.2)×3.4%=12.71萬(2分)
  設備安裝預算造價(估價)=直接費+間接費+利潤+稅金
  =315+31.5+27.72+12.71=386.93萬元(2分)
  2.(本小題共6分)
  合同預算造價(估價)計算方法一:
  管道安裝預算造價(估價)=23000×0.016%=368萬元(2分,計算錯誤扣1分)
  合同預算總造價(估價)=386.93+368=754.93萬元(1分)
  合同預算造價(估價)計算方法二:
  合同預算總造價(估價)=23000×0.016+368.93=754.93)萬元(3分,計算錯誤扣1分)
  預付款金額=754.94×20%150.99萬元(3分,計算錯誤扣1分)
  3.(本小題共12分)建設工 程教育 網
  第6月管道安裝累計完成工程量27000m,比原估算工程量23000m超出4000m,已超出估算工程量的10%(1分),超出部分其單價應進行調整(1分)。
  超出估算工程量10%的工程量=27000-23000×(1+10%)=1700m(2分,計算錯誤扣1分)
  超量部分單價應調整為:0.016×0.9=0.0144萬元/米(1分)
  第6月管道安裝工程量?jī)r(jià)款=(6000-1700)×0.016+1700×0.144=93.28萬元(3分,計算錯誤扣1分)
  第6月應簽證的工程款=93.28×(1-3%)=90.48萬元(2分)
  第6月實際簽發的付款憑證=90.48-150.99×50%=14.98萬元(2分)
  4.(本小題共3分)
  1.5萬元的修理費應從施工單位的質量保修金中扣除(3分)。

報考指南

一級建造師_報考指南
  • 報 名 時 間

    預計6月開始

  • 大綱 / 教材

    預計1月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計9月初

  • 考 試 成 績

    考試結束后3個月左右

  • 合格證領取

    考后3個月起

閱讀排行

招生
  • 免費試聽
  • 免費直播
  • 免費題庫
達江 工程經濟 零基礎預習免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
