【老師解析】2014一級建造師《水利水電》試題答案解析(案例二)

2015-05-24 14:34   來源:建設工程教育網 字體: 打印 收藏

  2014年一級建造師水利水電工程管理與實務試題及答案(案例二),由老師【達江】帶領專業一級建造師考試教研組團隊完成,是目前網上最權威的一級建造師答案!

  【估分更準確】老師針對每一道一級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!

  2014一級建造師水利水電工程管理與實務答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準!

  ---------------------------------------------------------------

  試題word版:2014年一級建造師《水利水電工程管理與實務》試題及答案解析

  ---------------------------------------------------------------

【老師解析】2014一級建造師《水利水電》試題答案解析

  本工程在施工過程中發生以下事件:

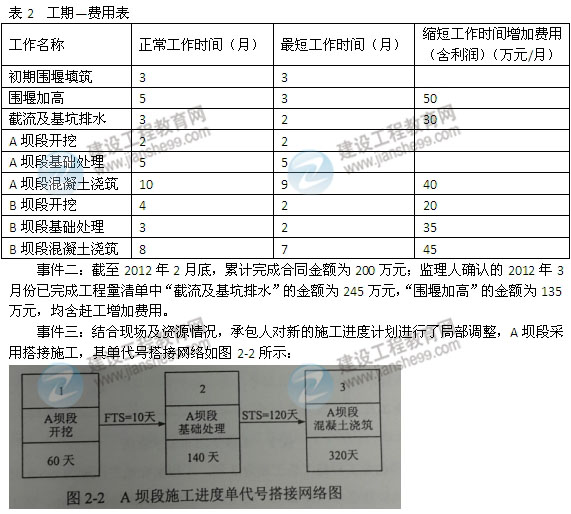

  事件一:由于發包人未按時提供施工場地,造成了開工時間推遲,導致“初期圍堰填筑”的延誤,經測算“初期圍堰填筑”要延至2012年1月30日才能完成。承包人據此向監理人遞交了索賠意向通知書,后經雙方協商達成如下事項:(1)截流時間推遲到2012年2月1日;(2)“圍堰加高”須在2012年5月30日(含5月30日)前完成;(3)完工日期不變,調整進度計劃;(4)承包人依據工期-費用表(如表2所示),重新編制新的施工進度計劃,并提交了趕工措施和增加的費用

【老師解析】2014一級建造師《水利水電》試題答案解析

  【問題】

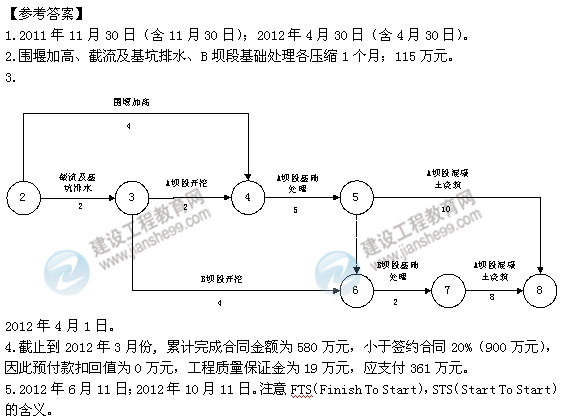

  1.根據原網絡進度計劃,分別指出“初期圍堰填筑”和“圍堰加高”的最早完成日期。

  2.根據事件一,按增加費用最少原則,應如何調整施工進度計劃?計算施工所增加的總費用。

  3.根據事件一,繪制從2012年2月1日起的新施工進度計劃(采用雙代號網絡圖表示),指出“A壩段開挖”的最早開始日期。

  4.計算承包人2012年3月份進度付款申請單中有關款項的金額。

  5.根據事件三,分別指出“A壩段基礎處理”和“A壩段混凝土澆筑”的最早開始日期。

【老師解析】2014一級建造師《水利水電》試題答案解析

【1-7題】  【8-14題】  【15-19題】  【20-26題】  【27-30題】

【案例一】  【案例二】  【案例三】  【案例四】  【案例五】

責任編輯:soso

報考指南

一級建造師_報考指南
  • 報 名 時 間

    預計6月開始

  • 大綱 / 教材

    預計1月公布

  • 準考證打印

    考前10日至一周內

  • 考 試 時 間

    預計9月初

  • 考 試 成 績

    考試結束后3個月左右

  • 合格證領取

    考后3個月起

閱讀排行

招生
  • 免費試聽
  • 免費直播
  • 免費題庫
達江 工程經濟 零基礎預習免費試聽 免費試聽

關注更多

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

網站地圖
回到頂部
折疊
