合同中路基回填土方量為11000m³,綜合單價為20元/m³,且規定實際工程量增加或減少超過(或等于)10%時可調整單價,單價調整為18元/m³或22元/m³。

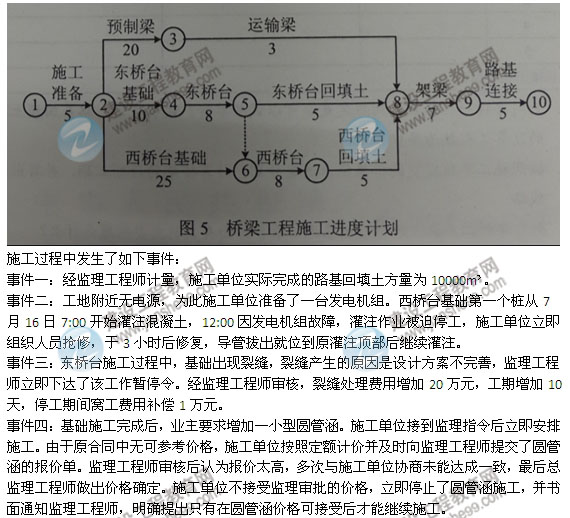

在工程開工前,施工單位向監理單位提交了橋梁施工進度計劃,如圖5所示(單位:天)監理工程師批準了該計劃。
【問題】
1. 按下表計算細粒式瀝青混凝土的直接工程費。(下表序號與題干中序號一致,計算結果保留小數點后一位)
2.針對事件一,根據合同規定是否可以調整單價?說明理由。路基回填土石方的結算工程款為多少萬元?
3.按照施工單位提交的橋梁施工進度計劃,計算橋梁的計劃工期,并寫出關鍵線路。
4.針對事件二,施工單位在樁基施工準備方面存在的主要問題是什么?
5.針對事件二,判斷樁基質量是否合格?說明理由。
6.針對事件三,計算施工單位可以獲得的工期索賠和費用索賠。
7.針對事件四,施工單位停工的做法是否正確?說明理由。
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
