【老師解析】2014年一級建造師市政管理與實務案例試題解析(四)
---------------------------------------------------------------
試題word版:2014年一級建造師《市政公用工程管理與實務》試題及答案解析
---------------------------------------------------------------
2014一級建造師市政管理與實務考試案例四試題及答案,更多試題及答案在網頁下方
背景資料:
某市政工程公司承建城市主干道改造工程標段,合同金額為9800萬元,工程主要內容為:主線高架橋梁、匝道橋梁、擋土墻及引道,如圖4-1所示。橋梁基礎采用鉆孔灌注樁:上部結構為預應力混凝土連續箱梁,采用滿堂支架法現澆施工。邊防撞護欄為鋼筋混凝土結構。
施工期間發生如下事件:
事件一:在工程開工前,項目部會同監理工程師,根據CJJ2-2008《城市橋梁工程施工與質量驗收規范》等確定和劃分了本工程的單位工程(子單位工程)、分部分項工程及檢驗批。
事件二:項目部進場后配備了專職安全管理人員,并為承重支模架編制了專項安全應急預案,應急預案的主要內容有:事故類型和危害程度分析、應急處置基本原則、預防與預警、經濟處置等。

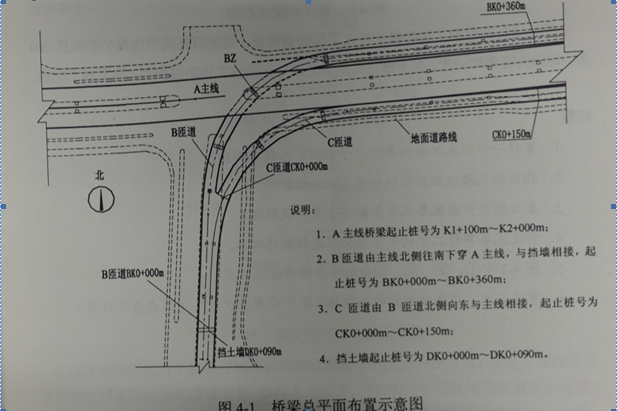

事件三:在施工安排時,項目部認為在主線與匝道交叉部位及交叉口以東主線和匝道并行部位是本工程的施工重點,主要施工內容有:匝道基礎及下部結構、匝道上部結構、主線基礎及下部結構(含B匝道BZ墩)、主線上部結構,在施工期間需要多次組織交通導行,因此必須確定合理的施工順序,項目部經仔細分析確認施工順序如圖4-2所示:
另外項目部配置了邊防撞護欄定型組合鋼模板,每次可澆筑邊防撞護欄長度200米,每四天可周轉一次,在上部結構基本完成后開始施工邊防撞護欄,直至施工完成。
【問題】

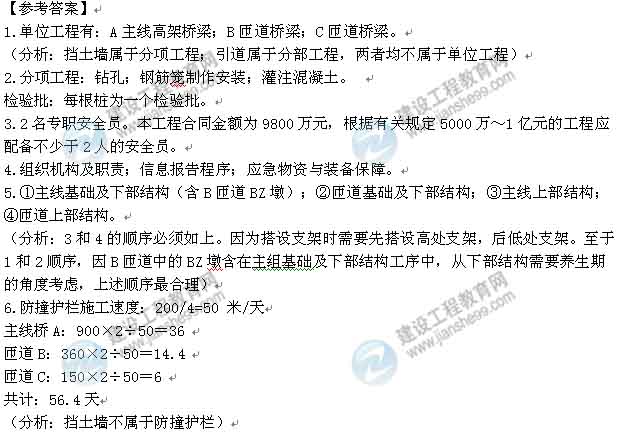

1.事件一中,本工程的單位(子單位)工程有哪些?
2.指出鉆孔灌注樁驗收的分項工程和檢驗批。
3.本工程至少應配備幾名專職安全員?說明理由。
4.補充完善事件二中的專項安全應急預案的內容。
5.圖4-2中①②③④分別對應哪項施工內容?
6.事件三中,邊防撞護欄的連續施工至少需要多少天?(列式分步計算)
[第1-5題] [第6-11題] [第12-15題] [第16-20題] [第21-25題] [第26-30題]
·2014年一級建造師試題答案及詳細解析(不斷更新)
·【老師解析】2014年一級建造師《工程經濟》試題及答案解析(視頻版解析)
·【老師解析】2014年一級建造師《法規及相關知識》試題及答案解析(視頻版解析)
·【老師解析】2014年一級建造師《項目管理》試題及答案解析
·【老師解析】2014年一級建造師《建筑實務》試題及答案解析(視頻版解析)
·【老師解析】2014年一級建造師《市政實務》試題及答案解析(視頻版解析)
·【老師解析】2014年一級建造師《機電實務》試題及答案解析
·【老師解析】2014年一級建造師《公路實務》試題及答案解析
·【老師解析】2014年一級建造師《水利水電》試題及答案解析
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
