    一級建造師考試建筑工程項目施工管理:流水施工方法

    2018-12-14 13:49 來源:建設工程教育網
    打印
    字體:

      一級建造師考試建筑工程項目施工管理:流水施工方法,2018年一級建造師考試結束不久,就有許多小伙伴開始準備2019年一級建造師考試了,為了幫助大家高效備考2019年一級建造師考試,今天為大家整理了一級建造師考試建筑工程項目施工管理:流水施工方法,希望對大家有幫助!

      1A422011 流水施工方法(條)

      知識點小結及案例分析

      一、施工組織實施的方式

      工程施工組織實施的方式分三種:依次施工、平行施工、流水施工。

      二、流水施工的特點

      1.科學利用工作面,爭取時間,合理壓縮工期;

      2.工作隊實現專業化施工,有利于工作質量和效率的提升;

      3.工作隊及其工人、機械設備連續作業,同時使相鄰專業工作隊的開工時間能夠最大限度地搭接,減少窩工和其他支出,降低建造成本;

      4.單位時間內資源投入量較均衡,有利于資源組織與供給。

      三、流水施工參數

      1.工藝參數

      (1)施工過程

      (2)流水強度

      2.空間參數

      (1)施工段數(M)

      (2)施工層數

      3.時間參數

      (1)流水節拍

      (2)流水步距(K)

      (3)工期(T)

      四、流水施工的基本組織形式

      根據流水節拍,主要可分為無節奏流水、等節奏流水、異節奏流水(等步距、異步距)。

      (一)無節奏流水

      1.特點

      (1)各施工過程在各施工段上的流水節拍不全相等;

      (2)相鄰施工過程的流水步距不盡相等;(取大差法)

      (3)專業隊數等于施工過程數;

      (4)各專業工作隊都能夠在各施工段上連續作業,但有的施工過程間可能有間歇時間。

      2.工期計算公式:T=∑tn+∑k-∑C+∑G

      說明:

      (1)tn:最后一個施工過程的流水節拍

      (2)K:流水步距

      (3)C:提前插入時間(平行工作時間)

      (4)G:間歇時間(包括組織間歇和技術間歇時間)

      3.橫道圖的識讀及繪制

      4.案例分析(2016年試題摘錄)

      背景資料:某綜合樓工程,地下三層,地上二十層,總建筑面積68000m2,地基基礎設計等級為甲級,灌注樁筏板基礎,現澆鋼筋混凝土框架剪力墻結構,建設單位與施工單位按照《建設工程施工合同(示范文本)》(GF-2013-0201)簽訂了施工合同,約定竣工時需向建設單位移交變形測量報告,部分主要材料由建設單位采購提供,施工單位委托第三方測量單位進行施工階段的建筑變形測量。

      裝修施工單位將地上標準層(F6~F20)劃分為三個施工單位段組織流水施工,各施工段上均包含三個施工工序,其流水節拍如下表所示:

      標準層裝修施工流水節拍參數一覽表(時間單位:周)

    流水節拍
    施工過程
    工序①
    工序②
    工序③
    施工段
    F6~F10
    4
    3
    3
    F11~F15
    3
    4
    6
    F16~F20
    5
    4
    3

      問題:

      1.計算標準層裝修的工期。

      2.參照下圖示,在答題卡上相應位置繪制標準層裝修的流水施工橫道圖?!?/p>

    施工過程
    施工進度(周)
    1
    2
    3
    4
    5
    6
    7
    8
    9
    10
    工序①

    工序②

    工序③

      『正確答案』

      1.T=∑tn+∑k-∑C+∑G=(3+6+3)+(5+4)=21(周)

    一級建造師考試建筑工程項目施工管理:流水施工方法

      (二)等節奏流水

      1.特點

      (1)所有施工過程在各個施工段的流水節拍均相等;

      (2)相鄰施工過程的流水步距相等,且等于流水節拍;

      (3)專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工任務;

      (4)各個專業工作隊在各施工段上能夠連續作業,各施工過程之間沒有空閑時間。

      2.工期計算公式:

      T=ΣK+Σtn+∑G-∑C

      或T=(M+N-1)K-∑C+∑G

      3.橫道圖的識讀及繪制

      4.案例分析(2012年試題摘錄)

      背景資料:某大學城工程,包括結構形式與建設規模一致的四棟單體建筑。每棟建筑面積為21000m2,地下2層,地上四層,層高4.2m,鋼筋混凝土框架-剪力墻結構。A施工單位與建設單位簽訂了施工總承包合同,合同約定,除主體結構外的其他分部分項工程施工,總承包單位可以自行依法分包,建設單位負責供應油漆等部分材料。合同履行過程中,發生了下列事件:

      事件一:A施工單位擬對四棟單體建筑的某分項工程組織流水施工,其流水施工參數見表2-1-2。

      表2-1-2

    施工過程
    流水節拍(單位:周)

    單體建筑一
    單體建筑二
    單體建筑三
    單體建筑四
    I
    2
    2
    2
    2
    2
    2
    2
    2
    2
    2
    2
    2

      其中:施工順序Ⅰ→Ⅱ→Ⅲ;施工過程Ⅱ與施工過程Ⅲ之間存在工藝間隔時間1周。

      問題:

      1.事件一中,最適宜采用何種流水施工組織形式?除此之外,流水施工通常還有哪些基本組織形式?

      2.繪制事件一中流水施工進度計劃橫道圖,并計算其流水施工工期。

      『正確答案』

      1.事件一中,最適宜采用等節奏流水施工組織形式,除此之外還有異節奏流水施工、無節奏流水施工組織形式。

      2.流水施工進度計劃橫道圖

    一級建造師考試建筑工程項目施工管理:流水施工方法

      工期T=(M+N-1)×K+ΣG=(4+3-1)×2+1=13(周)

      (三)異步距異節奏流水

      1.特點:

      (1)同一施工過程在各個施工段上的流水節拍都相等,不同施工過程之間的流水節拍不盡相等。

      (2)相鄰施工過程之間的流水步距不盡相等。

      (3)專業工作隊數目等于施工過程數目(某一個過程組織一個專業隊)。

      (4)各個專業工作隊在各施工段上都能夠連續作業,各施工過程之間沒有間隔時間。

      2.工期計算公式:T=∑tn+∑k-∑C+∑G

      3.橫道圖的識讀及繪制

      4.案例分析

      說明:教材案例【案例1A422011】第1問即是異步距異節奏流水施工

      (四)等步距異節奏流水(成倍流水)

      1.特點

      (1)同一施工過程在各個施工段上的流水節拍都相等,不同施工過程的流水節拍不等,其值為倍數關系。

      (2)相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數。

      (3)專業工作隊數目大于施工過程數目,部分或全部施工過程按倍數增加相應專業工作隊。(某施工過程應組織的工作隊數=該過程的流水節拍/最大公約數)

      (4)各個專業工作隊在各施工段上能夠連續作業,各施工過程間沒有間隔時間。

      2.工期計算公式:T=(M+N-1)K-∑C+∑G

      說明:

      M:施工段總數

      N:工作隊總數

      3.橫道圖的識讀及繪制

      4.案例分析

      說明:教材案例【案例1A422011】第2、3問即是等步距異節奏流水施工(成倍節拍流水)

      【案例1A422011】

      背景資料:某工程包括三個結構形式與建造模式完全一樣的單體建筑,共由五個施工過程組成,分別為:土方開挖、基礎施工、地上結構、二次砌筑、裝飾裝修。根據施工工藝要求,地上結構、二次砌筑兩施工過程間時間間隔為2周。

      現在擬采用五個專業工作隊組織施工,各施工過程的流水節拍見表1A422011。

      表1A422011

    施工過程編號
    施工過程
    流水節拍(周)
    土方開挖
    2
    基礎施工
    2
    地上結構
    6
    二次砌筑
    4
    裝飾裝修
    4

      問題:

      (1)上述五個專業工程隊組織流水施工屬于何種形式的流水施工,繪制其流水施工進度計劃圖,并計算總工期。

      (2)根據本工程的特點,適合采用何種形式的流水施工形式,并簡述理由。

      (3)如果采用第二問的方式,重新繪制流水施工進度計劃,并計算總工期。

      參考答案:

      (1)按上述五個專業工作隊組織的流水施工屬于無節奏流水施工(也可理解為異步距異節奏流水)。根據表1A422011中數據,采用“大差法”(累計相加,錯位相減,取大差值)計算流水步距:

      ①各施工過程流水節拍的累加數列:

      施工過程Ⅰ:2 4 6

      施工過程Ⅱ:2 4 6

      施工過程Ⅲ:6 12 18

      施工過程Ⅳ:4 8 12

      施工過程Ⅴ:4 8 12

      ②錯位相減,取最大值得流水步距

    一級建造師考試建筑工程項目施工管理:流水施工方法

     ?、劭偣て?/p>

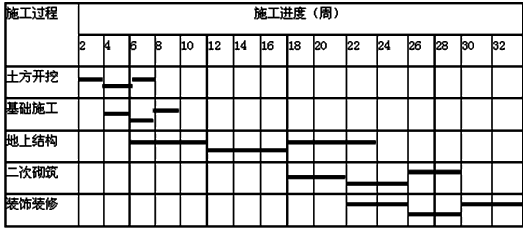

    一級建造師考試建筑工程項目施工管理:流水施工方法

      圖1A420011-1流水施工進度計劃

    一級建造師考試建筑工程項目施工管理:流水施工方法

      (2)本工程比較適合成倍節拍流水施工。

      理由:因五個施工工程的流水節拍分別為2、2、6、4、4,存在最大公約數,且最大公約數為2,所以本工程組織成倍節拍流水施工最理想。

      (3)如采用成倍節拍流水施工,,則應增加相應的專業隊。

      流水步距:K=min(2,2,6,4,4)=2(周)

      確定專業隊數:

      bⅠ=2/2=1

      bⅡ=2/2=1

      bⅢ=6/2=3

      bⅣ=4/2=2

      bⅤ=6/2=2

      流水施工工期:

      T=(M+N-1)K+G=(3+9-1)×2+2=24(周)

    一級建造師考試建筑工程項目施工管理:流水施工方法

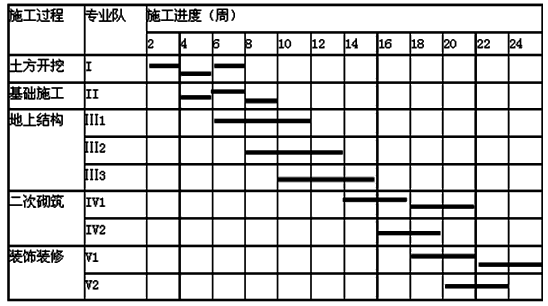

      圖1A422011-2 成倍節拍流水施工進度計劃

    • 免費試聽
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥89元起
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
