【老師解析】2015年二建管理試題答案及解析(61-66題)

2015-05-30 20:57   來源:建設工程教育網 字體: 打印 收藏

  2015年二級建造師《建設工程施工管理》試題及答案(第61-66題),由老師【達江】帶領專業二級建造師考試教研組團隊完成!

  老師針對每一道二級建造師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!

  2015年二級建造師《建設工程施工管理》答案及解析由老師整理而成,部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準!jianshe99發布二建試題答案解析

  【試題視頻解析】2015年二級建造師試題答案及視頻解析

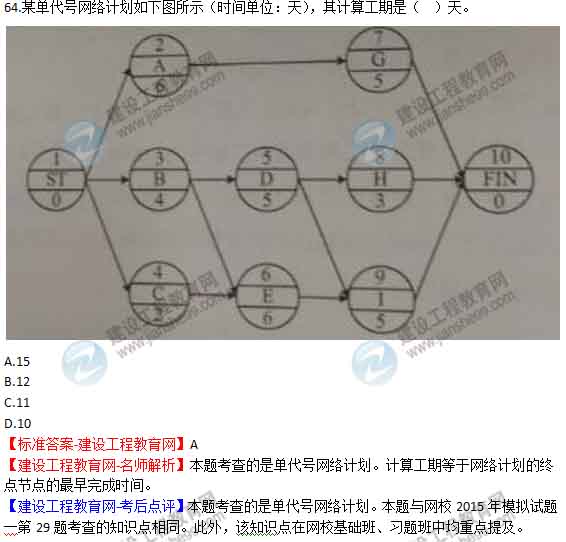

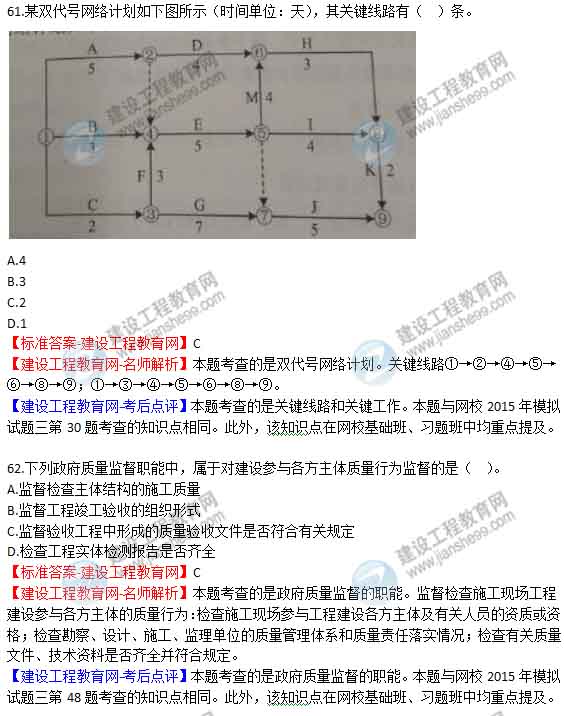

63.某工程采用單價合同,施工過程中承包人向發包人提交了已完工程量報告,發包人決定進行工程計量,下列計量結果有效的是(?。?/span>

A.發包人在計量前24小時通知承包人,但計量時承包人沒有在場

B.發包人在沒有通知承包人的情況下到現場計量

C.發包人沒有在預定的時間去現場計量,而是在方便的時候進行計量

D.發包人單獨對承包人返工重做的分項工程計量

【標準答案-建設工程教育網】A

【建設工程教育網-老師解析】本題考查的是單價合同的計量。發包人認為需要進行現場計量核實時,應在計量前24小時通知承包人。承包人收到通知后不派人參加計量,視為認可發包人的計量核實結果。

【建設工程教育網-考后點評】本題考查的是單價合同的計量。本題與網校2015年基礎班練習中心2Z102030合同價款約定于工程結算第2題考查的知識點相同。此外,該知識點在網校基礎班、習題班中均重點提及。

65.下列施工質量控制的工作中,屬于事前質量控制的是( )。

A.分析可能導致質量問題的因素并制定預防措施

B.隱蔽工程的檢查

C.工程質量事故的處理

D.進場材料抽樣檢驗或試驗

【標準答案-建設工程教育網】A

【建設工程教育網-老師解析】本題考查的是施工質量控制的基本環節。事前質量控制即在正式施工前進行的事前主動質量控制,通過編制施工質量計劃,明確質量目標,制定施工方案,設置質量管理點,落實質量責任,分析可能導致質量目標偏離的各種影響因素,針對這些影響因素制定有效的預防措施,防患于未然。

【建設工程教育網-考后點評】本題考查的是施工質量控制的基本環節。本題與網校2015年模擬試題二第41題考查的知識點相同。此外,該知識點在網?;A(chǔ)班、習題班中均重點提及。

66.下列施工進度控制措施中,屬于管理措施的是(?。?。

A.編制進度控制工作流程

B.重視信息技術的應用

C.優選施工方案

D.進行進度控制的會議組織設計

【標準答案-建設工程教育網】B

【建設工程教育網-老師解析】本題考查的是施工方進度控制的管理措施。選項A、D屬于組織措施;選項C屬于技術措施。

【建設工程教育網-考后點評】本題考查的是施工方進度控制的管理措施。本題與網校2015年基礎班練習中心2Z103040施工進度控制的任務和措施第39題考查的知識點相同。此外,該知識點在網?;A(chǔ)班、習題班中均重點提及。



  到建設工程教育網論壇(bbs.jianshe99.com)與大家討論

【1-6題】 【7-12題】 【13-18題】 【19-24題】 【25-30題】 【31-36題】

【37-42題】 【43-48題】 【49-54題】 【55-60題】 【61-66題】 【67-72題】

【73-78題】 【79-84題】 【85-90題】 【91-95題】
