2011年二級建造師資格考試《建設工程施工管理》練習題2

2011-04-12 14:33  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

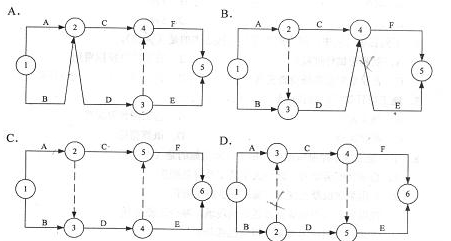

  1.某分部工程各工作之間的邏輯關系如下表所示。根據該邏輯關系表繪出的正確網絡圖是(  )。

工作

A

B

C

D

E

F

緊前工作

A

A、B

D

C、D

網絡圖

  2.在工程網絡計劃中,關鍵工作是指(  )的工作。
  A.雙代號時標網絡計劃中箭線上無波形線
  B.與其緊后工作之間時間間隔為零
  C.最早開始時間與最遲開始時間相差最小
  D.雙代號網絡計劃中兩端節點均為關鍵節點

  3.關于時差的定義,下列說法正確的是(  )。
  A.自由時差是在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間
  B.自由時差是在不影響其緊后工作最遲開始時間的前提下,本工作可以利用的機動時間
  C.總時差是在不影響其緊后工作最早完成時間的前提下,本工作可以利用的機動時間
  D.總時差是在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間

  4.某工程施工網絡計劃經工程師批準后實施。已知工作A有5天的自由時差和8天的總時差。由于第三方原因,使工作A的實際完成時間比原計劃延長了12天。在無其它干擾的情況下,該工程的實際工期將延長(  )天。
  A.3
  B.4
  C.7
  D.12

  5.工程雙代號時標網絡計劃中,某工作箭線上的波形線表示(  )。
  A.該工作的自由時差
  B.該工作的總時差
  C.該工作與其緊前工作之間的時間間隔
  D.該工作與其緊前工作之間的時距

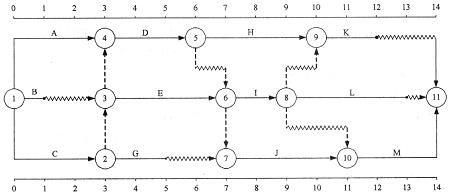

  6.某工程雙代號時標網絡計劃如下圖所示(單位:天)。工作A的總時差和自由時差分別為(  )天?! ?/p>

某工程雙代號時標網絡計劃

  A.1和0
  B.1和1
  C.2和0
  D.0和0

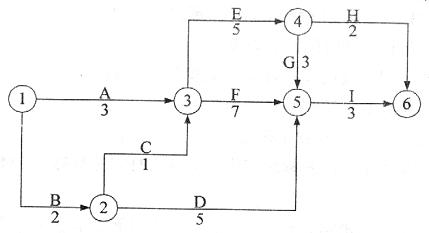

  7.某工程雙代號網絡計劃如下圖所示(單位:天)。該網絡計劃的關鍵線路為(  )。

關鍵線路

  A.①一③一⑤一⑥
  B.①一③一④~⑤一⑥和①一②一③一④一⑤一⑥
  C.①一②一⑤一⑥和①一②一③一④一⑥
  D.①一②一③一⑤一⑥

  8.在對影響施工質量的要素進行控制時,施工單位積極做好與施工現場周邊單位的溝通、協調,屬于(     )的控制。
  A.施工質量管理環境
  B.施工作業環境
  C.現場自然環境條件
  D.施工技術環境

  9.施工質量保證體系的運行,應按照(  )循環的方式展開控制。
  A.計劃一處理一實施一檢查
  B.實施一檢查一計劃一處理
  C.計劃一實施一檢查一處理
  D.計劃一檢查一實施一處理

  10.下列質量檢查方法中,屬于施工現場質量檢查實測法的是(  )。
  A.理化試驗
  B.超聲波探傷
  C.用線錘吊線檢查垂直度
  D.用敲擊工具進行音感檢查

  參考答案

  1、C;2、C;3、A;4、B;5、A;6、A;7、B;8、A;9、C;10、C;

閱讀排行

更多
二建機考系統

免費視頻

更多
  • 二級建造師考試
    施工管理零基礎預習

    李娜老師

  • 二級建造師考試
    工程法規零基礎預習

    王欣老師

  • 二級建造師考試
    建筑實務零基礎預習

    張小強老師

  • 二級建造師考試
    市政實務零基礎預習

    田洋老師

  • 二級建造師考試
    機電實務零基礎預習

    康仁杰老師

  • 二級建造師考試
    公路實務零基礎預習

    李金貝老師

  • 二級建造師考試
    水利實務零基礎預習

    李珊珊老師

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
