2011年一級建造師《水利水電》復習題集網上增值服務(一)
“全國一級建造師執業資格考試輔導(2011年版)”
《水利水電工程管理與實務復習題集》
2011年網上增值服務(1)
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
1.《水利水電工程等級劃分及洪水標準》(SL 252-2000)規定,水利水電工程根據其工程規模、效益以及在國民經濟中的重要性,劃分為( ?。┑?。
A.三
B.四
C.五
D.六
2.用以改善河流的水流條件,調整河流水流對河床及河岸的作用以及為防護水庫、湖泊中的波浪和水流對岸坡沖刷的建筑物稱為 ( ?。?。
A.泄水建筑物
B.輸水建筑物
C.整治建筑物
D.取水建筑物
3.某水利水電工程的導流建筑物級別為4級,其結構為土石結構,則該導流建筑物的洪水標準為( ?。?。
A.50~20
B.20~10
C.10~5
D.5~3
4.建筑材料中,水泥按功能分類屬于( ?。?。
A.結構材料
B.防水材料
C.膠凝材料
D.防護材料
5.對于高程放樣中誤差要求不大于±10mm的部位,應采用( )。
A.視距法
B.直角交匯法
C.水準測量法
D.解析三角高程法
6.屬于水工建筑物偶然作用荷載的是( )。
A.地震作用荷載
B.地應力
C.靜水壓力
D.預應力
7.對于重要建筑物的設計烈度可在基本烈度的基礎上( ?。?。
A.提高1度
B.提高2度
C.降低1度
D.降低2度
8.圍堰是保護水工建筑物干地施工的必要( )。
A.擋水建筑物
B.泄水建筑物
C.過水建筑物
D.不過水建筑物
9.地基處理中的灌漿按其目的可分為固結灌漿、帷幕灌漿和( ?。┑?。
A .壓力灌漿
B.接觸灌漿
C.高壓噴射灌漿
D.黏土灌漿
10.ⅩⅤ級巖石的堅固系數的范圍是( )。
A.10~25
B.20~30
C.20~25
D.25~30
11.大型基坑開挖和大型采石場開采的主要爆破方法是( ?。?。
A.淺孔爆破法
B.深孔爆破法
C.洞室爆破法
D.光面爆破法
12.碾壓土石壩壩面作業保證壓實質量的關鍵要求是( ?。?。
A.鋪料均勻
B.按設計厚度鋪料平整
C.鋪料宜平行壩軸線進行
D.采用推土機散料平土
13.混凝土面板垂直縫砂漿條鋪設的施工程序正確的是( ?。?。
A.先鋪止水,再鋪砂漿,架立側模
B.先鋪砂漿,再鋪止水,架立側模
C.架立側模,再鋪止水,鋪砂漿
D.架立側模,再鋪砂漿,鋪止水
14.可以改善混凝土拌合物流動性能的外加劑是( ?。?。
A.速凝劑
B.減水劑
C.膨脹劑
D.防水劑
15.混凝土壩采用豎縫分塊時,澆塊高度一般在( ?。﹎以內。
A.1
B.2
C.3
D.4
16.適合于挖掘淤泥、礫石、卵石和黏性土,而不適合挖掘細砂和粉砂土的挖泥船是()。
A.抓揚式挖泥船
B.鏟揚式挖泥船
C.耙吸式挖泥船
D.鏈斗式挖泥船
17.水閘按過閘流量大小可分為大、中、小型三種形式,其中大型水閘的過閘流量為( ?。┮陨稀?br /> A.1000m3/s
B.4000m3/s
C.2000m3/s
D.1500m3/s
18.發電機和電動機等旋轉電機著火時,宜用( )滅火劑滅火。
A.二氧化碳
B.泥土
C.干粉
D.砂子
19.進入建設實施階段的重要標志是( )。
A.主體工程開始建設實施
B.臨時工程開始建設實施
C.已辦理報建手續
D.有關土地使用權已經批準
20.根據《水利工程建設項目施工分包管理暫行規定》,分包工程量除項目法人在標書中指定部分外,一般不得超過承包合同總額的( ?。?br /> A.15%
B.20%
C.30%
D.40%
二、多項選擇題(共l0題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.水工建筑物中的壩體按構造分類,可分為( )。
A.重力壩
B.拱壩
C.支墩壩
D.重力拱壩
E.土石壩
22.水工建筑物上所承受的主要水力荷載包括( )。
A.靜水壓力
B.揚壓力
C.冰壓力
D.水錘壓力
E.浪壓力
23.均質土壩最常用的土料是( ?。?,要求其應具有一定的抗?jié)B性和強度。
A.砂質黏土
B.黏土
C.細砂
D.砂礫石
E.壤土
24.有抗凍要求的混凝土應優先采用( ?。?br /> A.硅酸鹽水泥
B.普通硅酸鹽水泥
C.硅酸鹽大壩水泥
D.抗硫酸鹽硅酸鹽水泥
E.礦渣硅酸鹽水泥
25.輕型井點降水適用于( ?。?br /> A.黏土、粉質黏土、粉土的地層
B.含水層滲透系數K宜大于1.0m/d
C.基坑邊坡不穩,易產生流土、流砂、管涌等現象
D.第四系含水層厚度大于5.0m
E.基坑地下水位超出基礎底板或洞底標高不大于2.0m
26.施工導流的基本方式分為( ?。?。
A.明渠導流
B.全段圍堰導流
C.隧洞導流
D.束窄河床導流
E.分段圍堰導流
27.槽孔型混凝土墻施工依槽孔的成槽方法有( ?。?。
A.射水法
B.抓斗開挖槽孔
C.沖擊鉆或回轉造槽孔
D.鋸槽法
E.深層攪拌樁成墻
28.碾壓混凝土的溫控措施有( ?。?br /> A.采用低熱大壩水泥
B.少摻粉煤灰
C.用冷水拌合及骨料預冷的方式降低澆筑溫度
D.利用層面散熱降溫
E.安排在低溫季節澆筑基礎層
29.根據《碾壓式土石壩施工技術規范》(DL/T 5129-2001),土石壩筑壩材料施工試驗項目包括( ?。?。
A.調整土料含水率
B.調整土料級配工藝
C.碾壓試驗
D.堆石料開采爆破試驗
E.土料開挖級別
30.征地補償和移民安置資金包括()。
A.土地補償費、安置補助費
B.勘測設計科研費、實施管理費、技術培訓費
C.安置區移民的生產生活費
D.庫底清理費和淹沒區文物保護費
E.移民個人財產補償費和搬遷費
三、案例分析題(共5題,前3題各20分,后2題各30分)
(一)
背景資料:

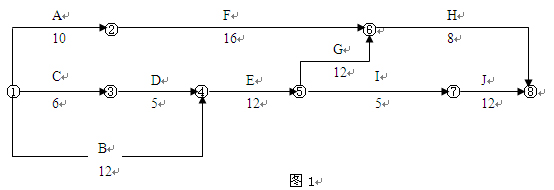

某土石壩分部工程的網絡計劃如圖1,計算工期為44天。根據技術方案,確定A、D、I三項工作使用一臺機械順序施工。
問題:

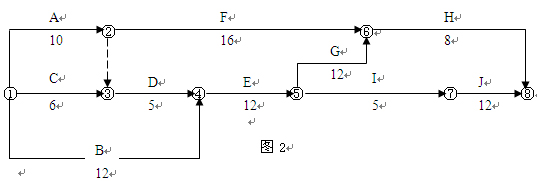

1.按A→D→I順序組織施工,則網絡計劃變?yōu)閳D2所示。
?。?)計算工期是多少天?
?。?)機械在現場的使用和閑置時間各是多少天?
2.如按D→A→I順序組織施工:
?。?)畫出該種方案的網絡計劃。
(2)計算工期是多少天?
?。?)機械在現場的使用和閑置時間各是多少天?
3.比較以上兩個方案,判斷哪個方案更好。
4.若監理機構批準D→A→I順序施工,施工中由于項目法人原因,B項工作時間延長5天,承包商提出要求延長5天工期。
?。?)你認為工期延長幾天合理?為什么?
?。?)承包商可索賠的機械閑置時間為多少天?為什么?
(二)
背景資料:
某堤防工程項目業主與承包商簽訂了工程施工承包合同。合同中估算工程量為5300m3,單價為180元/m3.合同工期為6個月。有關付款條款如下:
1.開工前業主應向承包商支付估算合同總價20%的工程預付款;
2.業主自第一個月起,從承包商的工程款中,按5%的比例扣留保修金;
3.當累計實際完成工程量超估算工程量的10%時,對超過部分進行調價,調價系數為0.9;
4.每月簽發付款最低金額為15萬元;
5.工程預付款從乙方獲得累計工程款超過估算合同價的30%以后的下一個月起,至第5個月均勻扣除。
承包商每月實際完成并經簽證確認的工程量見下表。
每月實際完成工程量
月份 | 1 | 2 | 3 | 4 | 5 | 6 |
完成工程量(m3) | 800 | 1000 | 1200 | 1200 | 1200 | 500 |
累計完成工程量(m3) | 800 | 1800 | 3000 | 4200 | 5400 | 5900 |
問題:
1.估算合同總價為多少?
2.工程預付款為多少?工程預付款從哪個月起扣留?每月應扣工程預付款為多少?
3.每月工程量價款為多少?應簽證的工程款為多少?應簽發的付款憑證金額為多少?
(三)
背景資料:
某大型防洪工程由政府投資興建。項目法人委托某招標代理公司代理施工招標。招標代理公司依據有關規定確定該項目采用公開招標方式招標,招標公告在當地政府規定的招標信息網上發布。招標文件中規定:投標擔保可采用投標保證金或投標保函方式擔保。評標方法采用經評審的最低投標價法。投標有效期為60天。
項目法人對招標代理公司提出以下要求:為避免潛在的投標人過多,項目招標公告只在本市日報上發布,且采用邀請方式招標。
項目施工招標信息發布后,共有9家投標人報名參加投標。項目法人認為報名單位多,為減少評標工作量,要求招標代理公司僅對報名單位的資質條件、業績進行資格審查。開標后發生的事件如下:
事件1:A投標人的投標報價為8000萬元,為最低報價,經評審推薦為中標候選人。
事件2:B投標人的投標報價為8300萬元,在開標后又提交了一份補充說明,提出可以降價5%.事件3:C投標人投標保函有效期為70天。
事件4:D投標人投標文件的投標函蓋有企業及其法定代表人的印章,但沒有加蓋項目負責人的印章。
事件5:E投標人與其他投標人組成聯合體投標,附有各方資質證書,但沒有聯合體共同投標協議書。
事件6:F投標人的投標報價為8600萬元,開標后談判中提出估價為800萬元的技術轉讓。
事件7:G投標人的投標報價最高,故F投標人在開標后第二天撤回了其投標文件。
問題:
1.項目法人對招標代理公司提出的要求是否正確?說明理由。
2.分析A、B、C、D、E、F投標人的投標文件是否有效或有何不妥之處。說明理由。
3.G投標人的投標文件是否有效?對其撤回投標文件的行為,項目法人可如何處理?
4.該項目中標人應為哪一家?合同價為多少?
(四)
背景資料:
某高土石壩壩體施工項目,業主與施工總承包單位簽訂了施工總承包合同,并委托了工程監理單位實施監理。
施工總承包完成樁基工程后,將深基坑支護工程的設計委托給了專業設計單位,并自行決定將基坑的支護和土方開挖工程分包給了一家專業分包單位施工,專業設計單位根據業主提供的勘察報告完成了基坑支護設計后,即將設計文件直接給了專業分包單位,專業分包單位在收到設計文件后編制了基坑支護工程和降水工程專項施工組織方案,施工組織方案經施工總承包單位項目經理簽字后即由專業分包單位組織了施工。
專業分包單位在施工過程中,由負責質量管理工作的施工人員兼任現場安全生產監督工作。土方開挖到接近基坑設計標高時,總監理工程師發現基坑四周地表出現裂縫,即向施工總承包單位發出書面通知,要求停止施工,并要求立即撤離現場施工人員,查明原因后再恢復施工,但總承包單位認為地表裂縫屬正?,F象沒有予以理睬。不久基坑發生嚴重坍塌,并造成4名施工人員被掩埋,經搶救3人死亡,1人重傷。
事故發生后,專業分包單位立即向有關安全生產監督管理部門上報了事故情況。經事故調查組調查,造成坍塌事故的主要原因是由于地質勘察資料中未標明地下存在古河道,基坑支護設計中未能考慮這一因素造成的。事故中直接經濟損失80萬元,于是專業分包單位要求設計單位賠償事故損失80萬元。
問題:
1.請指出上述整個事件中有哪些做法不妥,并寫出正確的做法。
2.根據《水利工程建設安全生產管理規定》,施工單位應對哪些達到一定規模的危險性較大的工程編制專項施工方案?
3.本事故可定為哪種等級的事故?
4.這起事故的主要責任人是哪一方?并說明理由。
(五)
背景資料:
某承包商在混凝土重力壩施工過程中,采用分縫分塊常規混凝土澆筑方法。由于工期緊,澆筑過程中氣溫較高,為保證混凝土澆筑質量,承包商積極采取了降低混凝土的入倉溫度等措施。
在某分部工程施工過程中,發現某一單元工程混凝土強度嚴重不足,承包商及時組織人員全部進行了返工處理,造成直接經濟損失20萬元,構成了一般質量事故。返工處理后經檢驗,該單元工程質量符合優良標準,自評為優良。
在該分部工程施工過程中,由于養護不及時等原因,造成另一單元工程壩體內出現較大裂縫和空洞,還有個別單元工程出現細微裂縫和表面裂縫。在發現問題后,承包商都及時采取了相應的措施進行處理。
在該分部工程施工過程中,對5號壩段混凝土某一單元工程模板安裝質量檢查結果如下表所示。
5號壩段混凝土某一單元工程模板安裝質量檢查結果
單位工程名稱 | 混凝土大壩 | 單元工程質量 | 混凝土788m3 ,模板面積145.8m2 | ||||||||||
分部工程名稱 | 溢流壩段 | 施工單位 | ××× | ||||||||||
單元工程名稱、部位 | 5號壩段,▽2.5~4.0m | 檢查日期 | ×年 × 月× 日 | ||||||||||
項次 | 檢 查 項 目 | 質 量 標 準 | 檢 驗 記 錄 | ||||||||||
1 | △穩定性\剛度和強度 | 符合設計要求(支撐牢固,穩定) | 采用鋼模板,鋼支撐和木方,穩定性、剛度和強度滿足設計要求 | ||||||||||
2 | 模板表面 | 光潔、無污物、接縫嚴密 | 光潔、無污物、接縫嚴密 | ||||||||||
項次 | 檢測項目 | 設計值 | 允許偏差 | 實 測 值 | 合格點數 | 合 格 率(%) | |||||||
外露表面 | 隱蔽 內面 | ||||||||||||
√鋼模 | 木模 | ||||||||||||
1 | 模板平整度;相鄰兩板面高差 | 2 | 3 | 5 | 0.3,1.2,2.8,0.7,0.2,0.7,0.9,1.5 | ||||||||
2 | 局部不平 | 2 | 5 | 10 | 1.7,2.3,0.2,0.4,1.0,1.2,0.7,2.4 | ||||||||
3 | 面板縫隙 | 1 | 2 | 2 | 0.2,0.5,0.7,0.2,1.1,0.4,0.5,0.9 0.3,0.7 | ||||||||
4 | 結構物邊線與設計邊線 | 8.5m×15.5m | 10 | 15 | 8.747,8.749,8.752,8.750,15.51, 15.508,15.50,15.409 | ||||||||
5 | 結構物水平斷面內部尺寸 | ±20 | / | ||||||||||
6 | 承重模板標高 | 2.5m | ±5 | 2.50,2.50,2.505,2.510 | |||||||||
7 | 預留孔、洞尺寸及位置 | ±10 | / | ||||||||||
檢測結果 | |||||||||||||
評定意見 | 工序質量等級 | ||||||||||||
施工 單位 | ××× ×年×月×日 | 監理 單位 | ××× ×年×月×日 |
分部工程施工完成后,質檢部門及時統計了該分部工程的單元工程施工質量評定情況:20個單元工程質量全部合格,其中12個單元工程被評為優良,優良率60%;關鍵部位單元工程質量優良;原材料、中間產品質量全部合格,其中混凝土拌合質量優良。該分部工程自評結果為優良。
問題:
1.在大體積混凝土澆筑過程中,可采取哪些具體措施降低混凝土的入倉溫度?
2.對上述混凝土內外部出現的不同裂縫可采取哪些處理措施?
3.上述經承包商返工處理的單元工程質量能否自評為優良?為什么?
4.根據混凝土模板安裝質量檢查檢測結果,指出該工序的施工質量等級并說明理由。
參考答案
一、單項選擇題
1.C 2.C 3.B 4.C 5.B 6.A 7.A 8.A 9.B 10.C 11.B 12.B 13.B 14.B 15.C 16.A 17.A 18.A 19.A 20.C
二、多項選擇題
21.ABC 22.ABCE 23.AE 24.ABC 25.AC 26.BE 27.ABCD 28.ACDE 29.ABCD 30. ABDE
三、案例分析題
(一)
1.(1)計算工期為47天。
?。?)機械在現場的使用時間是20天,閑置時間是12天。
2.(1)按D→A→I順序組織施工的網絡圖如下圖所示。

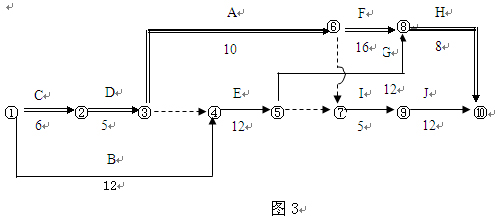

?。?)計算工期為45天。
?。?)機械在現場的使用時間是20天,閑置時間是3天。
3.按A→D→I的順序施工,工期較長(47天),機械閑置時間較多(12天);
按D→A→I順序施工,工期較短(45天),機械閑置時間較少(3天);
所以按D→A→I順序施工的方案較優。

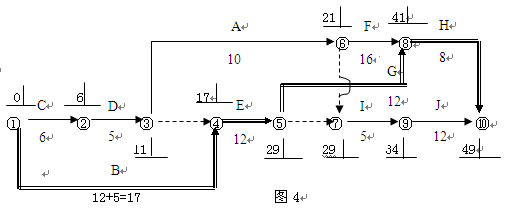

4.(1)B項工作時間延長5天后,關鍵路線變?yōu)槿缦聢D所示。
總工期為49天,工期延長△T=49-45=4天,所以工期延長4天合理。
?。?)機械的閑置時間:
工作A的最早完成時間為第21天,工作I的最早開始時間第29天,△T=29-21=8天。
扣除原計劃機械中已有的閑置時間3天,那么承包商可索賠的機械閑置時間為:
△Tp=8-3=5天。
(二)
1.估算合同總價為:5300×180=95.4萬元
2.(1)工程預付款金額為:95.4×20%=19.08萬元
?。?)工程預付款應從第3個月起扣留,因為第1、2兩個月累計工程款為:
1800×180=32.4萬元>95.4× 30%=28.62萬元
?。?)每月應扣工程預付款為:19.08÷3=6.36萬元
3.(1)第1個月工程量價款為:800×180=14.40萬元
應簽證的工程款為:14.40×0.95=13.68萬元<15萬元
第1個月不予付款。
?。?)第2個月工程量價款為:1000×180=18.00萬元
應簽證的工程款為:18.00×0.95=17.10萬元
13.68+17.1=30.78萬元
應簽發的付款憑證金額為30.78萬元
?。?)第3個月工程量價款為:1200×180=21.60萬元
應簽證的工程款為:21.60×0.95=20.52萬元
應扣工程預付款為:6.36萬元
20.52-6.36=14.16萬元<15萬元
第3個月不予簽發付款憑證。
(4)第4個月工程量價款為:1200×180=21.60萬元
應簽證的工程款為:20.52萬元
應扣工程預付款為:6.36萬元
應簽發的付款憑證金額為14.16+20.52-6.36=28.32萬元
?。?)第5個月累計完成工程量為5400m3,比原估算工程量超出100 m3,但未超出估算工程量的10%,所以仍按原單價結算。
第5個月工程量價款為:1200×180=21.60萬元
應簽證的工程款為:20.52萬元
應扣工程預付款為:6.36萬元
20.52-6.36=14.16萬元<15萬元
第5個月不予簽發付款憑證。
?。?)第6個月累計完成工程量為5900 m3, 比原估算工程量超出600 m3,已超出估算工程量的10%,對超出的部分應調整單價。
應按調整后的單價結算的工程量為:5900-5300×(1+10%)=70 m3
第6個月工程量價款為:70×180×0.9+(500-70)×180=8.874萬元
應簽證的工程款為:8.874×0.95=8.43萬元
應簽發的付款憑證金額為14.16+8.43=22.59萬元
(三)
1.不正確。
理由:項目招標公告應按有關規定在《中國日報》、《中國經濟導報》以及《中國水利報》等媒體上發布,不能限制只在本市日報上發布;依據有關規定,該項目應采用公開招標方式招標,項目法人不能擅自改變。
2. A投標人無不妥之處。理由:經評審后最低報價的應推薦為中標人。
B投標人在開標后降價不妥。理由:投標文件在投標文件有效期內不得修改。
C投標人無不妥之處。理由:投標人的投標保函有效期應不短于招標文件規定的有效期。
D投標人無不妥之處。理由:投標人的投標函(或投標文件)應加蓋企業及其法定代表人的印章,沒有要求加蓋項目負責人的印章。
E投標人投標文件無效。理由:根據有關規定,聯合體投標,應有聯合體共同投標協議書。
F投標人無不妥之處。理由:根據有關規定,開標后合同談判中投標人提出的優惠條件,不作為評標的依據。
3.G投標人的投標文件有效。投標文件在投標文件有效期內不得撤回。G投標人撤回其投標文件,項目法人可沒收其投標保函。
4.該項目中標人應為A,合同價為8000萬元。
(四)
1.上述整個事件中存在如下不妥之處:
?。?)施工總承包單位自行決定將基坑支護和土方開挖工程分包給了一家專業分包單位施工不妥;工程分包應報監理單位經建設單位同意后方可進行。
?。?)專業設計單位完成基坑支護設計后,直接將設計文件給了專業分包單位的做法不妥;設計文件的交接應經發包人交付給施工單位。
(3)專業分包單位編制的基坑工程和降水工程專項施工組織方案,經施工總承包單位項目經理簽字后即組織施工的做法不妥;專業分包單位編制了基坑支護工程和降水工程專項施工組織方案后,應由施工單位技術負責人簽字并經總監理工程師審批后方可實施,基坑支護與降水工程、土方和石方開挖工程必須由專職安全生產管理人員進行現場監督。
?。?) 專業分包單位由負責質量管理工作的施工人員兼任現場安全生產監督工作的做法不妥;從事安全生產監督工作的人員應經專門的安全培訓并持證上崗。
(5)總承包單位對總監理工程師因發現基坑四周地表出現裂縫而發出要求停止施工的書面通知不予以理睬的做法不妥;總承包單位應按監理通知的要求停止施工。
(6)事故發生后專業分包單位直接向有關安全生產監督管理部門上報事故的做法是不妥的,應經過總承包單位。
?。?)專業分包單位要求設計單位賠償事故損失不妥;專業分包單位和設計單位之間不存在合同關系,不能直接向設計單位索賠,專業分包單位應通過總包單位向建設單位索賠,建設單位再向設計單位索賠。
2.施工單位應對下列達到一定規模的危險性較大的工程編制專項施工方案,并附具安全驗算結果,經施工單位技術負責人簽字以及總監理工程師核簽后實施,由專職安全生產管理人員進行現場監督:
(1)基坑支護與降水工程;
?。?)土方和石方開挖工程;
?。?)模板工程;
?。?)起重吊裝工程;
?。?)腳手架工程;
?。?)拆除、爆破工程;
?。?)圍堰工程;
?。?)其他危險性較大的工程。
3.本起事故中3人死亡,1人重傷,事故應定為特別重大死亡事故。
4.本起事故的主要責任應由施工總承包單位承擔。
在總監理工程師發出書面通知要求停止施工的情況下,施工總承包單位繼續施工,直接導致事故的發生,所以本起事故的主要責任應由施工總承包單位承擔。
(五)
1.對于混凝土壩等大體積混凝土澆筑,可采取的措施主要有:
減少混凝土的發熱量、降低混凝土的入倉溫度、加速混凝土散熱等,其中降低混凝土的入倉溫度的具體措施又有:
①合理安排澆筑時間,如:春、秋季多澆,夏季早晚澆,正午不澆,重要部位安排在低溫季節、低溫時段澆筑。
?、诓捎眉颖蚣颖韬稀?/p>
?、蹖橇线M行預冷,方法有:水冷、風冷、真空氣化冷卻。
2.混凝土內部及表面裂縫,應根據裂縫大小,根據不同灌漿材料的可灌性,選擇不同的灌漿材料進行灌漿。對壩內裂縫、空洞可采用水泥灌漿;對細微裂縫可用化學灌漿;對于表面裂縫可用水泥砂漿或環氧砂漿涂抹處理。
3.經承包商返工處理的單元工程質量可自評為優良。
對單元工程若經過全部返工處理,可重新評定質量等級。返工處理后檢驗符合優良標準,可自評為優良。
4.該模板安裝工序施工質量評定意見應根據檢測值首先統計各檢測項目的合格點數和合格率,以及該單元模板工程檢測點合格率,然后根據主要檢查項目、一般檢測項目符合質量標準情況及實測點的合格率作出施工質量評定意見。根據工序質量評定標準:“在主要檢查項目符合質量標準的前提下,一般檢測基本符合質量標準,檢測總點數中有70%及以上符合質量標準,評為合格;檢測總點數中有90%及以上符合質量標準,評為優良。”由此得出該工序質量等級。
該分部工程質量等級為合格。雖然該分部工程的優良率達到60%,其他各項標準也達到優良,但該分部工程施工過程中,發生了質量事故,故不能評為優良。
報考指南
報 名 時 間
預計6月開始
大綱 / 教材
預計1月公布
準考證打印
考前10日至一周內
考 試 時 間
預計9月初
考 試 成 績
考試結束后3個月左右
合格證領取
考后3個月起
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
