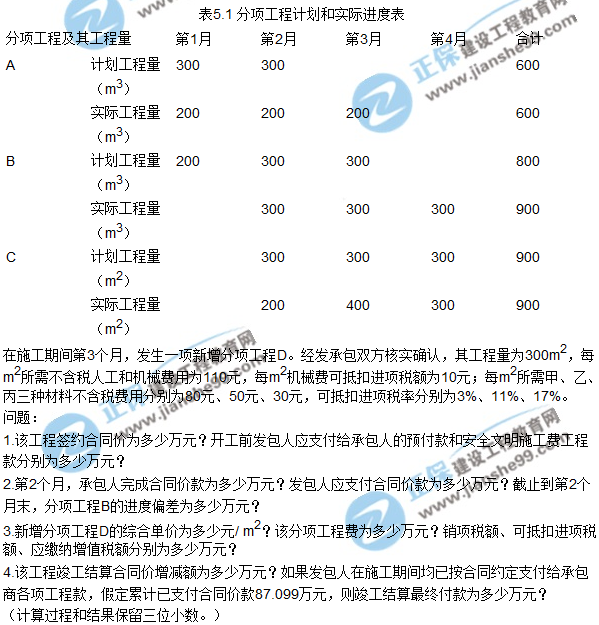

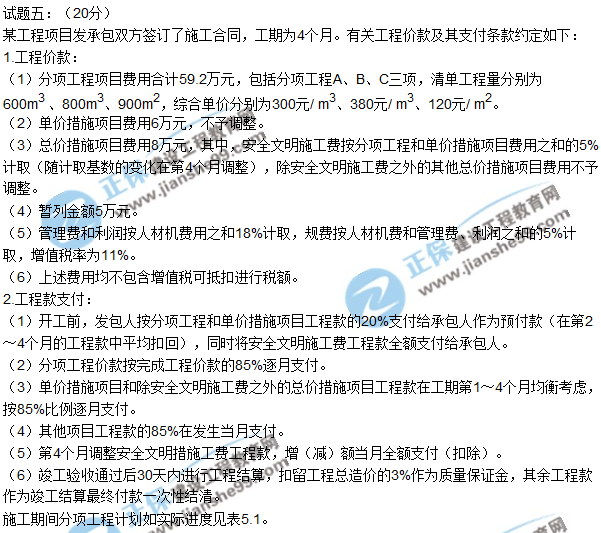

2017年造價工程師《案例分析》試題及答案(五)
2017年造價工程師《建設工程造價案例分析》試題及答案,由考生回憶題干,建設工程教育網造價工程師考試教研組團提供參考答案,給廣大考生進行參考!
2017年造價工程師《建設工程造價案例分析》試題及答案由建設工程教育網教研組老師整理而成,老師針對每一道造價工程師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準?。?a target="_blank" >點擊進入試題討論區>>就著試題咱們聊聊!)
【答案】
1.(1)該工程簽約合同價=(59.2+6+8+5)×(1+5%)×(1+11%)=91.142(萬元)
(2)開工前發包人應支付給承包人的預付款=(59.2+6)×(1+5%)×(1+11%)×20%=15.198(萬元)
(3)安全文明施工費工程款=(59.2+6)×5%×(1+5%)×(1+11%)=3.800(萬元)
2.(1)第2個月,承包人完成合同價款=[(200×300+300×380+200×120)/10000+(6+8-(59.2+6)×5%)/4]×(1+5%)×(1+11%)=26.206(萬元)
(2)發包人應支付合同價款為=26.206×85%-15.198/3=17.209(萬元)
(3)截止到第2個月末,分項工程B的進度偏差為:
思路1:
已完工程計劃投資=300×380/10000×1.1655=13.287(萬元)
擬完工程計劃投資=(200+300)×380/10000×1.1655=22.145(萬元)
進度偏差=已完工程計劃投資-擬完工程計劃投資=13.287-22.145=-8.858(萬元)
進度拖后8.858(萬元)
思路2:
已完工程計劃投資=300×380/10000=11.400(萬元)
擬完工程計劃投資=(200+300)×380/10000=19.000(萬元)
進度偏差=已完工程計劃投資-擬完工程計劃投資=11.400-19.000=-7.600(萬元)
進度拖后7.600萬元
3.(1)新增分項工程D的綜合單價=(110+80+50+30)×(1+18%)=318.600(元/m2)
(2)該分項工程費=300×318.6/10000=9.558(萬元)
(3)銷項稅額=9.558×(1+5%)×11%=1.104(萬元)
可抵扣進項稅額=300×(10+80×3%+50×11%+30×17%)/10000=0.690(萬元)
應繳納增值稅額=1.104-0.690=0.414(萬元)
4.(1)B分部分項價款增減=(900-800)×380/10000×(1+5%)×(1+11%)=4.429(萬元)
B分項工程安全文明施工費調整=4.429×5%=0.221(萬元)
新增分項工程D分項工程安全文明施工費調整=11.140×5%=0.557(萬元)
該工程竣工結算合同價增減額為=4.429+0.221+11.140+0.557-5×(1+5%)×(1+11%)=10.520(萬元)
(2)竣工結算最終付款=(91.142+10.520)×(1-3%)-87.099=11.513(萬元)
報考指南
大綱 / 教材
25年預計6月發布
報 名 時 間
預計考前2-3個月
準考證打印
考前10日至一周內
考 試 時 間
預計25年10月
考 試 成 績
考后2-3個月左右
合格證領取
成績公布后1個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
