2017年造價工程師《案例分析》試題及答案(三)
2017年造價工程師《建設工程造價案例分析》試題及答案,由考生回憶題干,建設工程教育網造價工程師考試教研組團提供參考答案,給廣大考生進行參考!
2017年造價工程師《建設工程造價案例分析》試題及答案由建設工程教育網教研組老師整理而成,老師針對每一道造價工程師試題及對應的答案都會進行詳盡的分析解讀,提高您的估分準確度!部分網站未經許可擅自轉載、抄襲,造成內容有所缺失或錯誤,請大家以建設工程教育網發布為準?。?a target="_blank" >點擊進入試題討論區>>就著試題咱們聊聊?。?/p>

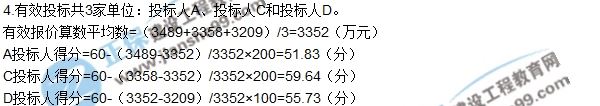

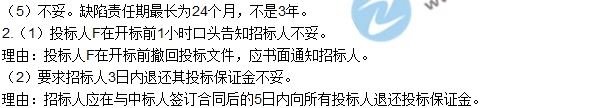

(4)不妥。因國家法律、法規、規章和政策發生變化影響合同價款的風險,發承包雙方應在合同中約定由發包人承擔,應當約定綜合單價調整因素、幅度及調整辦法。
3.(1)針對投標人B的報價,評標委員會應做廢標處理。
理由:投標人B的投標報價中,暫列金額、材料暫估價沒有按照招標文件的要求填寫,未在實質上響應招標文件,故應作為廢標處理。
(2)針對投標人E的報價,評標委員會應做廢標處理。
理由:投標人E的混凝土梁的報價中,單價與總價不符,以單價為準修正總價,則混凝土梁的總價=700×520=36.4(萬元)。則投標人E經修正后的報價=3542+(36.4-3.64)=3574.76萬元,高于招標控制價3568萬元,,需請E投標人書面簽字確認,若不簽字,則按照廢標處理;若簽字,則其投標報價超過了招標控制價,仍按廢標處理。
報考指南
大綱 / 教材
25年預計6月發布
報 名 時 間
預計考前2-3個月
準考證打印
考前10日至一周內
考 試 時 間
預計25年10月
考 試 成 績
考后2-3個月左右
合格證領取
成績公布后1個月左右
閱讀排行
關注更多
立即掃碼添加學習顧問
報考指導
考情速遞
備考計劃
幫你選課
